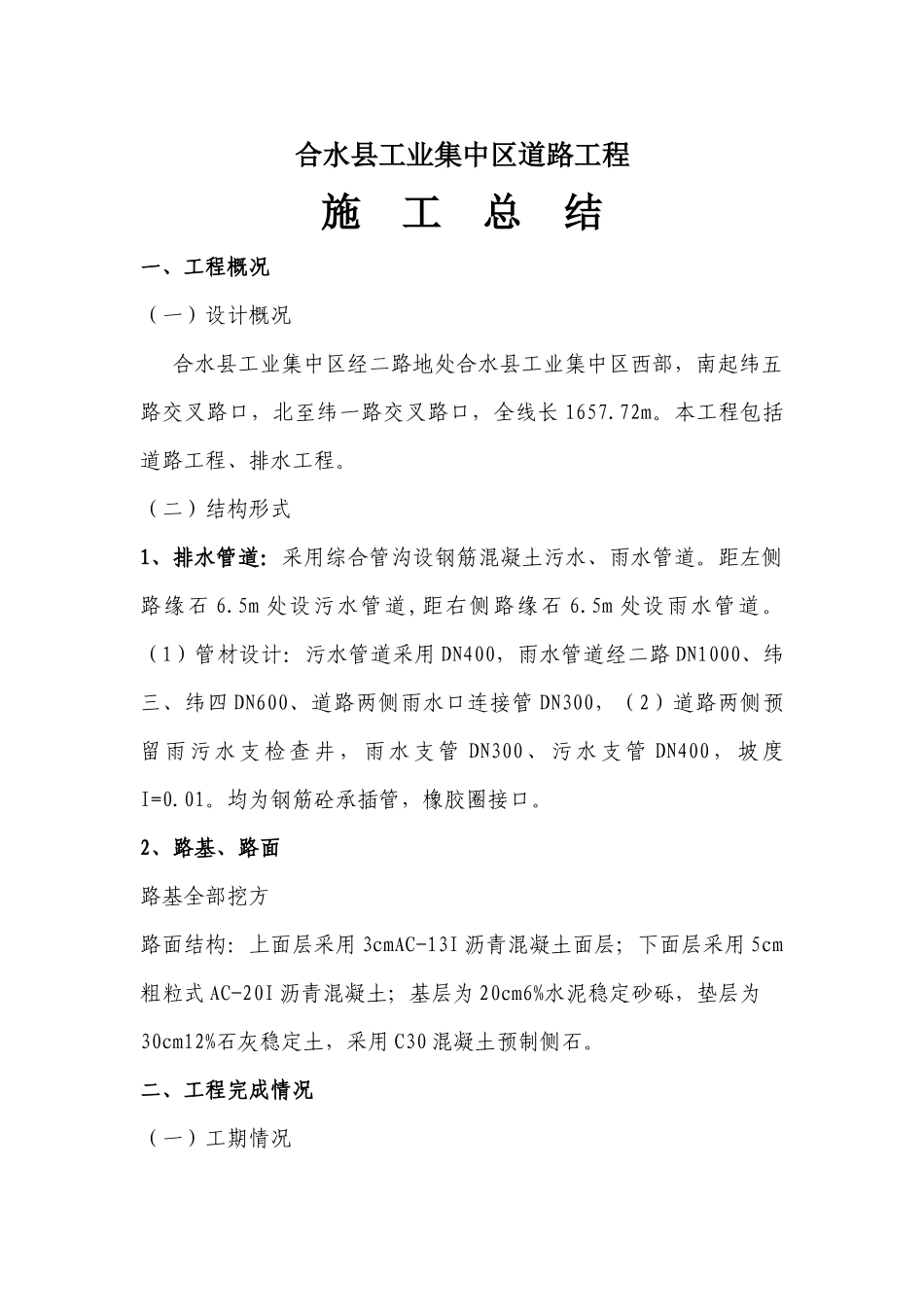

合水县工业集中区道路工程施工总结一、工程概况(一)设计概况合水县工业集中区经二路地处合水县工业集中区西部,南起纬五路交叉路口,北至纬一路交叉路口,全线长1657
本工程包括道路工程、排水工程
(二)结构形式1、排水管道:采用综合管沟设钢筋混凝土污水、雨水管道
距左侧路缘石6
5m处设污水管道,距右侧路缘石6
5m处设雨水管道
(1)管材设计:污水管道采用DN400,雨水管道经二路DN1000、纬三、纬四DN600、道路两侧雨水口连接管DN300,(2)道路两侧预留雨污水支检查井,雨水支管DN300、污水支管DN400,坡度I=0
均为钢筋砼承插管,橡胶圈接口
2、路基、路面路基全部挖方路面结构:上面层采用3cmAC-13I沥青混凝土面层;下面层采用5cm粗粒式AC-20I沥青混凝土;基层为20cm6%水泥稳定砂砾,垫层为30cm12%石灰稳定土,采用C30混凝土预制侧石

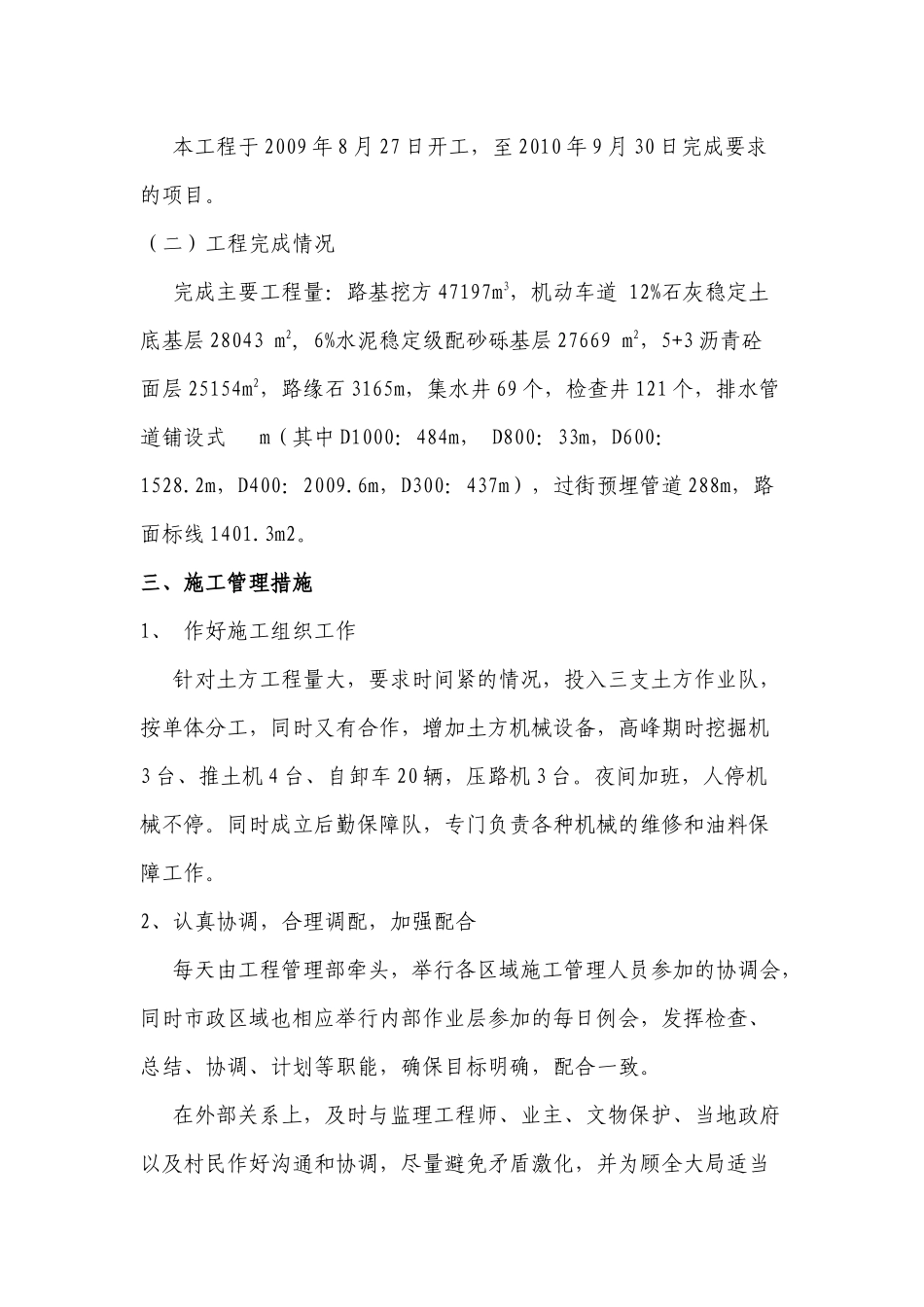

二、工程完成情况(一)工期情况本工程于2009年8月27日开工,至2010年9月30日完成要求的项目
(二)工程完成情况完成主要工程量:路基挖方47197m3,机动车道12%石灰稳定土底基层28043m2,6%水泥稳定级配砂砾基层27669m2,5+3沥青砼面层25154m2,路缘石3165m,集水井69个,检查井121个,排水管道铺设式m(其中D1000:484m,D800:33m,D600:1528
2m,D400:2009
6m,D300:437m),过街预埋管道288m,路面标线1401
三、施工管理措施1、作好施工组织工作针对土方工程量大,要求时间紧的情况,投入三支土方作业队,按单体分工,同时又有合作,增加土方机械设备,高峰期时挖掘机3台、推土机4台、自卸车20辆,压路机3台
夜间加班,人停机械不停
同时成立后勤保障队,专门负责各种机械的维修和油料保障工作

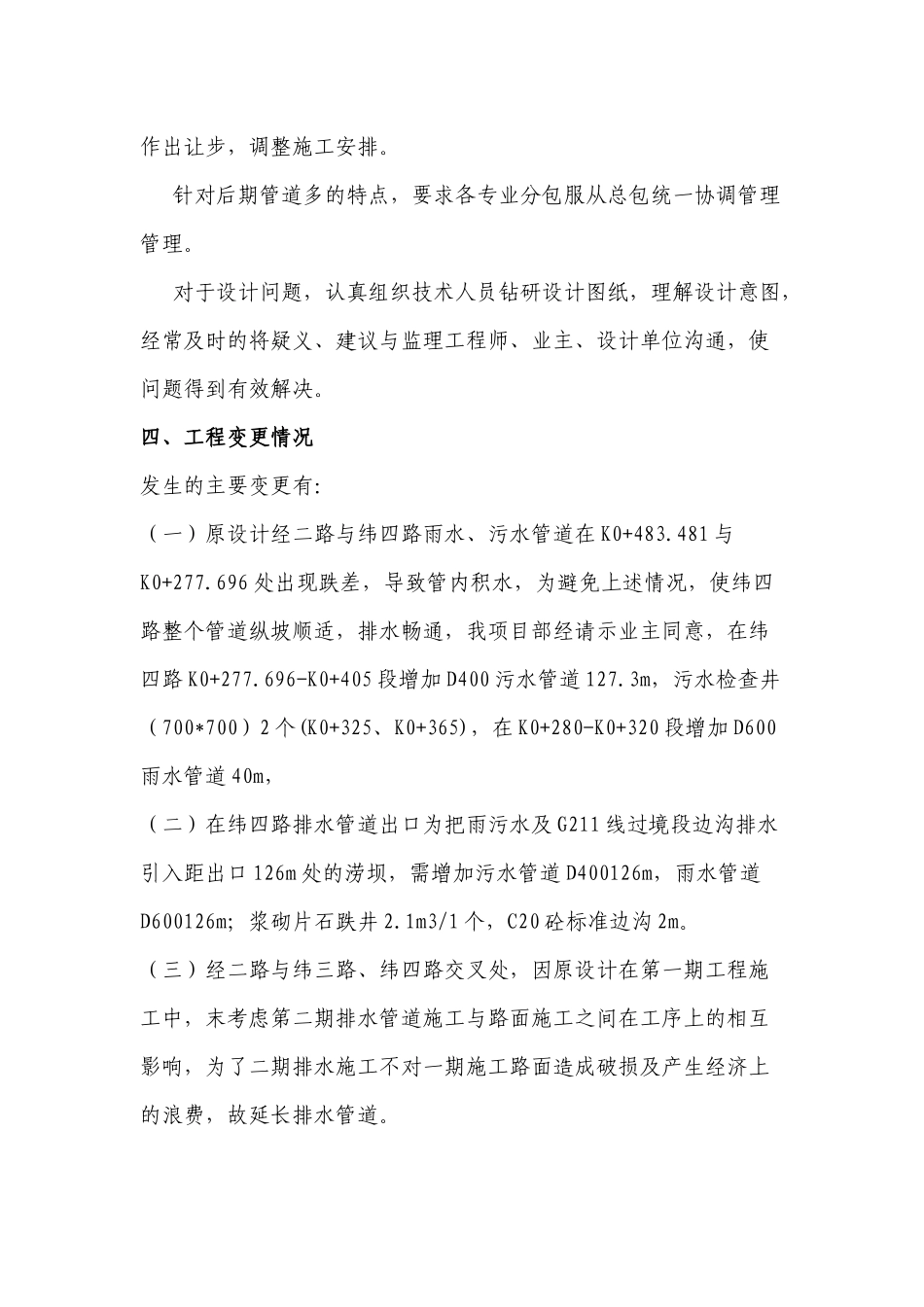

2、认真协调,合理
