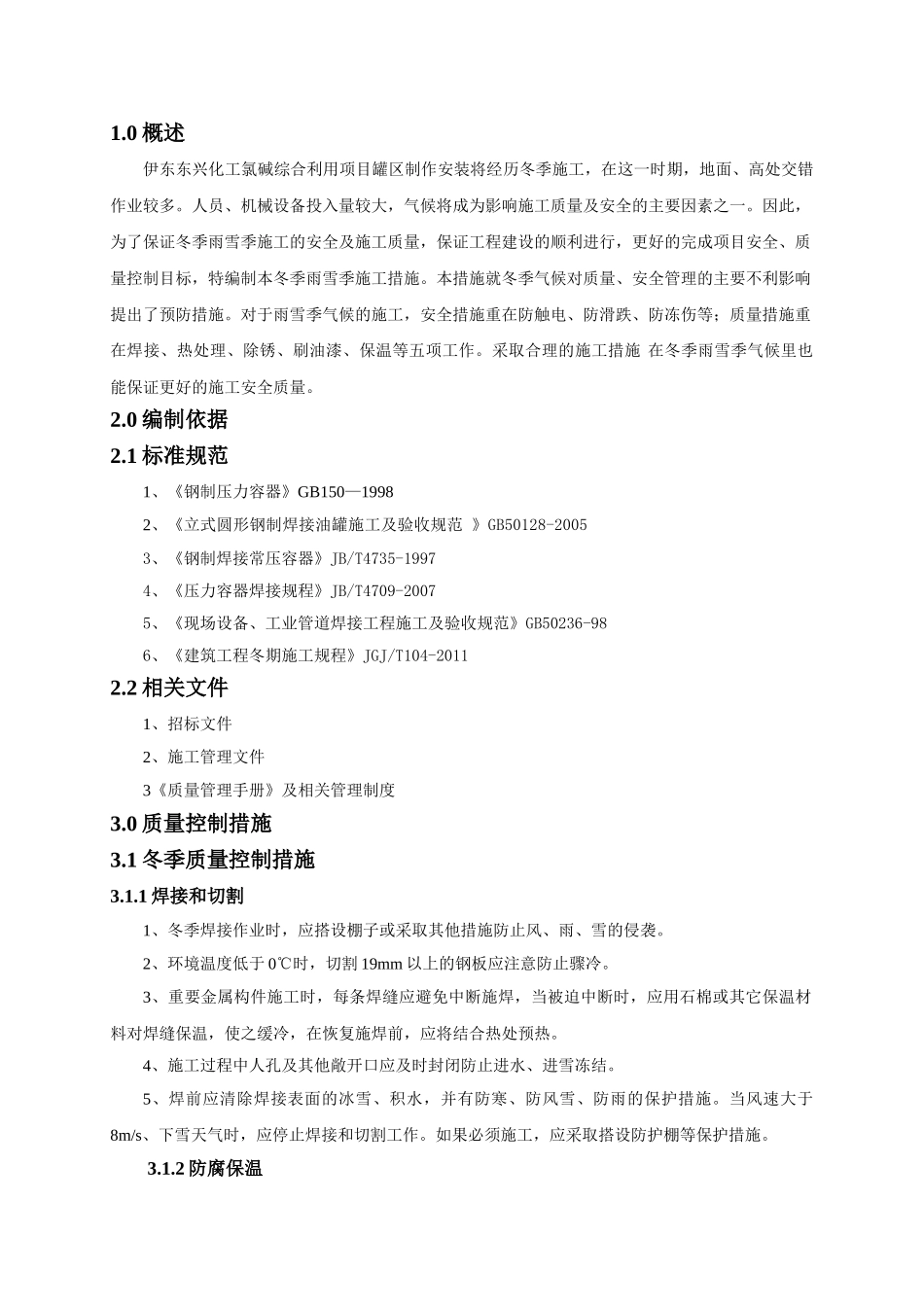

0概述伊东东兴化工氯碱综合利用项目罐区制作安装将经历冬季施工,在这一时期,地面、高处交错作业较多
人员、机械设备投入量较大,气候将成为影响施工质量及安全的主要因素之一
因此,为了保证冬季雨雪季施工的安全及施工质量,保证工程建设的顺利进行,更好的完成项目安全、质量控制目标,特编制本冬季雨雪季施工措施
本措施就冬季气候对质量、安全管理的主要不利影响提出了预防措施
对于雨雪季气候的施工,安全措施重在防触电、防滑跌、防冻伤等;质量措施重在焊接、热处理、除锈、刷油漆、保温等五项工作
采取合理的施工措施在冬季雨雪季气候里也能保证更好的施工安全质量
0编制依据2
1标准规范1、《钢制压力容器》GB150—19982、《立式圆形钢制焊接油罐施工及验收规范》GB50128-20053、《钢制焊接常压容器》JB/T4735-19974、《压力容器焊接规程》JB/T4709-20075、《现场设备、工业管道焊接工程施工及验收规范》GB50236-986、《建筑工程冬期施工规程》JGJ/T104-20112
2相关文件1、招标文件2、施工管理文件3《质量管理手册》及相关管理制度3
0质量控制措施3
1冬季质量控制措施3
1焊接和切割1、冬季焊接作业时,应搭设棚子或采取其他措施防止风、雨、雪的侵袭
2、环境温度低于0℃时,切割19mm以上的钢板应注意防止骤冷
3、重要金属构件施工时,每条焊缝应避免中断施焊,当被迫中断时,应用石棉或其它保温材料对焊缝保温,使之缓冷,在恢复施焊前,应将结合热处预热
4、施工过程中人孔及其他敞开口应及时封闭防止进水、进雪冻结
5、焊前应清除焊接表面的冰雪、积水,并有防寒、防风雪、防雨的保护措施
当风速大于8m/s、下雪天气时,应停止焊接和切割工作
如果必须施工,应采取搭设防护棚等保护措施
2防腐保温1、防腐工作应在环境5℃以上的条件下进行
施工时应通风
