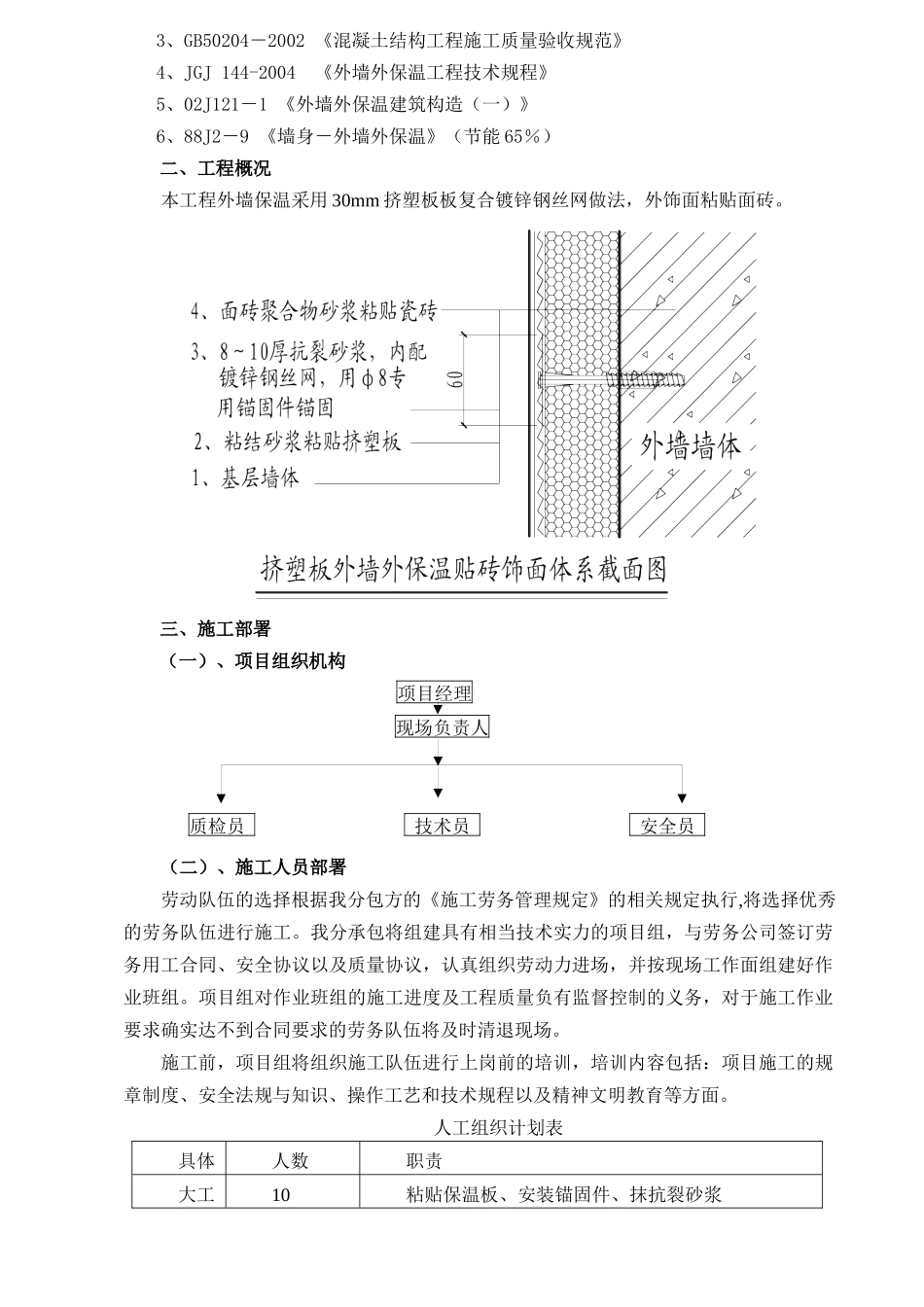

西安万科项目XPS板外墙外保温面砖饰面体系施工方案编制审核审批陕西新型建筑材料有限公司2009年5月13日目录一、编制依据.............................................................1二、工程概况.............................................................1三、施工部署.............................................................1(一)、项目组织机构...................................................1(二)、施工人员部署...................................................1(三)、工期要求.......................................................2四、需发包方配合的工作:.................................................2五、外保温施工条件:.....................................................2六、工程材料性能指标.....................................................3七、材料配制.............................................................4八、施工工艺流程及施工要点...............................................4(一)、施工工艺流程...................................................4(二)、施工工艺说明...................................................5(三)、节点做法.......................................................7九、质量控制.............................................................8十、工程验收.............................................................9十一、各项保证措施.......................................................9(一)技术保证障措施..................................................9(二)、质量保证措施..................................................10(三)、半成品、成品保护措施..........................................10(四)、材料管理措施..................................................10(五)、文明施工管理措施..............................................10一、编制依据1、GB50411-2007《建筑节能工程施工质量验收规范》2、GB50300-2001《建筑工程施工质量验收统一标准》3、GB50204-2002《混凝土结构工程施工质量验收规范》4、JGJ144-2004《外墙外保温工程技术规程》5、02J121-1《外墙外保温建筑构造(一)》6、88J2-9《墙身-外墙外保温》(节能65%)二、工程概况本工程外墙保温采用30mm挤塑板板复合镀锌钢丝网做法,外饰面粘贴面砖。三、施工部署(一)、项目组织机构项目经理现场负责人质检员技术员安全员(二)、施工人员部署劳动队伍的选择根据我分包方的《施工劳务管理规定》的相关规定执行,将选择优秀的劳务队伍进行施工。我分承包将组建具有相当技术实力的项目组,与劳务公司签订劳务用工合同、安全协议以及质量协议,认真组织劳动力进场,并按现场工作面组建好作业班组。项目组对作业班组的施工进度及工程质量负有监督控制的义务,对于施工作业要求确实达不到合同要求的劳务队伍将及时清退现场。施工前,项目组将组织施工队伍进行上岗前的培训,培训内容包括:项目施工的规章制度、安全法规与知识、操作工艺和技术规程以及精神文明教育等方面。人工组织计划表具体人数职责大工10粘贴保温板、安装锚固件、抹抗裂砂浆小工4界面处理、供料、安装附件,(三)、工期要求按发包方要求是工期进行施工。四、需发包方配合的工作:1、提供施工要求及技术交底文件。2、建筑外墙做保温层前,对墙面平整度大于10㎜的部位应由总包方剔除,发包方应保证墙面基层处理全部完工并做到平整、光滑、无油污、无裂纹、无空鼓、线角顺直、整体坚实、充分干燥,以确保外保温的质量。3、外墙外保温施工过程中如有施工要求的变化应以最短的时间内出据书面洽商,以使双方及时更改减少损失。4、由于发包方及天气异常及人工不可抗拒的因素造成工期拖延应及时给予书面确认并相应调整施工计划。5、及时解决施工用水、电、脚手架或吊篮、库房、工人宿舍等必要条件,协助解决工人用餐问题。6、对已施工完成的部分及时分层...
