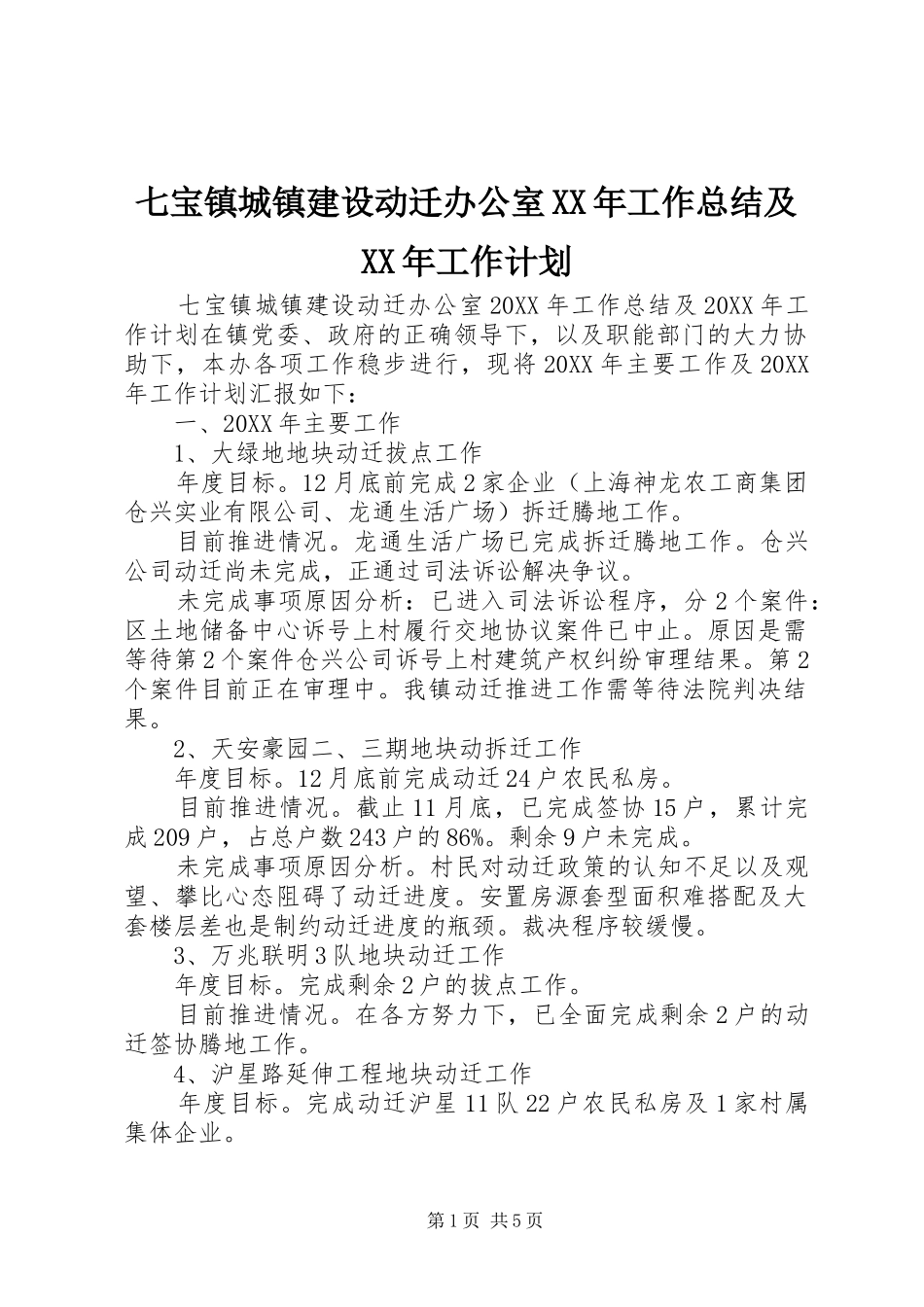

七宝镇城镇建设动迁办公室XX年工作总结及XX年工作计划七宝镇城镇建设动迁办公室20XX年工作总结及20XX年工作计划在镇党委、政府的正确领导下,以及职能部门的大力协助下,本办各项工作稳步进行,现将20XX年主要工作及20XX年工作计划汇报如下:一、20XX年主要工作1、大绿地地块动迁拔点工作年度目标
12月底前完成2家企业(上海神龙农工商集团仓兴实业有限公司、龙通生活广场)拆迁腾地工作
目前推进情况
龙通生活广场已完成拆迁腾地工作
仓兴公司动迁尚未完成,正通过司法诉讼解决争议
未完成事项原因分析:已进入司法诉讼程序,分2个案件:区土地储备中心诉号上村履行交地协议案件已中止
原因是需等待第2个案件仓兴公司诉号上村建筑产权纠纷审理结果
第2个案件目前正在审理中
我镇动迁推进工作需等待法院判决结果
2、天安豪园二、三期地块动拆迁工作年度目标
12月底前完成动迁24户农民私房
目前推进情况
截止11月底,已完成签协15户,累计完成209户,占总户数243户的86%
剩余9户未完成
未完成事项原因分析
村民对动迁政策的认知不足以及观望、攀比心态阻碍了动迁进度
安置房源套型面积难搭配及大套楼层差也是制约动迁进度的瓶颈
裁决程序较缓慢
3、万兆联明3队地块动迁工作年度目标
完成剩余2户的拔点工作
目前推进情况
在各方努力下,已全面完成剩余2户的动迁签协腾地工作
4、沪星路延伸工程地块动迁工作年度目标
完成动迁沪星11队22户农民私房及1家村属集体企业
第1页共5页目前推进情况

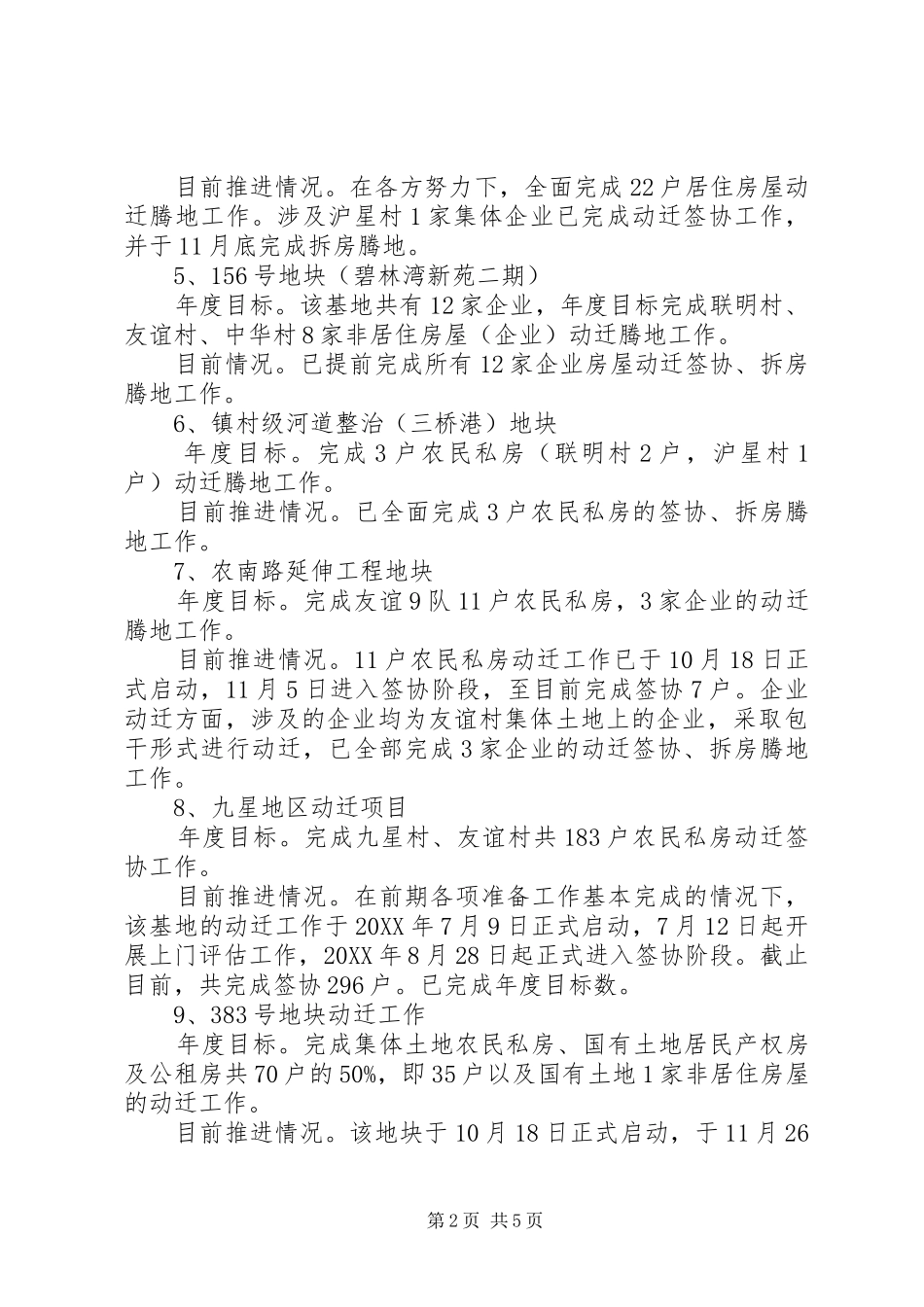

在各方努力下,全面完成22户居住房屋动迁腾地工作
涉及沪星村1家集体企业已完成动迁签协工作,并于11月底完成拆房腾地
5、156号地块(碧林湾新苑二期)年度目标
该基地共有12家企业,年度目标完成联明村、友谊村、中华村8家非居住房屋(企业)动迁腾地工作
已提前完成所有12家企业房屋动迁签协、拆房腾地工作
