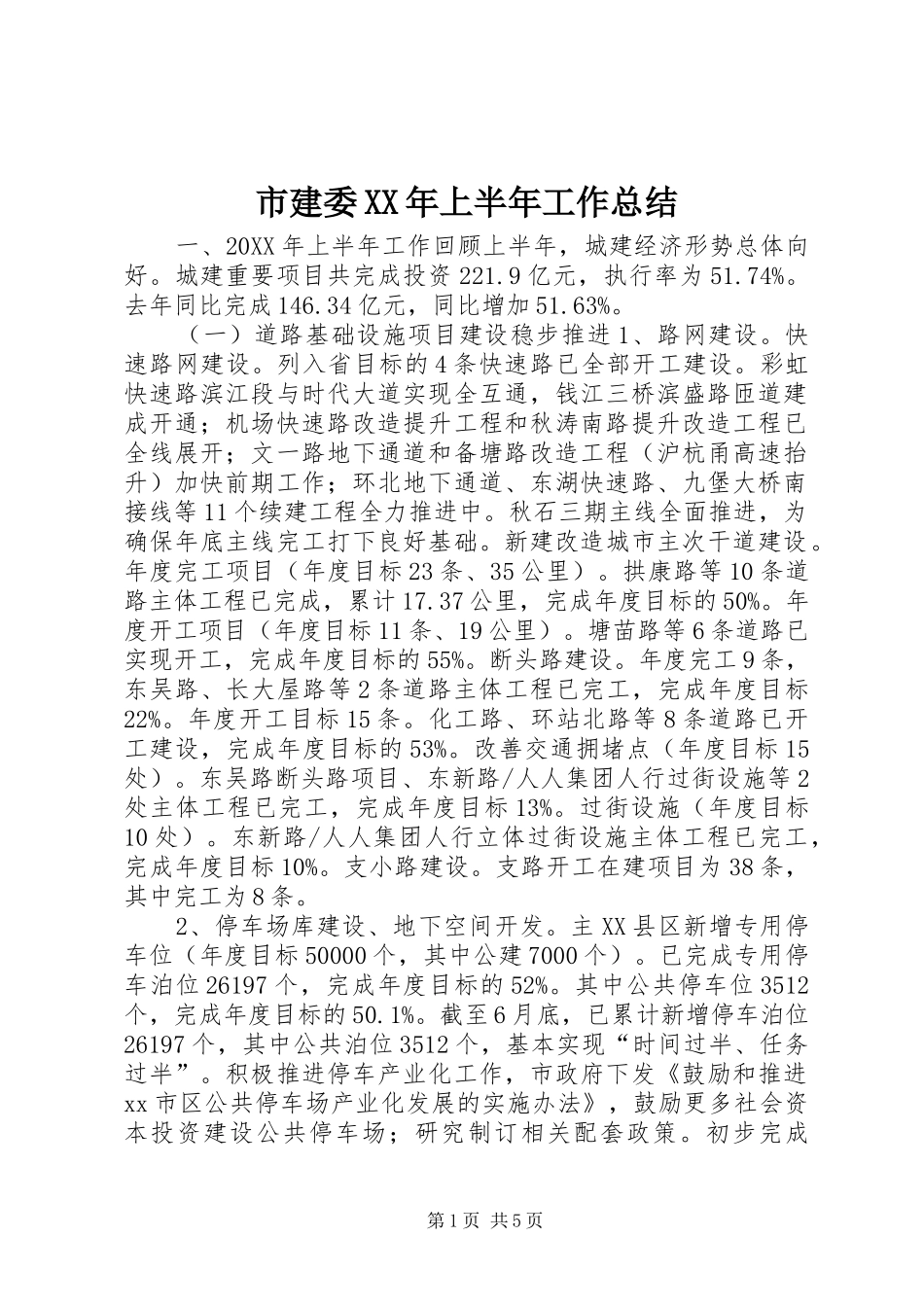

市建委XX年上半年工作总结一、20XX年上半年工作回顾上半年,城建经济形势总体向好
城建重要项目共完成投资221
9亿元,执行率为51
去年同比完成146
34亿元,同比增加51
(一)道路基础设施项目建设稳步推进1、路网建设
快速路网建设
列入省目标的4条快速路已全部开工建设
彩虹快速路滨江段与时代大道实现全互通,钱江三桥滨盛路匝道建成开通;机场快速路改造提升工程和秋涛南路提升改造工程已全线展开;文一路地下通道和备塘路改造工程(沪杭甬高速抬升)加快前期工作;环北地下通道、东湖快速路、九堡大桥南接线等11个续建工程全力推进中
秋石三期主线全面推进,为确保年底主线完工打下良好基础
新建改造城市主次干道建设
年度完工项目(年度目标23条、35公里)
拱康路等10条道路主体工程已完成,累计17
37公里,完成年度目标的50%
年度开工项目(年度目标11条、19公里)
塘苗路等6条道路已实现开工,完成年度目标的55%
年度完工9条,东吴路、长大屋路等2条道路主体工程已完工,完成年度目标22%
年度开工目标15条
化工路、环站北路等8条道路已开工建设,完成年度目标的53%
改善交通拥堵点(年度目标15处)
东吴路断头路项目、东新路/人人集团人行过街设施等2处主体工程已完工,完成年度目标13%
过街设施(年度目标10处)
东新路/人人集团人行立体过街设施主体工程已完工,完成年度目标10%
支路开工在建项目为38条,其中完工为8条

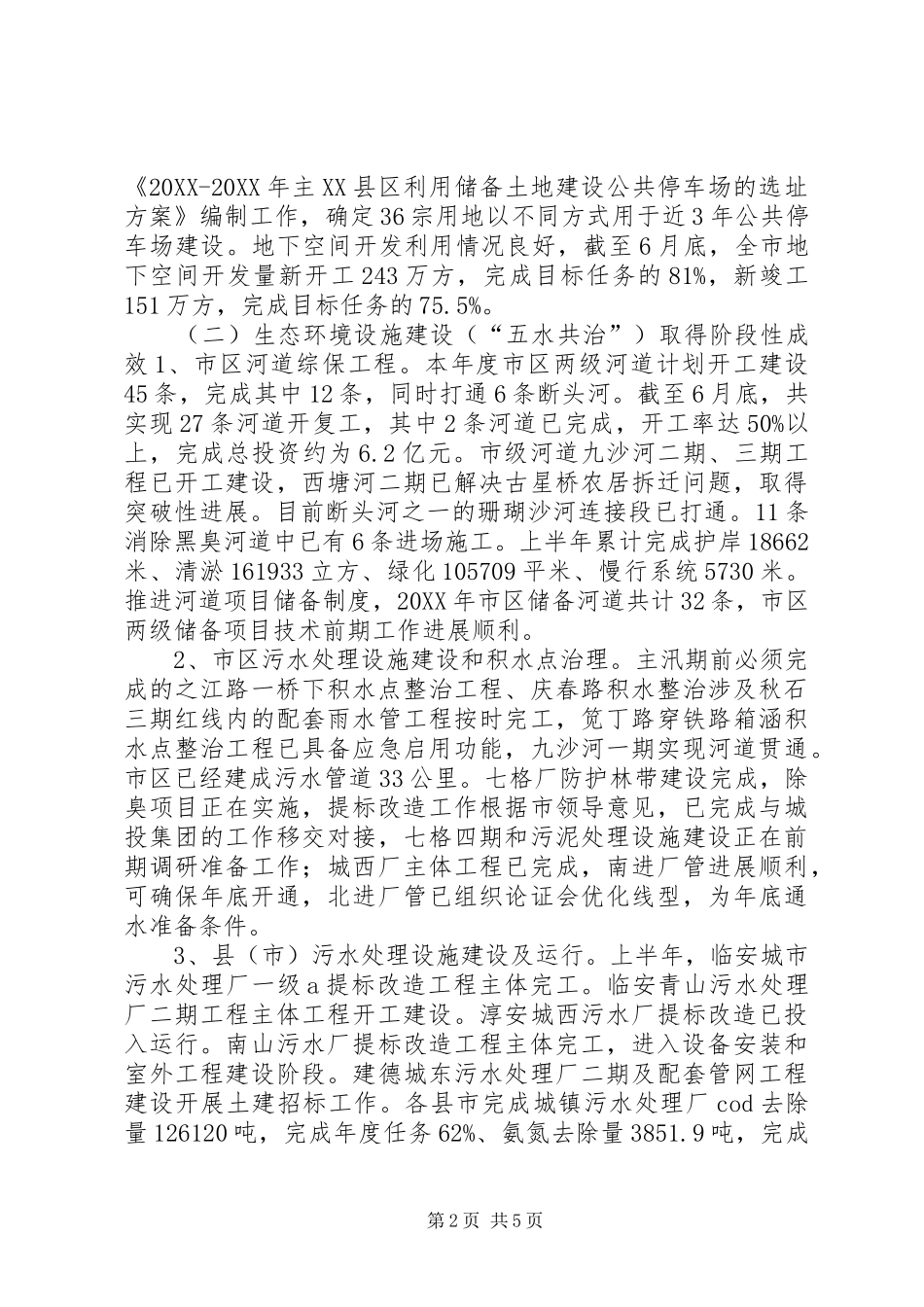

2、停车场库建设、地下空间开发
主XX县区新增专用停车位(年度目标50000个,其中公建7000个)
已完成专用停车泊位26197个,完成年度目标的52%
其中公共停车位3512个,完成年度目标的50
截至6月底,已累计新增停车泊位26197个,其中公共泊位3512个,基本实现“时间过半、任务过半”
积极推进停车产
