XX省XX管线中心XX管线局XX年防汛工作总结监理工作总结报告工程名称20XXxxx电力排管工程建设单位宁20XX建设投资有限公司施工单位20XX建设有限公司设计单位20XXx电力设计院有限公司总监理工程师监理单位(章)20XX20XX20XX有限公司报告日期20XX年7月尊敬的各位领导:您们好
我公司监理的20XX20XXx电力排管工程
自20XX年5月18开工,已完成世纪s59—世纪s80段电力排管工程,并于20XX年10月12日进行了初验收,现在对本工程情况做如下汇报:一、工程概况本工程地点位于20XX20XX西侧世纪s04—世纪s86井电力排管工程;工程涉及范围路段的新建6孔、8孔、12孔、18孔电力排管共计7
277km,各类大小工作井共计98只;主要内容是8孔Φ200钢筋网封包排管168米、12孔Φ200钢筋网封包排管202米、12孔Φ200排管1159米、18孔Φ200排管3023米、12孔Φ200钢管55米、18孔Φ200钢管14米、6孔Φ200非开挖mpp改性聚丙稀顶管281米、8孔Φ200非开挖mpp改性聚丙稀顶管418米、12孔Φ200非开挖mpp改性聚丙稀顶管576米、18孔Φ200非开挖mpp改性聚丙稀顶管1381米、2030工作井21座、2530工作井49座、2540工作井28座
二、监理组织机构人员配置及实施本工程具有时间紧迫,交叉干扰、协调困难等特点,根据监理合同的规定,我公司成立以曾军民为总监理工程师的监理组,由经验丰富、能力强、专业配套、结构合理的监理人员组成

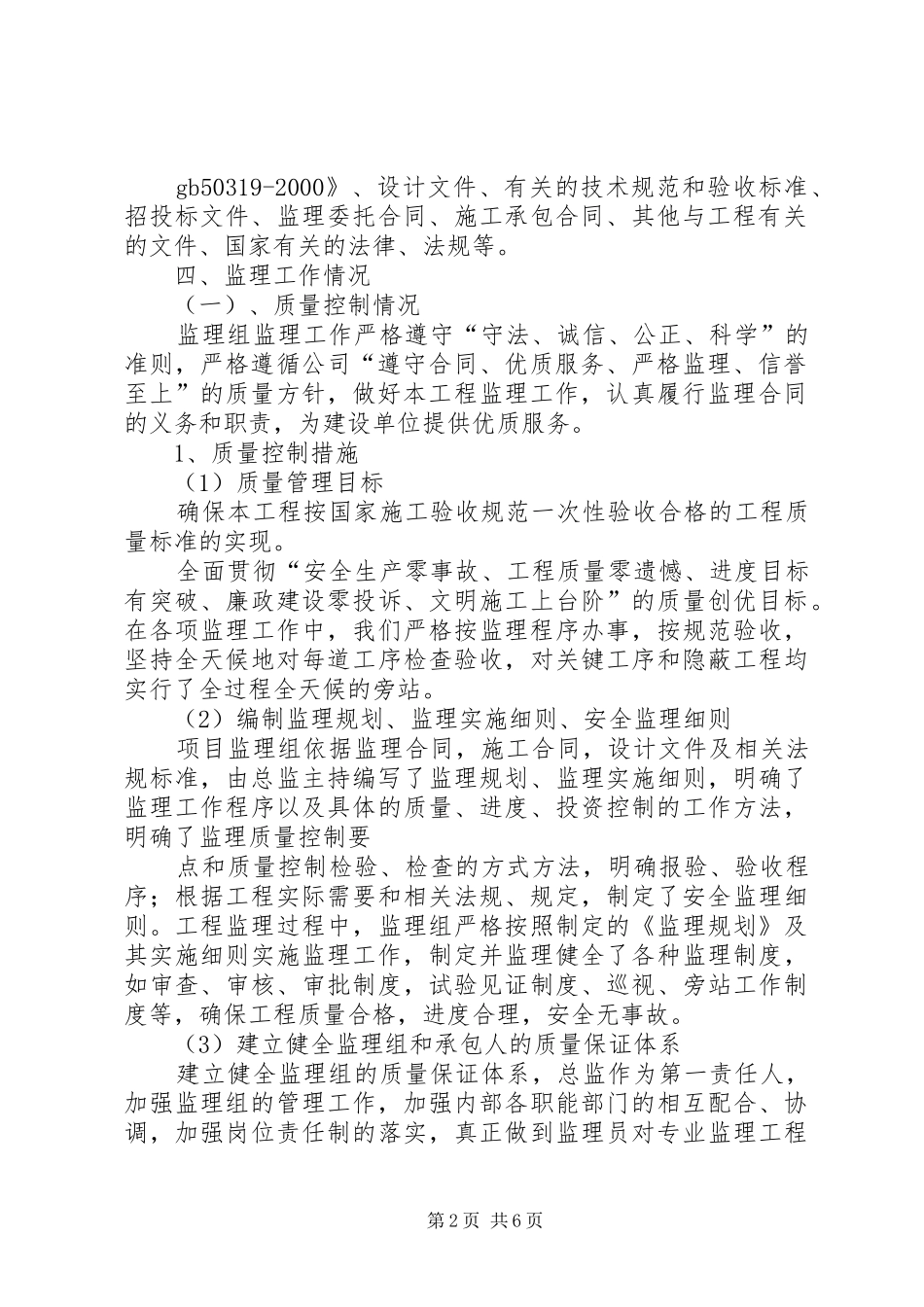

三、监理依据实施监理工作的依据主要有:《建设工程监理规范第1页共6页gb50319-2000》、设计文件、有关的技术规范和验收标准、招投标文件、监理委托合同、施工承包合同、其他与工程有关的文件、国家有关的法律、法规等
四、监理工作情况(一)、质量控制情况监理组监理工作严格遵守“守法
