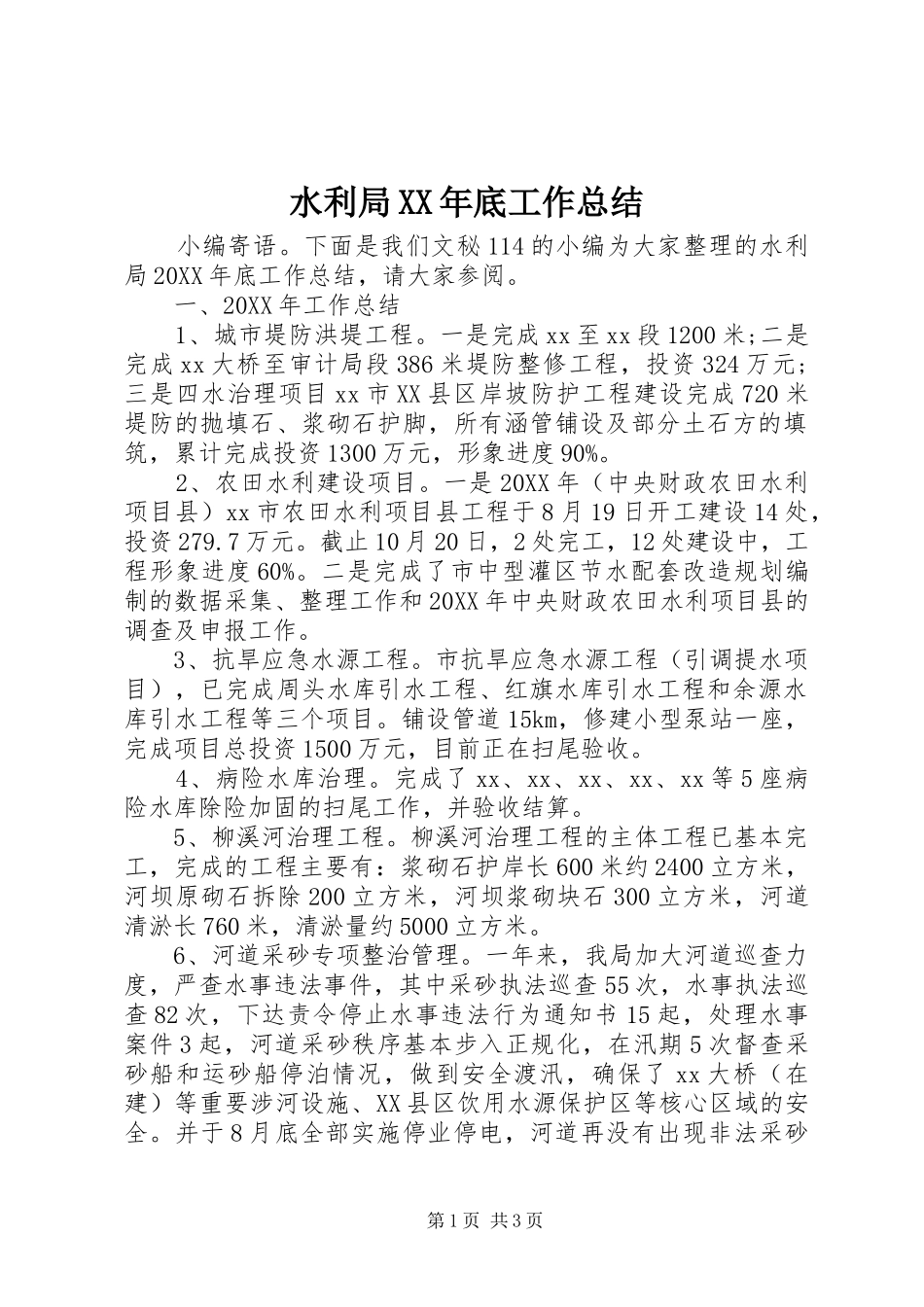

水利局XX年底工作总结小编寄语
下面是我们文秘114的小编为大家整理的水利局20XX年底工作总结,请大家参阅
一、20XX年工作总结1、城市堤防洪堤工程
一是完成xx至xx段1200米;二是完成xx大桥至审计局段386米堤防整修工程,投资324万元;三是四水治理项目xx市XX县区岸坡防护工程建设完成720米堤防的抛填石、浆砌石护脚,所有涵管铺设及部分土石方的填筑,累计完成投资1300万元,形象进度90%
2、农田水利建设项目
一是20XX年(中央财政农田水利项目县)xx市农田水利项目县工程于8月19日开工建设14处,投资279
截止10月20日,2处完工,12处建设中,工程形象进度60%
二是完成了市中型灌区节水配套改造规划编制的数据采集、整理工作和20XX年中央财政农田水利项目县的调查及申报工作
3、抗旱应急水源工程
市抗旱应急水源工程(引调提水项目),已完成周头水库引水工程、红旗水库引水工程和余源水库引水工程等三个项目
铺设管道15km,修建小型泵站一座,完成项目总投资1500万元,目前正在扫尾验收
4、病险水库治理
完成了xx、xx、xx、xx、xx等5座病险水库除险加固的扫尾工作,并验收结算
5、柳溪河治理工程
柳溪河治理工程的主体工程已基本完工,完成的工程主要有:浆砌石护岸长600米约2400立方米,河坝原砌石拆除200立方米,河坝浆砌块石300立方米,河道清淤长760米,清淤量约5000立方米
6、河道采砂专项整治管理
一年来,我局加大河道巡查力度,严查水事违法事件,其中采砂执法巡查55次,水事执法巡查82次,下达责令停止水事违法行为通知书15起,处理水事案件3起,河道采砂秩序基本步入正规化,在汛期5次督查采砂船和运砂船停泊情况,做到安全渡汛,确保了xx大桥(在建)等重要涉河设施、XX县区饮用水源保护区等核心区域的安全
并于8月底全部实施停业停电,河道再
