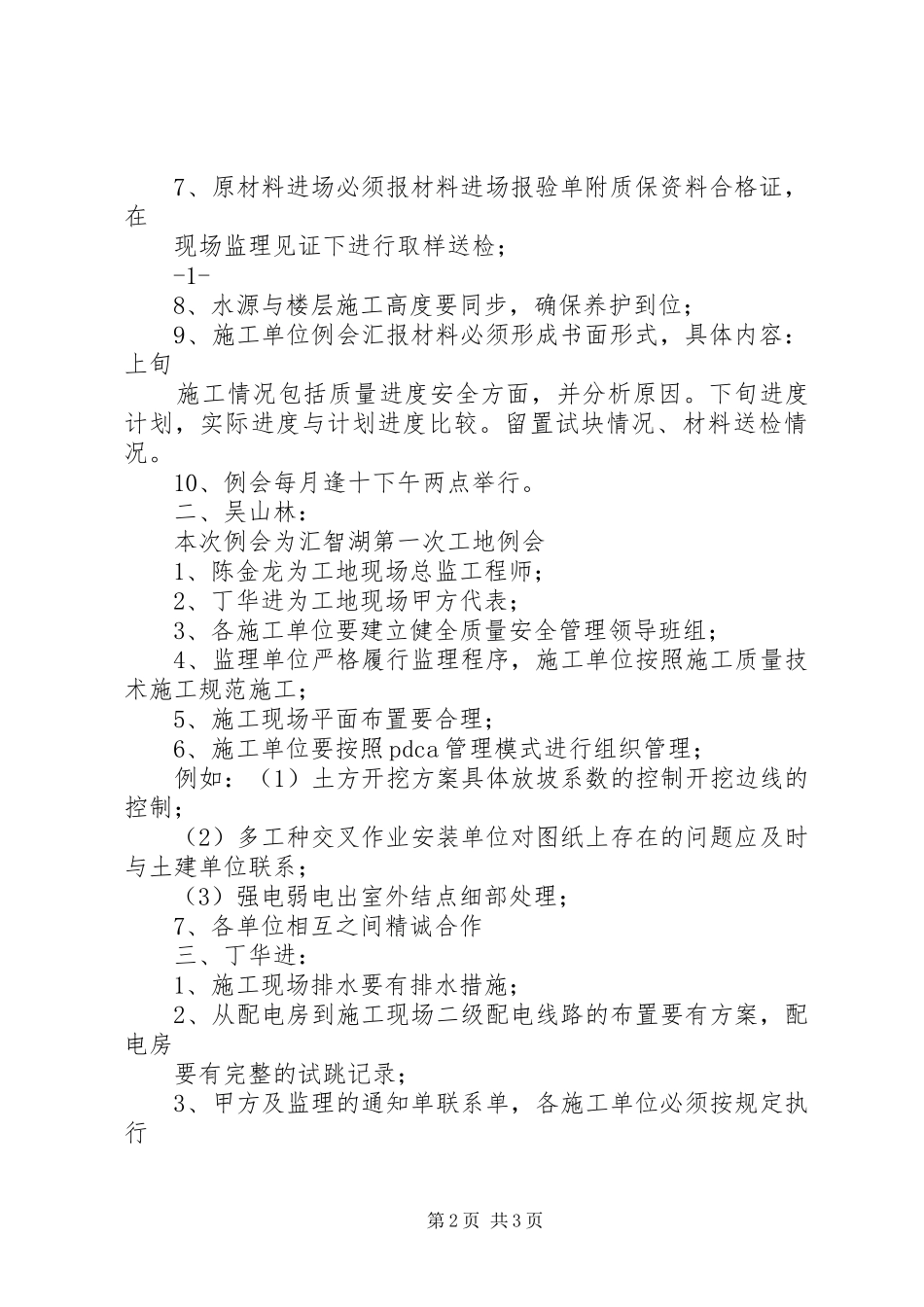

XX年首次监理例会纪要第一次监理例会纪要时间:20XX年10月10日下午2:00地点:软件园工地办公室参加人员:XX县区软件园管委会:卢晓剑江苏晟峰软件园投资发展有限公司:张超、吴山林、丁华进、黄飞、何国峰南通远大建设工程监理咨询有限公司:陈金龙、肖锋、刘建南通东郡建设有限公司:尹有华、丁正林、余昌明、赵剑锋龙泉安装降水:杨兴华江苏戴园建材集团有限公司:陈海建南通六建元辰安装公司:刘勇主持人:张超一、陈金龙:1、监理公司名称为南通远大建设工程监理咨询有限公司;2、现场总监代表肖锋、水电监理刘建;3、施工单位开工前必须报以下资料:施工单位人员名单电话号码、管理人员及特种作业人员上岗证复印件、中标通知书、施工合同、规划许可证、施工许可证、质监计划、安监手续等;4、施工组织设计在开工前要报总监理工程师审查,各专项方案(模板支撑专项方案、商品混凝土浇筑方案、临时用电方案、安全文明施工专项方案、冬季施工方案、质量通病防治措施等)要报至监理项目部;5、施工现场平面布置合理,材料堆放符合要求;6、验收程序上施工单位必须在自检合格后,书面报至监理项目部;第1页共3页7、原材料进场必须报材料进场报验单附质保资料合格证,在现场监理见证下进行取样送检;-1-8、水源与楼层施工高度要同步,确保养护到位;9、施工单位例会汇报材料必须形成书面形式,具体内容:上旬施工情况包括质量进度安全方面,并分析原因
下旬进度计划,实际进度与计划进度比较
留置试块情况、材料送检情况
10、例会每月逢十下午两点举行
二、吴山林:本次例会为汇智湖第一次工地例会1、陈金龙为工地现场总监工程师;2、丁华进为工地现场甲方代表;3、各施工单位要建立健全质量安全管理领导班组;4、监理单位严格履行监理程序,施工单位按照施工质量技术施工规范施工;5、施工现场平面布置要合理;6、施工单位要按照pdca管理模式进行组织管理;例如:(1)土
