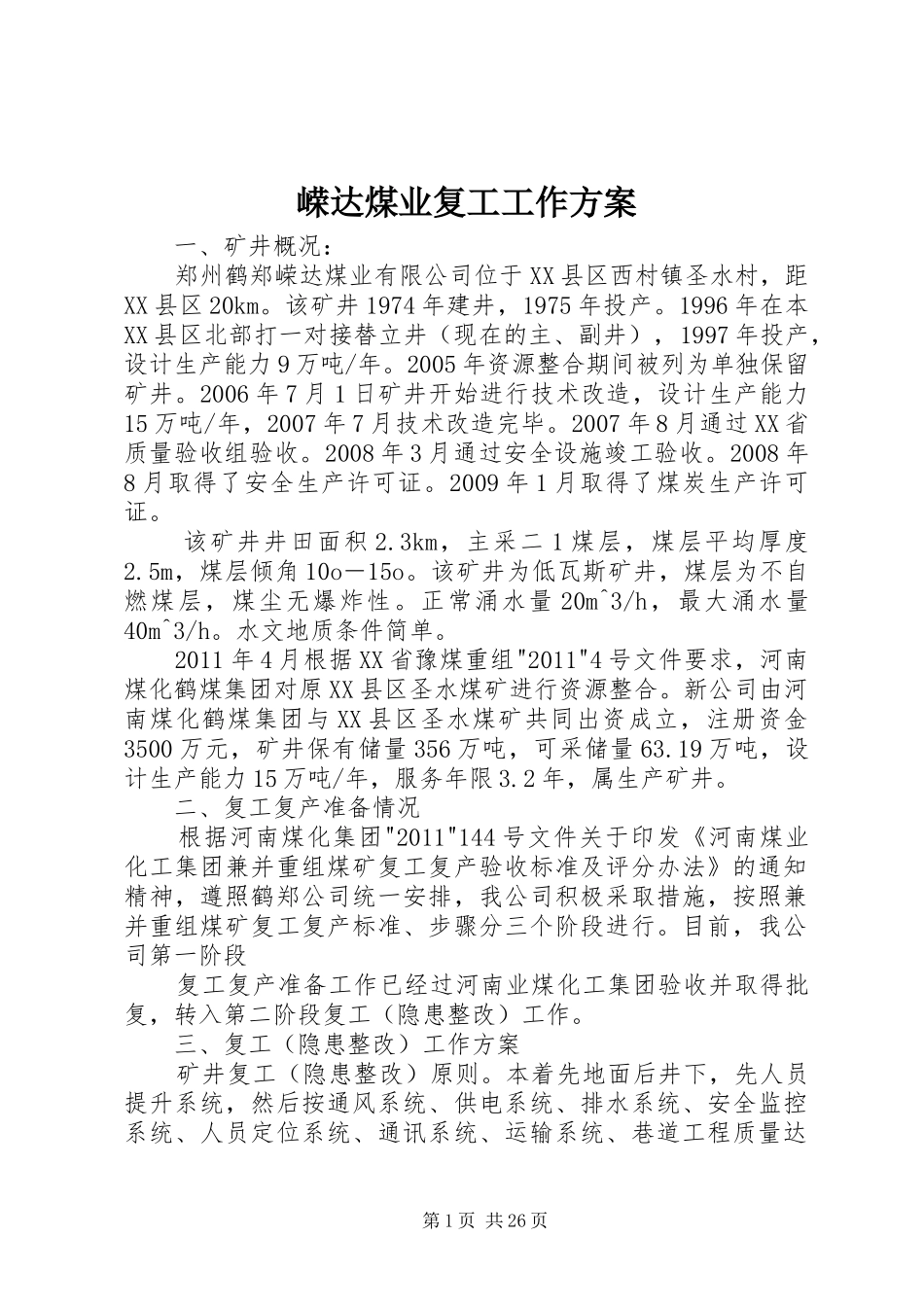

嵘达煤业复工工作方案一、矿井概况:郑州鹤郑嵘达煤业有限公司位于XX县区西村镇圣水村,距XX县区20km
该矿井1974年建井,1975年投产
1996年在本XX县区北部打一对接替立井(现在的主、副井),1997年投产,设计生产能力9万吨/年
2005年资源整合期间被列为单独保留矿井
2006年7月1日矿井开始进行技术改造,设计生产能力15万吨/年,2007年7月技术改造完毕
2007年8月通过XX省质量验收组验收
2008年3月通过安全设施竣工验收
2008年8月取得了安全生产许可证
2009年1月取得了煤炭生产许可证
该矿井井田面积2
3km,主采二1煤层,煤层平均厚度2
5m,煤层倾角10o―15o
该矿井为低瓦斯矿井,煤层为不自燃煤层,煤尘无爆炸性
正常涌水量20m^3/h,最大涌水量40m^3/h
水文地质条件简单
2011年4月根据XX省豫煤重组"2011"4号文件要求,河南煤化鹤煤集团对原XX县区圣水煤矿进行资源整合
新公司由河南煤化鹤煤集团与XX县区圣水煤矿共同出资成立,注册资金3500万元,矿井保有储量356万吨,可采储量63
19万吨,设计生产能力15万吨/年,服务年限3
2年,属生产矿井
二、复工复产准备情况根据河南煤化集团"2011"144号文件关于印发《河南煤业化工集团兼并重组煤矿复工复产验收标准及评分办法》的通知精神,遵照鹤郑公司统一安排,我公司积极采取措施,按照兼并重组煤矿复工复产标准、步骤分三个阶段进行
目前,我公司第一阶段复工复产准备工作已经过河南业煤化工集团验收并取得批复,转入第二阶段复工(隐患整改)工作
三、复工(隐患整改)工作方案矿井复工(隐患整改)原则
本着先地面后井下,先人员提升系统,然后按通风系统、供电系统、排水系统、安全监控系统、人员定位系统、通讯系统、运输系统、巷道工程质量达第1页共26页标等顺序依次进行

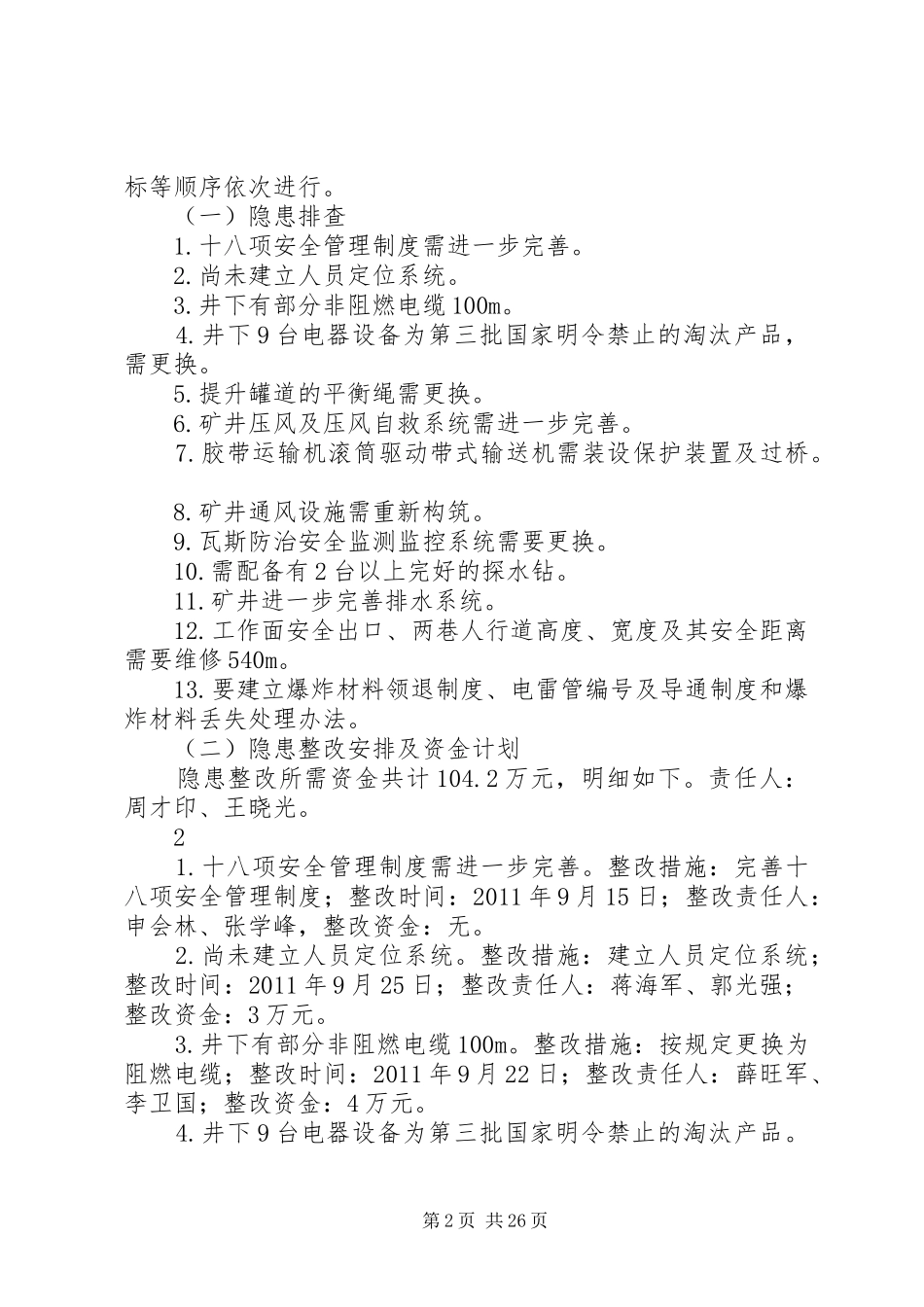

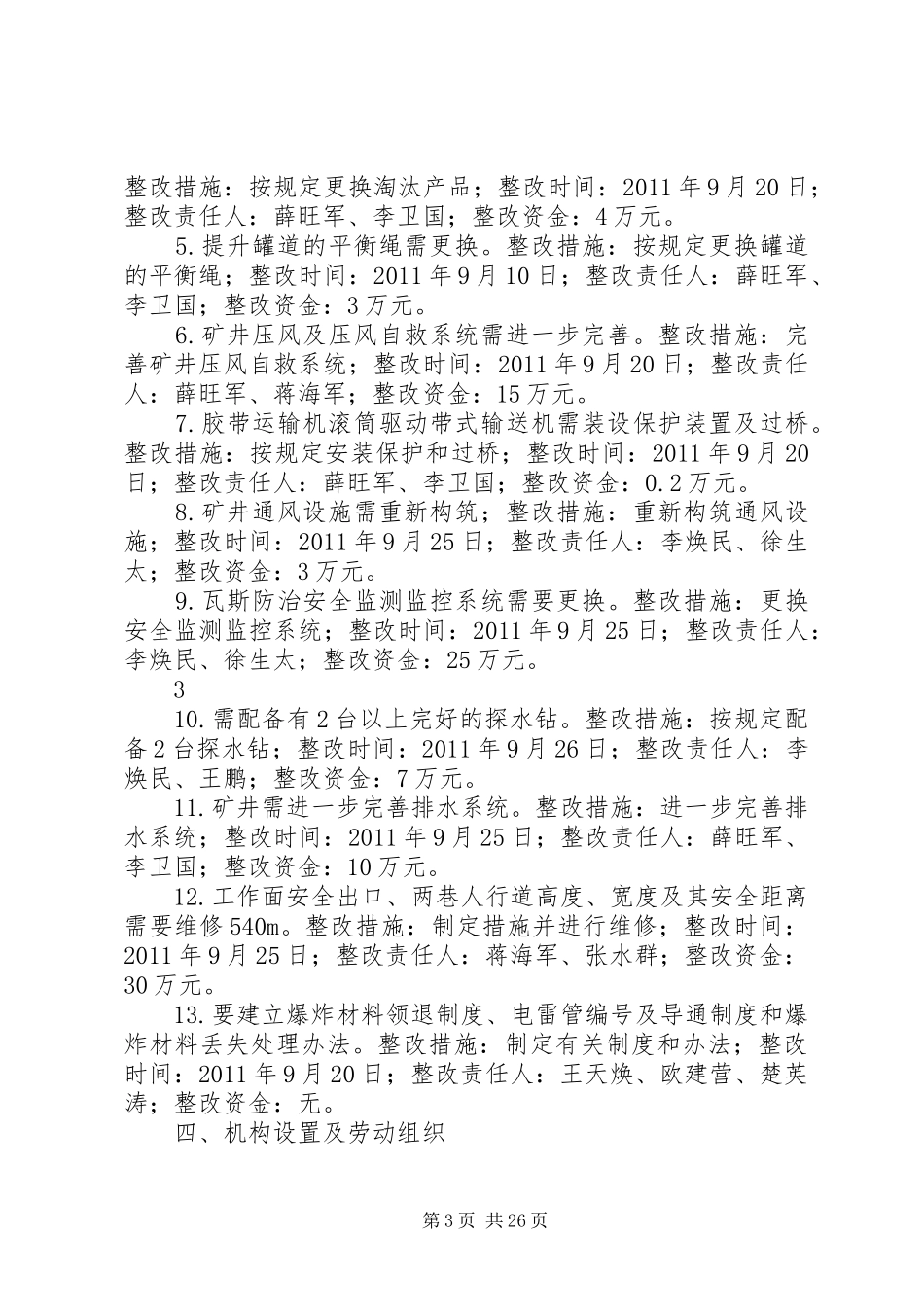

(一)隐患排查1
