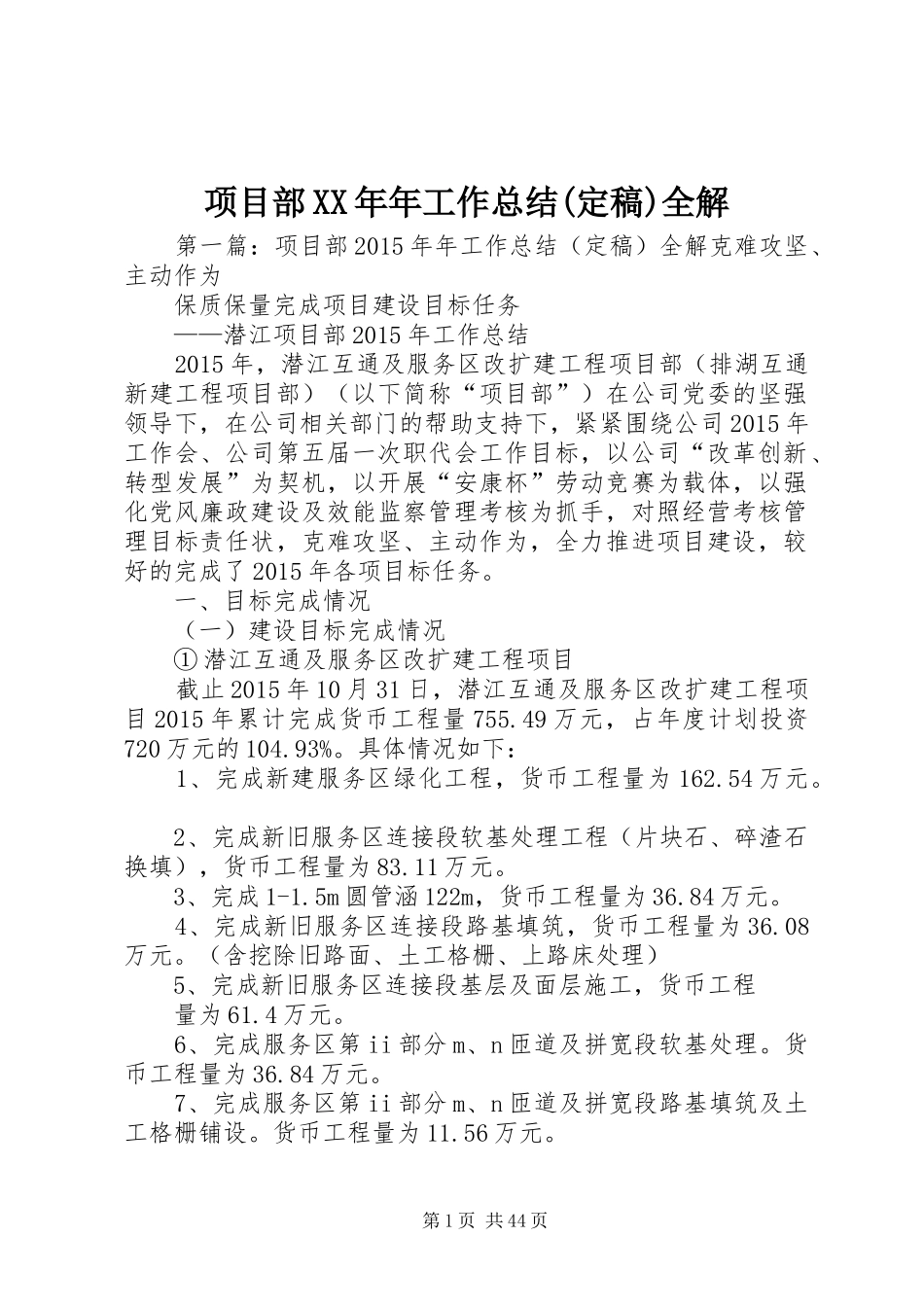

项目部XX年年工作总结(定稿)全解第一篇:项目部2015年年工作总结(定稿)全解克难攻坚、主动作为保质保量完成项目建设目标任务——潜江项目部2015年工作总结2015年,潜江互通及服务区改扩建工程项目部(排湖互通新建工程项目部)(以下简称“项目部”)在公司党委的坚强领导下,在公司相关部门的帮助支持下,紧紧围绕公司2015年工作会、公司第五届一次职代会工作目标,以公司“改革创新、转型发展”为契机,以开展“安康杯”劳动竞赛为载体,以强化党风廉政建设及效能监察管理考核为抓手,对照经营考核管理目标责任状,克难攻坚、主动作为,全力推进项目建设,较好的完成了2015年各项目标任务
一、目标完成情况(一)建设目标完成情况①潜江互通及服务区改扩建工程项目截止2015年10月31日,潜江互通及服务区改扩建工程项目2015年累计完成货币工程量755
49万元,占年度计划投资720万元的104
具体情况如下:1、完成新建服务区绿化工程,货币工程量为162
2、完成新旧服务区连接段软基处理工程(片块石、碎渣石换填),货币工程量为83
3、完成1-1
5m圆管涵122m,货币工程量为36
4、完成新旧服务区连接段路基填筑,货币工程量为36
(含挖除旧路面、土工格栅、上路床处理)5、完成新旧服务区连接段基层及面层施工,货币工程量为61
6、完成服务区第ii部分m、n匝道及拼宽段软基处理
货币工程量为36
7、完成服务区第ii部分m、n匝道及拼宽段路基填筑及土工格栅铺设
货币工程量为11
第1页共44页8、完成服务区第ii部分挡土墙1564
8m3,排水沟360m3,圆管涵1道,箱涵1道
货币工程量为78
54万元9、完成服务区第ii部分交安工程
货币工程量为12

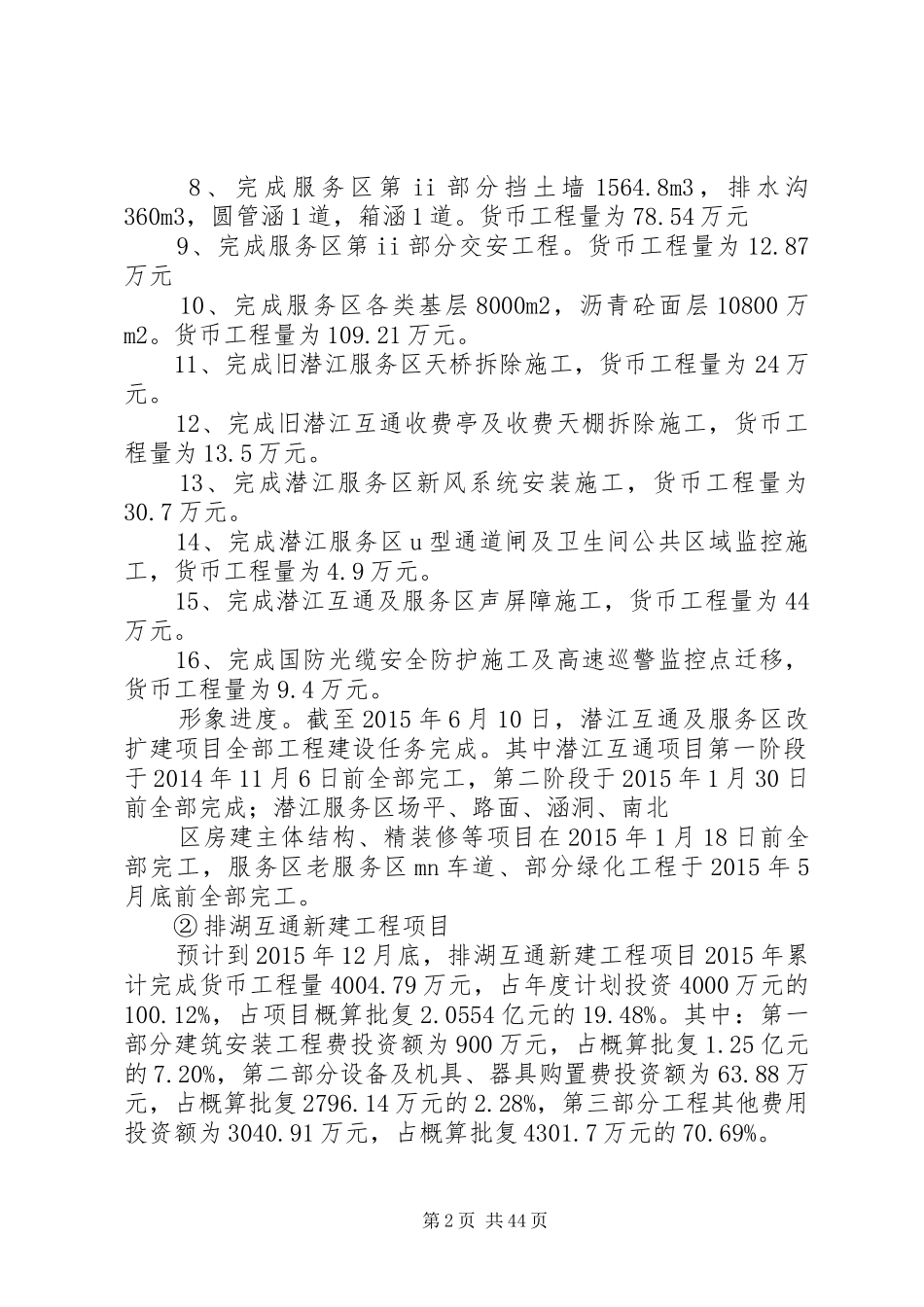

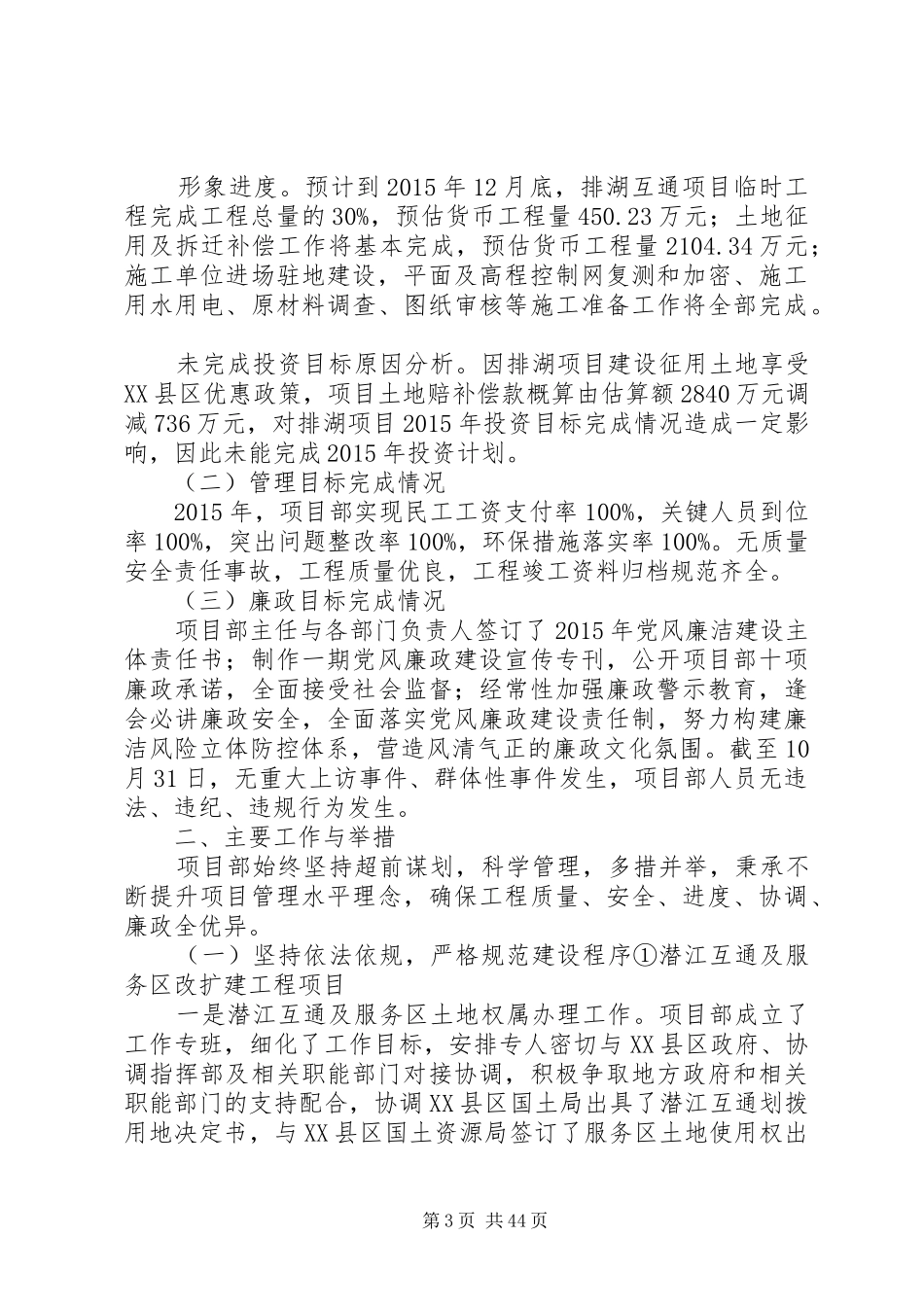

87万元10、完成服务区各类基层8000m2,沥青砼面层1080
