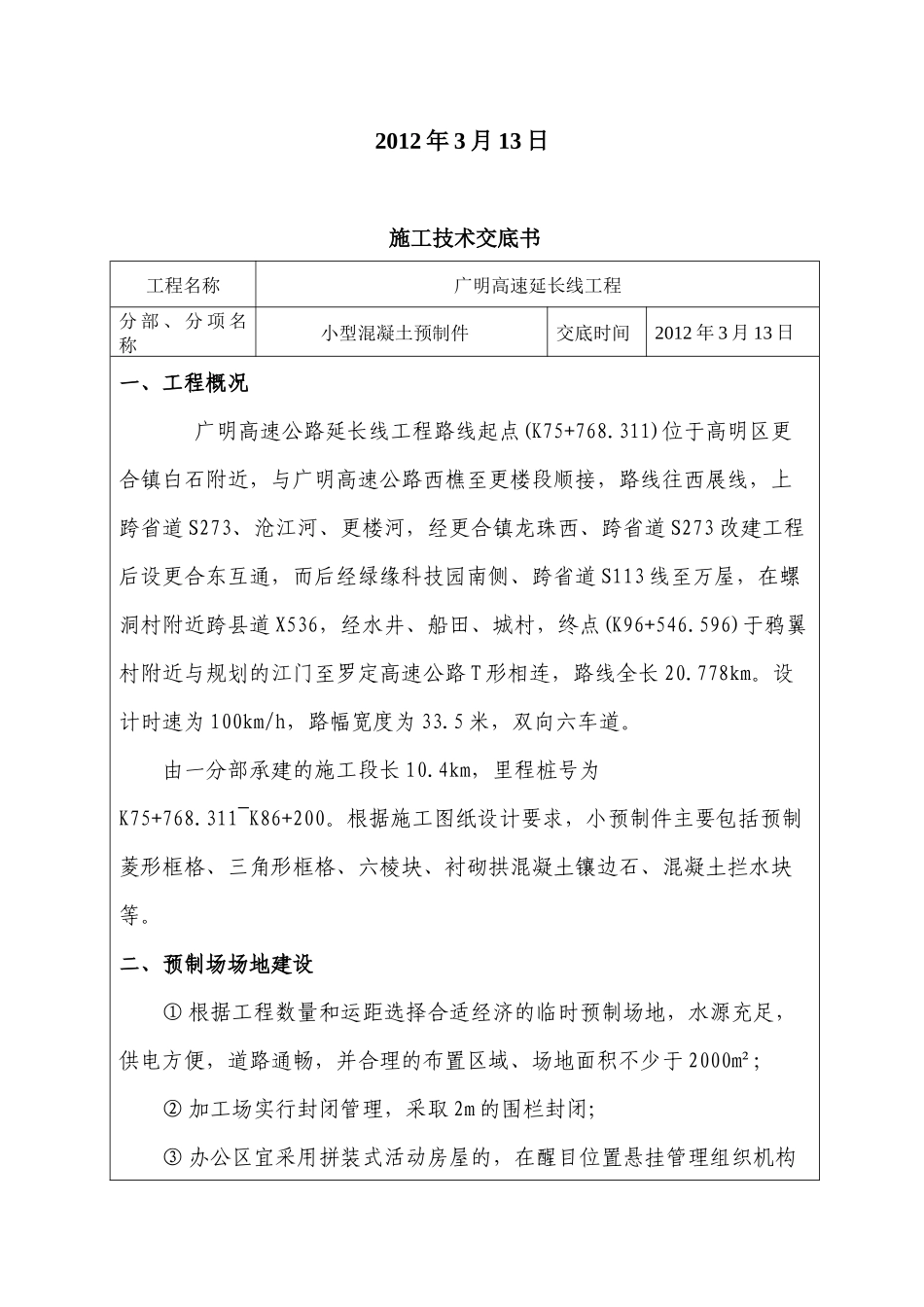

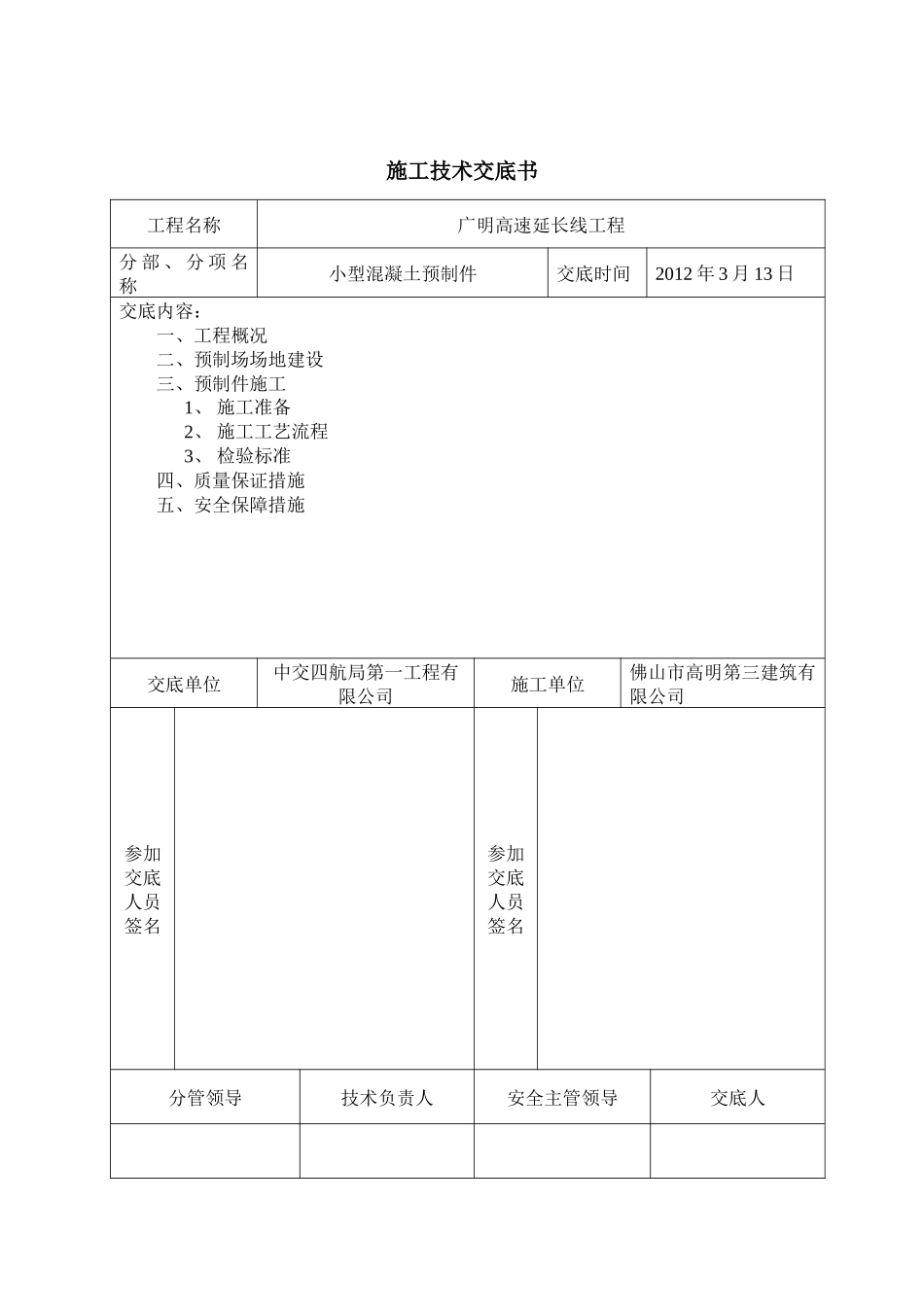

施工技术交底书工程名称广明高速延长线工程分部、分项名称小型混凝土预制件交底时间2012年3月13日交底内容:一、工程概况二、预制场场地建设三、预制件施工1、施工准备2、施工工艺流程3、检验标准四、质量保证措施五、安全保障措施交底单位中交四航局第一工程有限公司施工单位佛山市高明第三建筑有限公司参加交底人员签名参加交底人员签名分管领导技术负责人安全主管领导交底人中交第四航务工程局有限公司广明高速公路延长线工程小型混凝土预制件施工技术交底2012年3月13日施工技术交底书工程名称广明高速延长线工程分部、分项名称小型混凝土预制件交底时间2012年3月13日一、工程概况广明高速公路延长线工程路线起点(K75+768
311)位于高明区更合镇白石附近,与广明高速公路西樵至更楼段顺接,路线往西展线,上跨省道S273、沧江河、更楼河,经更合镇龙珠西、跨省道S273改建工程后设更合东互通,而后经绿缘科技园南侧、跨省道S113线至万屋,在螺洞村附近跨县道X536,经水井、船田、城村,终点(K96+546
596)于鸦翼村附近与规划的江门至罗定高速公路T形相连,路线全长20
设计时速为100km/h,路幅宽度为33
5米,双向六车道
由一分部承建的施工段长10
4km,里程桩号为K75+768
311~K86+200
根据施工图纸设计要求,小预制件主要包括预制菱形框格、三角形框格、六棱块、衬砌拱混凝土镶边石、混凝土拦水块等
二、预制场场地建设①根据工程数量和运距选择合适经济的临时预制场地,水源充足,供电方便,道路通畅,并合理的布置区域、场地面积不少于2000m²;②加工场实行封闭管理,采取2m的围栏封闭;③办公区宜采用拼装式活动房屋的,在醒目位置悬挂管理组织机构施工技术交底书工程名称广明高速延长线工程分部、分项名称小型混凝土预制件交底时间2012年3月13日图、安全目标及保证措施、质
