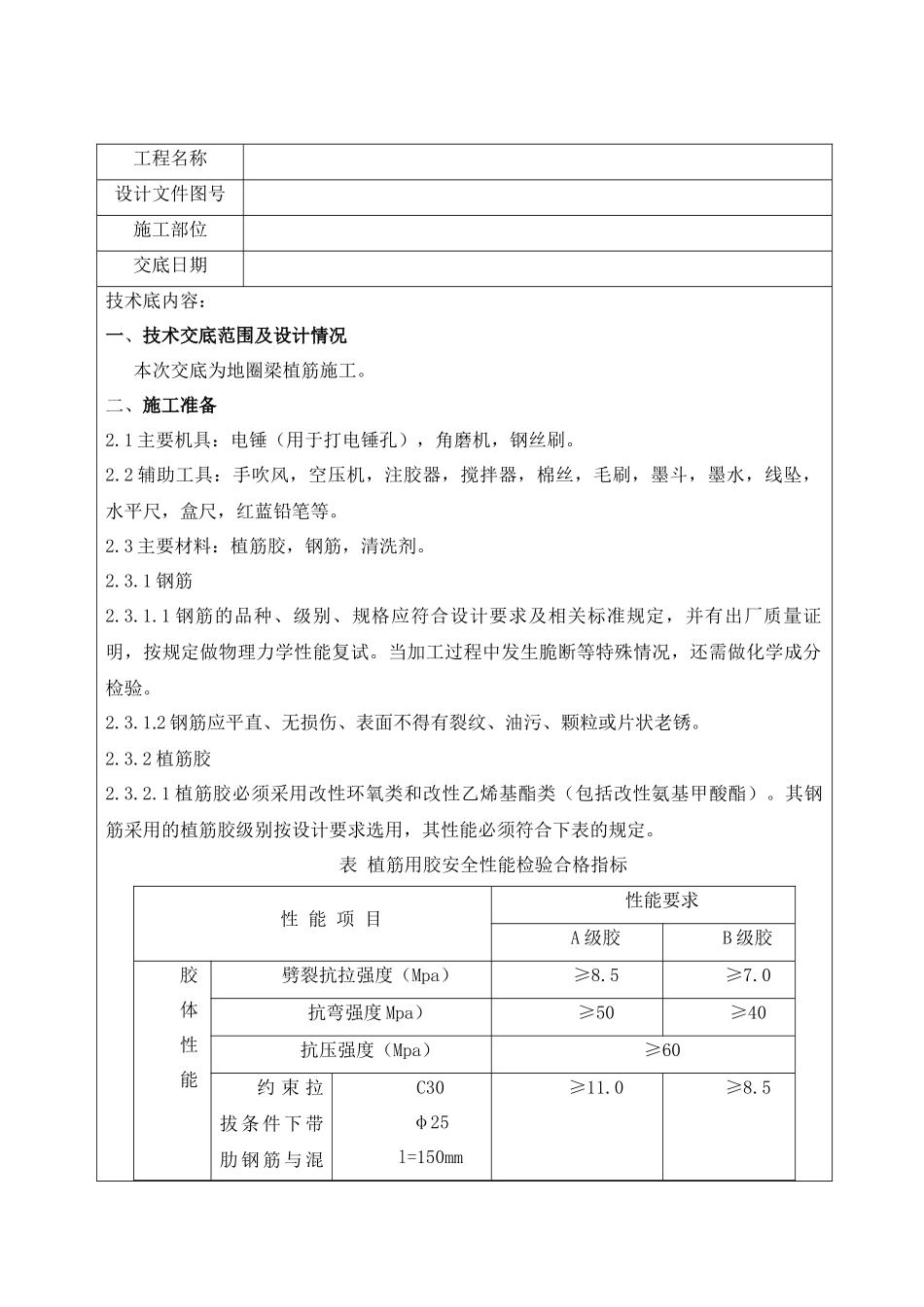

工程名称设计文件图号施工部位交底日期技术底内容:一、技术交底范围及设计情况本次交底为地圈梁植筋施工
二、施工准备2
1主要机具:电锤(用于打电锤孔),角磨机,钢丝刷
2辅助工具:手吹风,空压机,注胶器,搅拌器,棉丝,毛刷,墨斗,墨水,线坠,水平尺,盒尺,红蓝铅笔等
3主要材料:植筋胶,钢筋,清洗剂
1钢筋的品种、级别、规格应符合设计要求及相关标准规定,并有出厂质量证明,按规定做物理力学性能复试
当加工过程中发生脆断等特殊情况,还需做化学成分检验
2钢筋应平直、无损伤、表面不得有裂纹、油污、颗粒或片状老锈
1植筋胶必须采用改性环氧类和改性乙烯基酯类(包括改性氨基甲酸酯)
其钢筋采用的植筋胶级别按设计要求选用,其性能必须符合下表的规定
表植筋用胶安全性能检验合格指标性能项目性能要求A级胶B级胶胶体性能劈裂抗拉强度(Mpa)≥8
0抗弯强度Mpa)≥50≥40抗压强度(Mpa)≥60约束拉拔条件下带肋钢筋与混C30φ25l=150mm≥11
5凝土的粘结强度C60φ25l=125mm≥17
0不挥发物含量(固体含量)(%)≥992
2植筋胶必须通过毒性检验,对完全固化的植筋胶其检验结果应符合无毒卫生等级要求,其挥发性有机化合物含量应满足相关规范要求
3植筋胶应具有耐冻融性能试验合格证书,冻融环境温度为-25~35C°,循环次数不应少于50次,每一次循环时间为8h,试验结束后,试件在常温条件下测得的强度降低百分率A级不应大于10%,B级不应大于15%
4丙酮:有产品合格证书和检验报告
4作业条件:2
1对植筋操作的工人进行交底、培训,考试合格后方可进行操作施工
2施工前先清理施工区域内的所有障碍物,清除施工面浮土及灰皮
