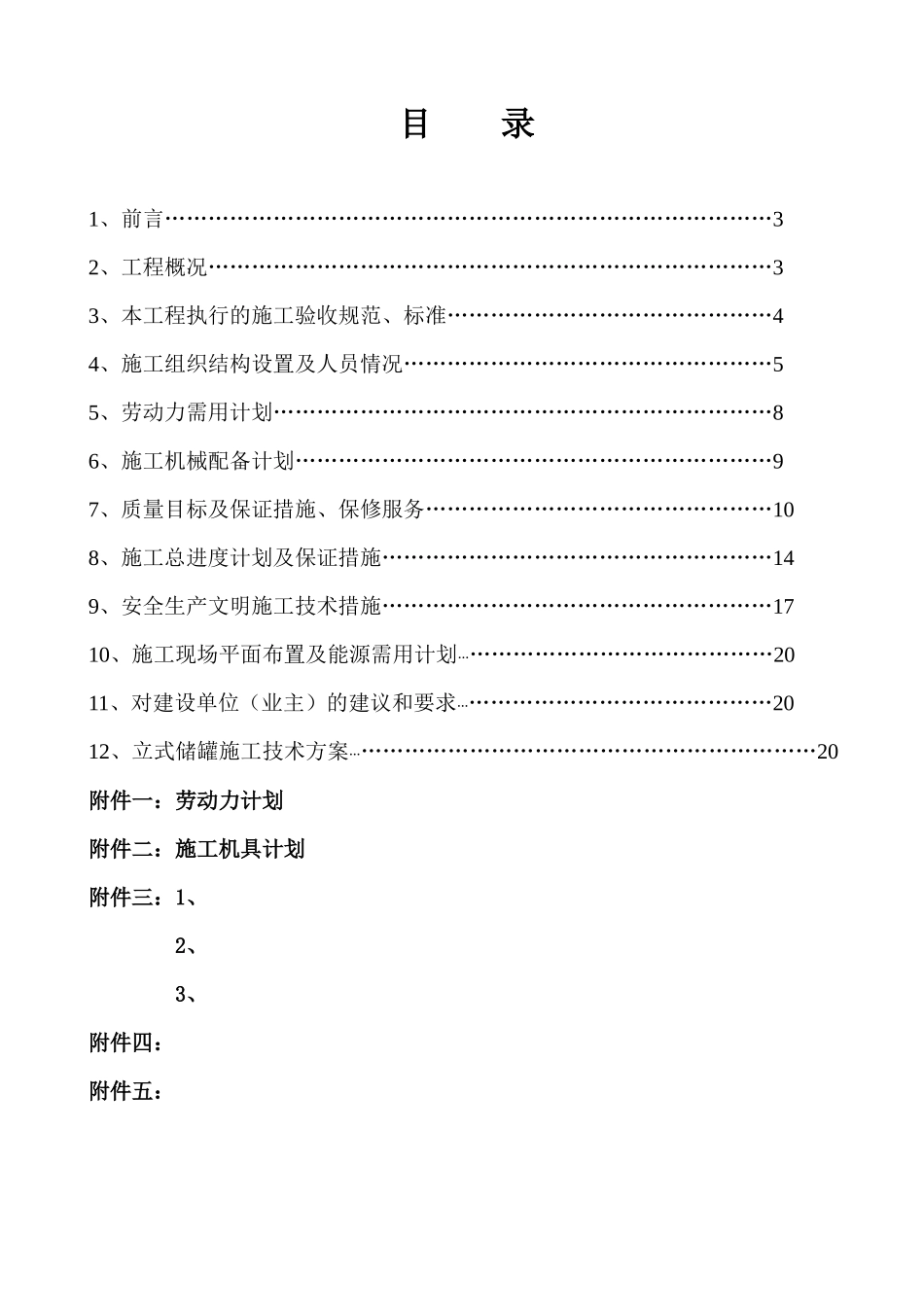

浙江盛元化纤有限公司非标设备现场制作安装工程技术标浙江省工业设备安装集团有限公司二O一0年三月目录1、前言…………………………………………………………………………32、工程概况……………………………………………………………………33、本工程执行的施工验收规范、标准………………………………………44、施工组织结构设置及人员情况……………………………………………55、劳动力需用计划……………………………………………………………86、施工机械配备计划…………………………………………………………97、质量目标及保证措施、保修服务…………………………………………108、施工总进度计划及保证措施………………………………………………149、安全生产文明施工技术措施………………………………………………1710、施工现场平面布置及能源需用计划………………………………………2011、对建设单位(业主)的建议和要求………………………………………2012、立式储罐施工技术方案…………………………………………………………20附件一:劳动力计划附件二:施工机具计划附件三:1、2、3、附件四:附件五:一、前言我们非常感谢浙江盛元化纤有限公司给予我公司参加非标设备现场制作安装工程建设的机会,我们认真阅读了工程施工图纸,详细踏勘了施工现场,并依据国家、行业现行的规范标准及有关规定,编制了施工组织设计,我们对承建本工程的安装施工充满信心
我们珍惜与业主良好有益的合作,我们将按合同要求,组建强有力的施工管理班子,精心组织,精心施工,接受业主和监理单位的监督检查
保质、按期、安全、文明地完成本项工程
我们将按照和施工图的要求,自行完成工程和管理,目标是:质量:确保工程质量达到合格等级、一次性通过验收
工期:安装工程于罐基础验收合格之日开工,确保绝对工期80天
安全:确保工程本体安全,杜绝人身伤亡或重大责任事故,保
