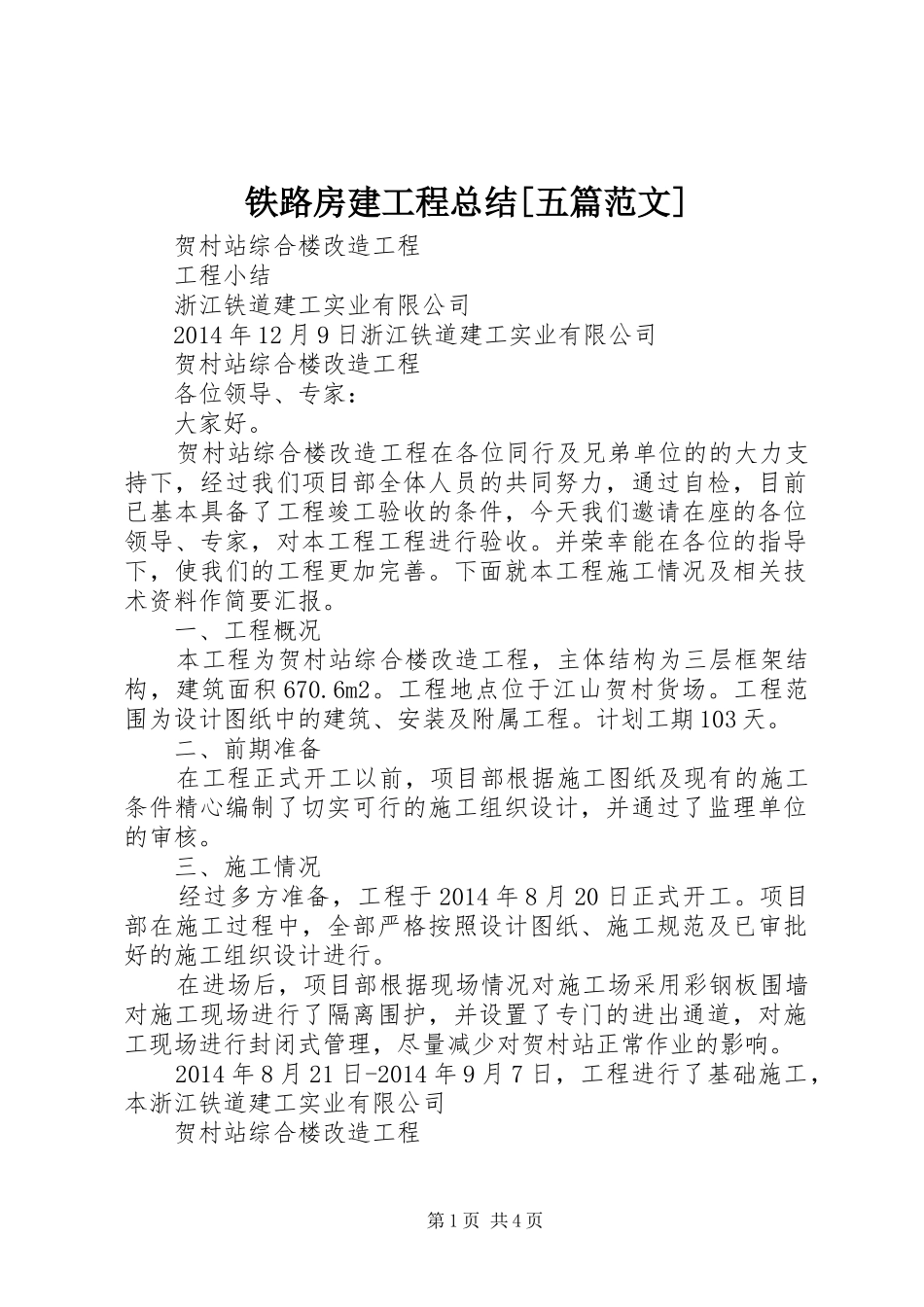

铁路房建工程总结[五篇范文]贺村站综合楼改造工程工程小结浙江铁道建工实业有限公司2014年12月9日浙江铁道建工实业有限公司贺村站综合楼改造工程各位领导、专家:大家好
贺村站综合楼改造工程在各位同行及兄弟单位的的大力支持下,经过我们项目部全体人员的共同努力,通过自检,目前已基本具备了工程竣工验收的条件,今天我们邀请在座的各位领导、专家,对本工程工程进行验收
并荣幸能在各位的指导下,使我们的工程更加完善
下面就本工程施工情况及相关技术资料作简要汇报
一、工程概况本工程为贺村站综合楼改造工程,主体结构为三层框架结构,建筑面积670
工程地点位于江山贺村货场
工程范围为设计图纸中的建筑、安装及附属工程
计划工期103天
二、前期准备在工程正式开工以前,项目部根据施工图纸及现有的施工条件精心编制了切实可行的施工组织设计,并通过了监理单位的审核
三、施工情况经过多方准备,工程于2014年8月20日正式开工
项目部在施工过程中,全部严格按照设计图纸、施工规范及已审批好的施工组织设计进行
在进场后,项目部根据现场情况对施工场采用彩钢板围墙对施工现场进行了隔离围护,并设置了专门的进出通道,对施工现场进行封闭式管理,尽量减少对贺村站正常作业的影响

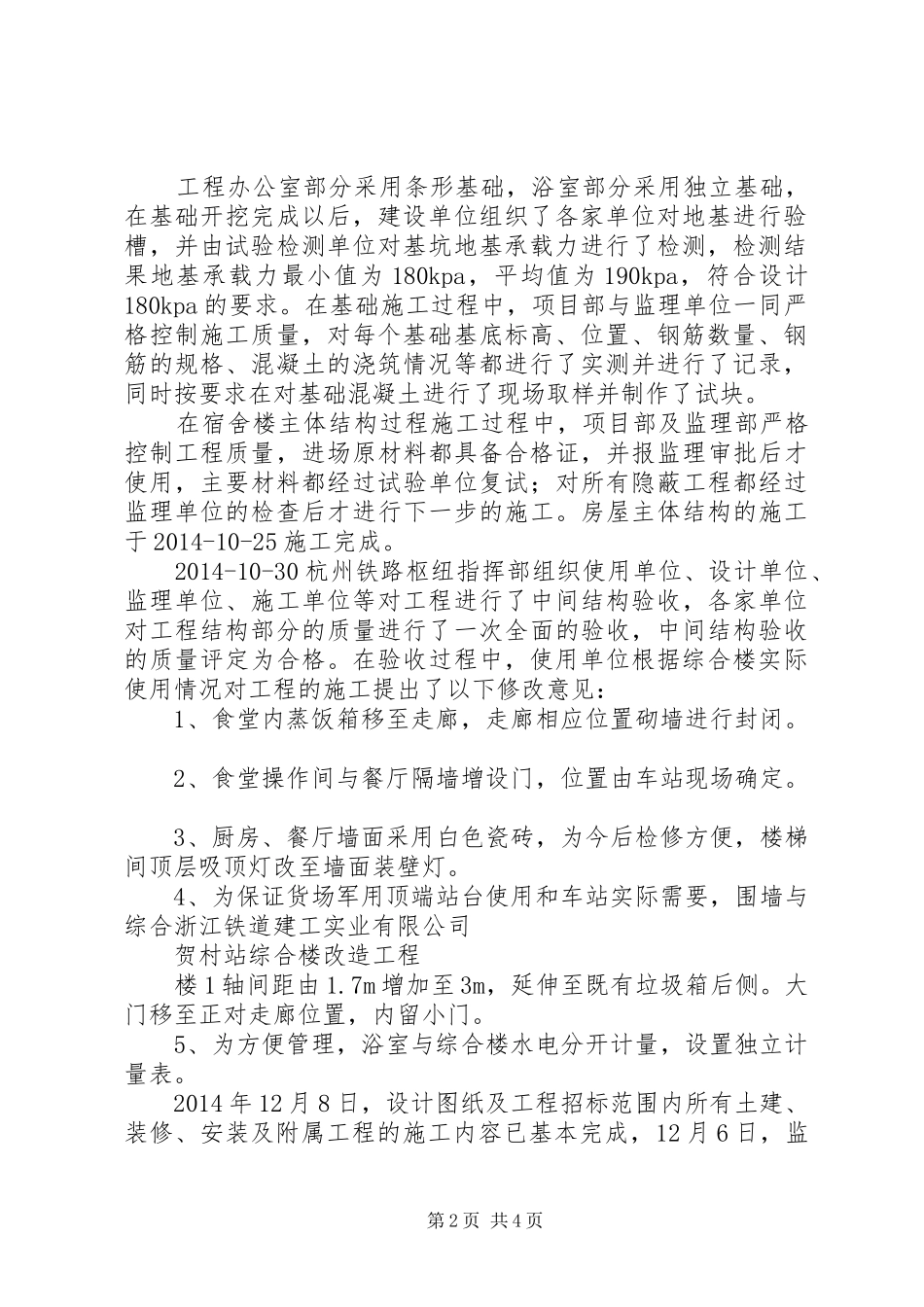

2014年8月21日-2014年9月7日,工程进行了基础施工,本浙江铁道建工实业有限公司贺村站综合楼改造工程第1页共4页工程办公室部分采用条形基础,浴室部分采用独立基础,在基础开挖完成以后,建设单位组织了各家单位对地基进行验槽,并由试验检测单位对基坑地基承载力进行了检测,检测结果地基承载力最小值为180kpa,平均值为190kpa,符合设计180kpa的要求
在基础施工过程中,项目部与监理单位一同严格控制施工质量,对每个基础基底标高、位置、钢筋数量、钢筋的规格、混凝土的浇筑情况等都进行了实测并进行了记录,同时按要求在对基础混凝土进行了现场取
