建筑施工技术大二《下》学期第一章:防水工程:防水工程一:分类:根据防水部位不同分为:屋面防水;地下防水;其他部位的防水
方法:卷材防水柔性防水涂膜防水;刚性防水二:卷材防水屋面:1:材料:普通卷材卷材高聚物卷材(APR、SBS)合成高分子卷材基层处理剂:用在卷材和找平层之间胶粘剂:用在卷材和卷材之间
2:施工工艺:《冷粘法》:结构屋面板清理→做找平层→涂刷基层处理剂→节点处卷材铺设→铺设第一层卷材→涂刷胶粘剂→铺设第二层卷材→保护层施工

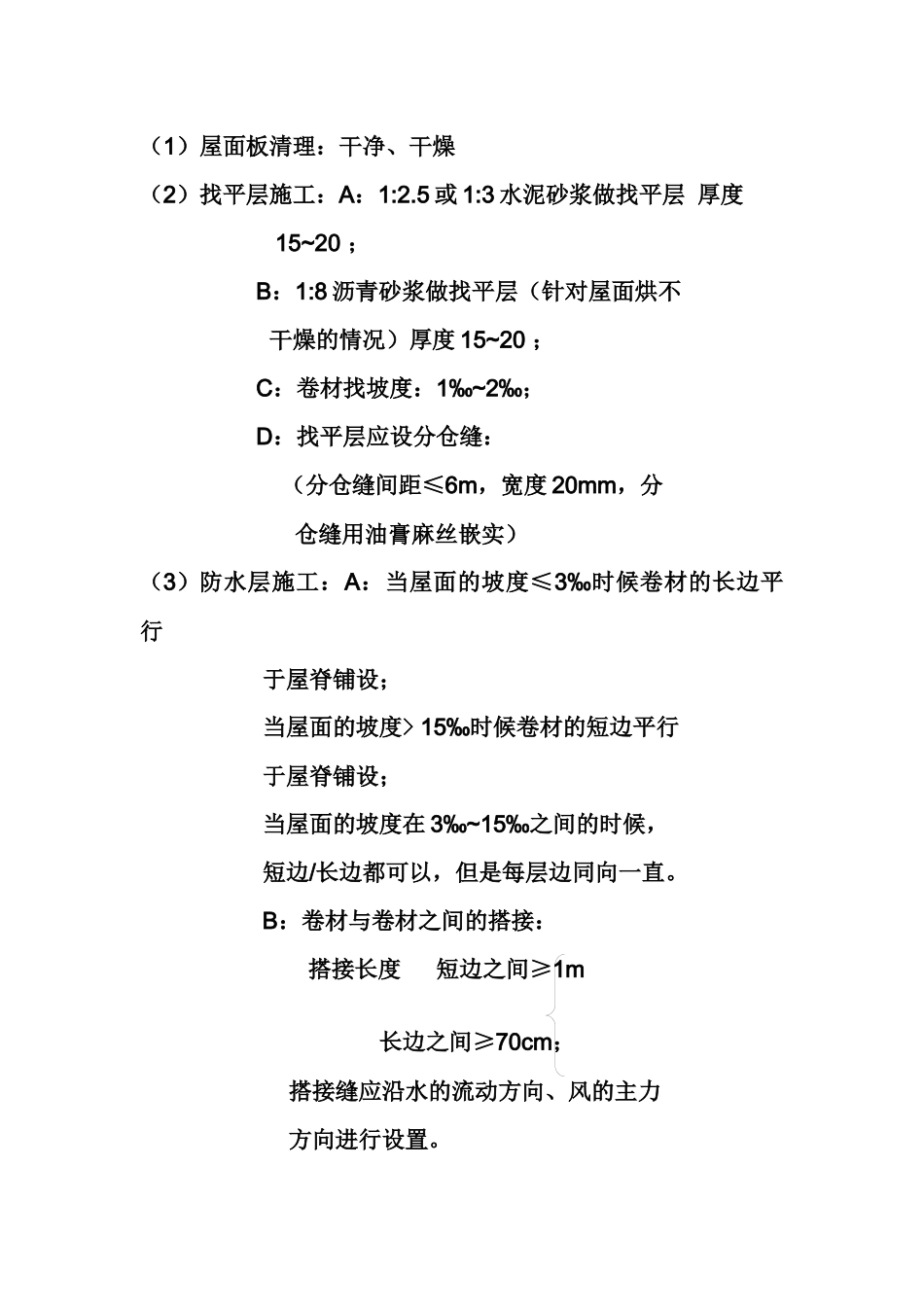

3施工中注意问题:(1)屋面板清理:干净、干燥(2)找平层施工:A:1:2
5或1:3水泥砂浆做找平层厚度15~20;B:1:8沥青砂浆做找平层(针对屋面烘不干燥的情况)厚度15~20;C:卷材找坡度:1‰~2‰;D:找平层应设分仓缝:(分仓缝间距≤6m,宽度20mm,分仓缝用油膏麻丝嵌实)(3)防水层施工:A:当屋面的坡度≤3‰时候卷材的长边平行于屋脊铺设;当屋面的坡度>15‰时候卷材的短边平行于屋脊铺设;当屋面的坡度在3‰~15‰之间的时候,短边/长边都可以,但是每层边同向一直
B:卷材与卷材之间的搭接:搭接长度短边之间≥1m长边之间≥70cm;搭接缝应沿水的流动方向、风的主力方向进行设置

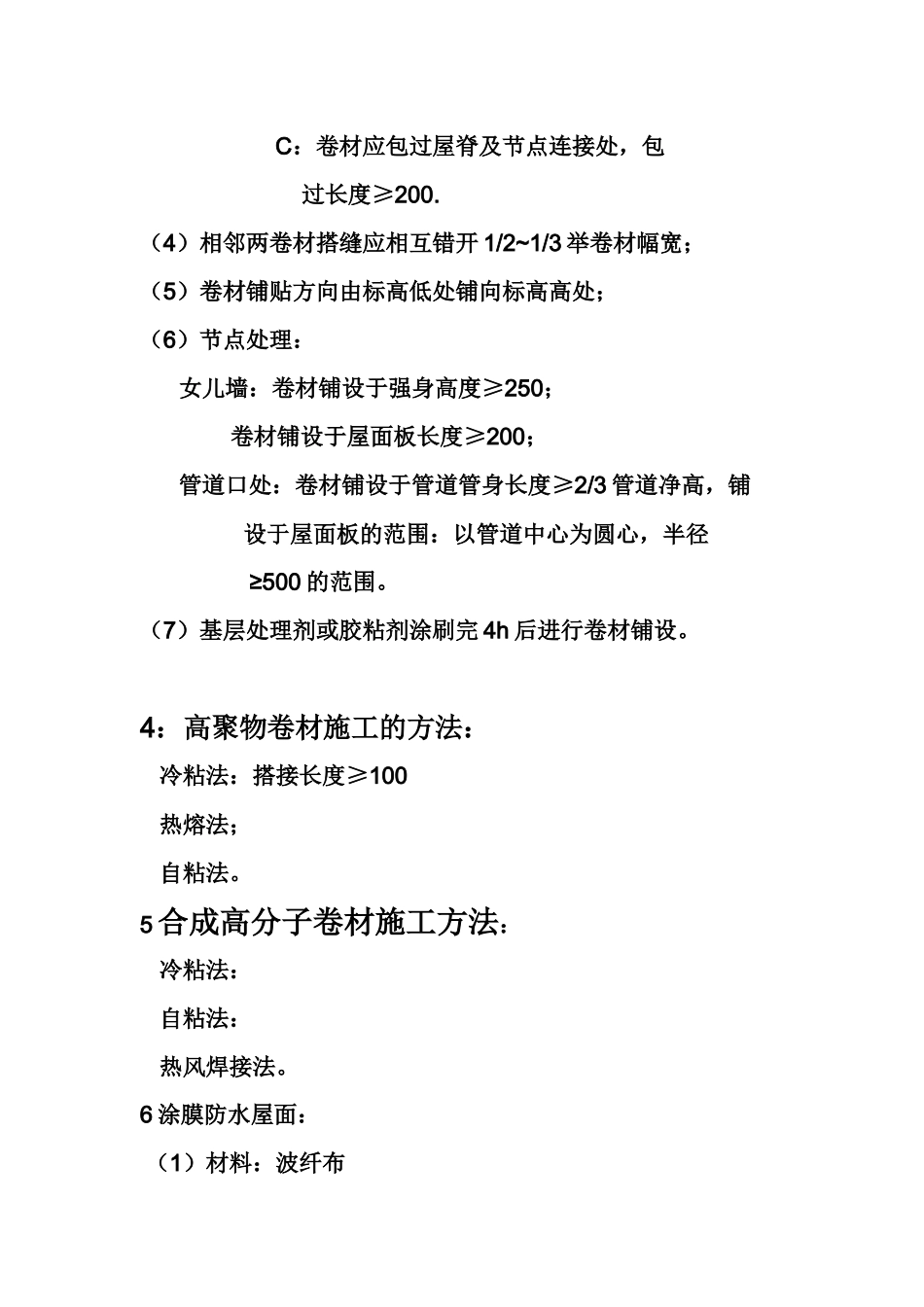

C:卷材应包过屋脊及节点连接处,包过长度≥200
(4)相邻两卷材搭缝应相互错开1/2~1/3举卷材幅宽;(5)卷材铺贴方向由标高低处铺向标高高处;(6)节点处理:女儿墙:卷材铺设于强身高度≥250;卷材铺设于屋面板长度≥200;管道口处:卷材铺设于管道管身长度≥2/3管道净高,铺设于屋面板的范围:以管道中心为圆心,半径≥500的范围
(7)基层处理剂或胶粘剂涂刷完4h后进行卷材铺设
4:高聚物卷材施工的方法:冷粘法:搭接长度≥100热熔法;自粘法
5合成高分子卷材施工方法:冷粘法:自粘法:热风焊接法
6涂膜防水屋面:(1)材料:波纤布防水涂料沥青防
