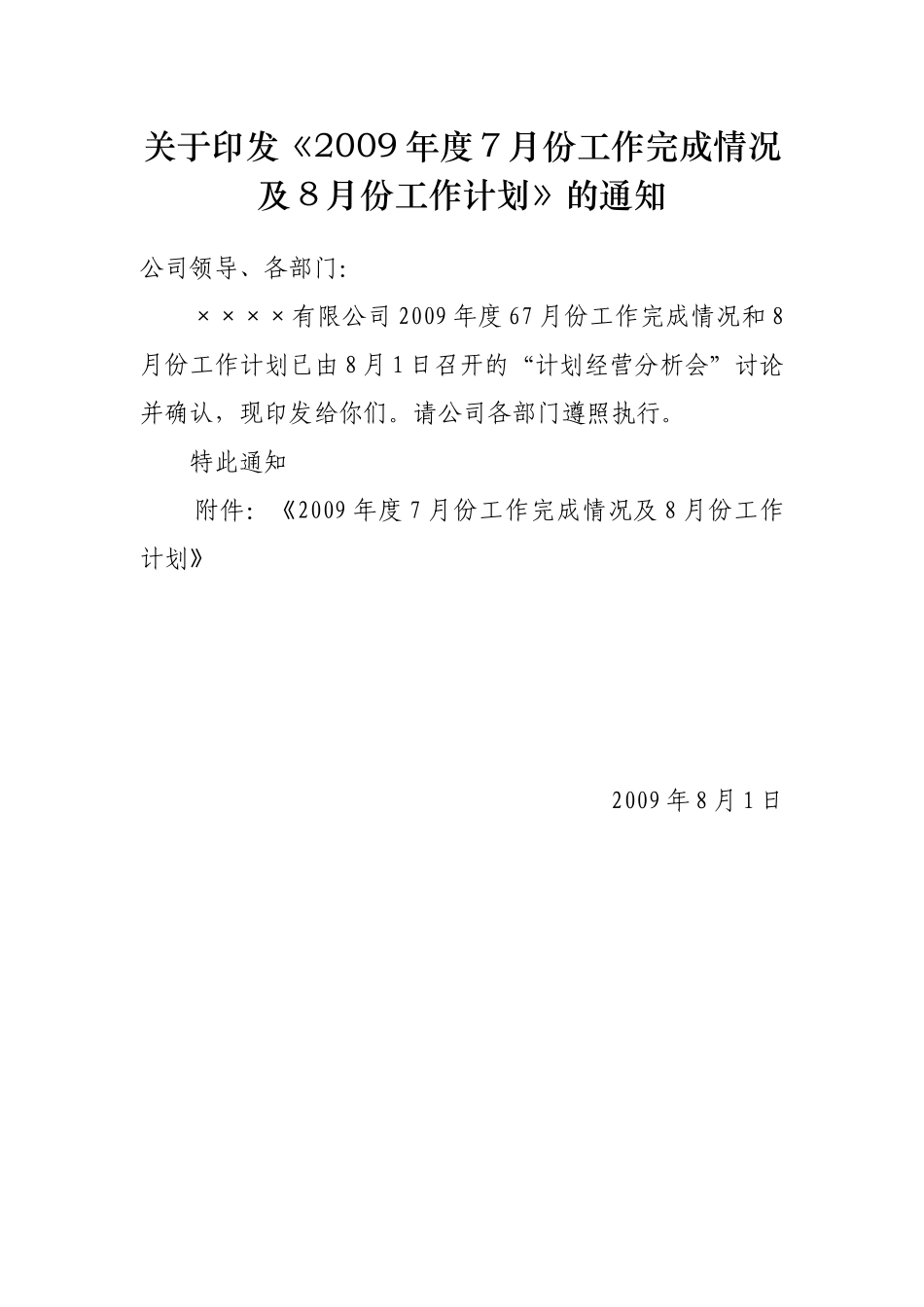

关于印发《2009年度7月份工作完成情况及8月份工作计划》的通知公司领导、各部门:××××有限公司2009年度67月份工作完成情况和8月份工作计划已由8月1日召开的“计划经营分析会”讨论并确认,现印发给你们
请公司各部门遵照执行

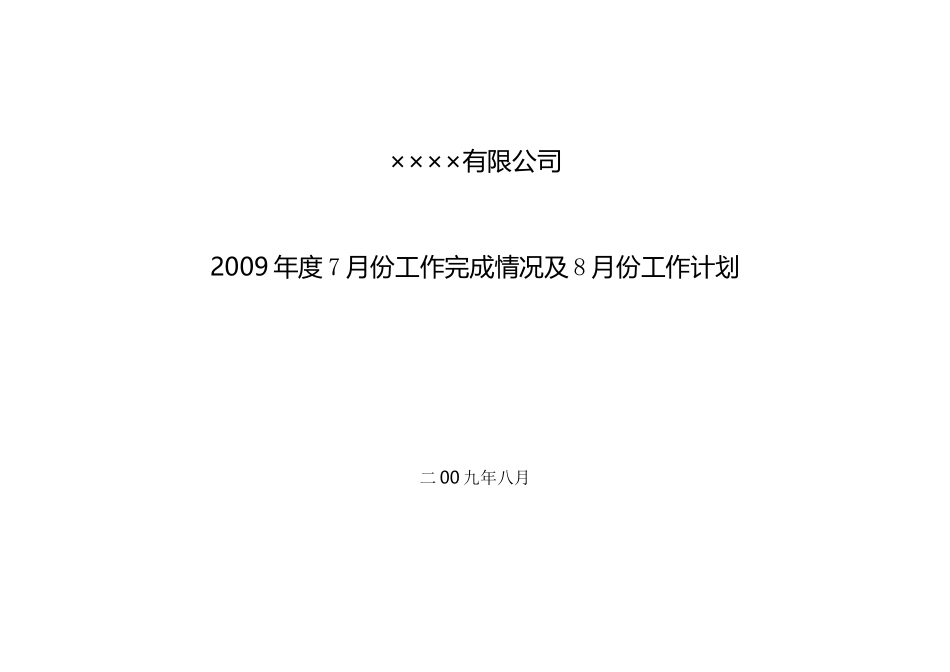

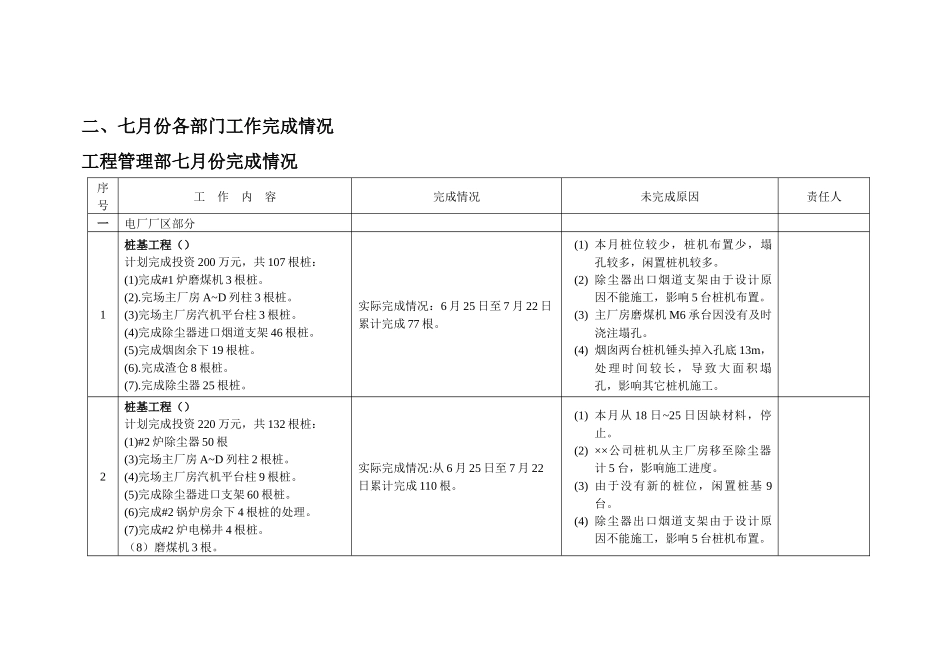

特此通知附件:《2009年度7月份工作完成情况及8月份工作计划》2009年8月1日××××有限公司2009年度7月份工作完成情况及8月份工作计划二00九年八月二、七月份各部门工作完成情况工程管理部七月份完成情况序号工作内容完成情况未完成原因责任人一电厂厂区部分1桩基工程()计划完成投资200万元,共107根桩:(1)完成#1炉磨煤机3根桩
完场主厂房A~D列柱3根桩
(3)完场主厂房汽机平台柱3根桩
(4)完成除尘器进口烟道支架46根桩
(5)完成烟囱余下19根桩
完成渣仓8根桩
完成除尘器25根桩
实际完成情况:6月25日至7月22日累计完成77根
(1)本月桩位较少,桩机布置少,塌孔较多,闲置桩机较多
(2)除尘器出口烟道支架由于设计原因不能施工,影响5台桩机布置
(3)主厂房磨煤机M6承台因没有及时浇注塌孔
(4)烟囱两台桩机锤头掉入孔底13m,处理时间较长,导致大面积塌孔,影响其它桩机施工
2桩基工程()计划完成投资220万元,共132根桩:(1)#2炉除尘器50根(3)完场主厂房A~D列柱2根桩
(4)完场主厂房汽机平台柱9根桩
(5)完成除尘器进口支架60根桩
(6)完成#2锅炉房余下4根桩的处理
(7)完成#2炉电梯井4根桩
(8)磨煤机3根
实际完成情况:从6月25日至7月22日累计完成110根
(1)本月从18日~25日因缺材料,停止
(2)××公司桩机从主厂房移至除尘器计5台,影响施工进度
(3)由于没有新的桩位,闲置桩基9台
(4)除尘器出口烟道支架由于设计原因不能施工,影响5台桩机布置
序号工作内容完
