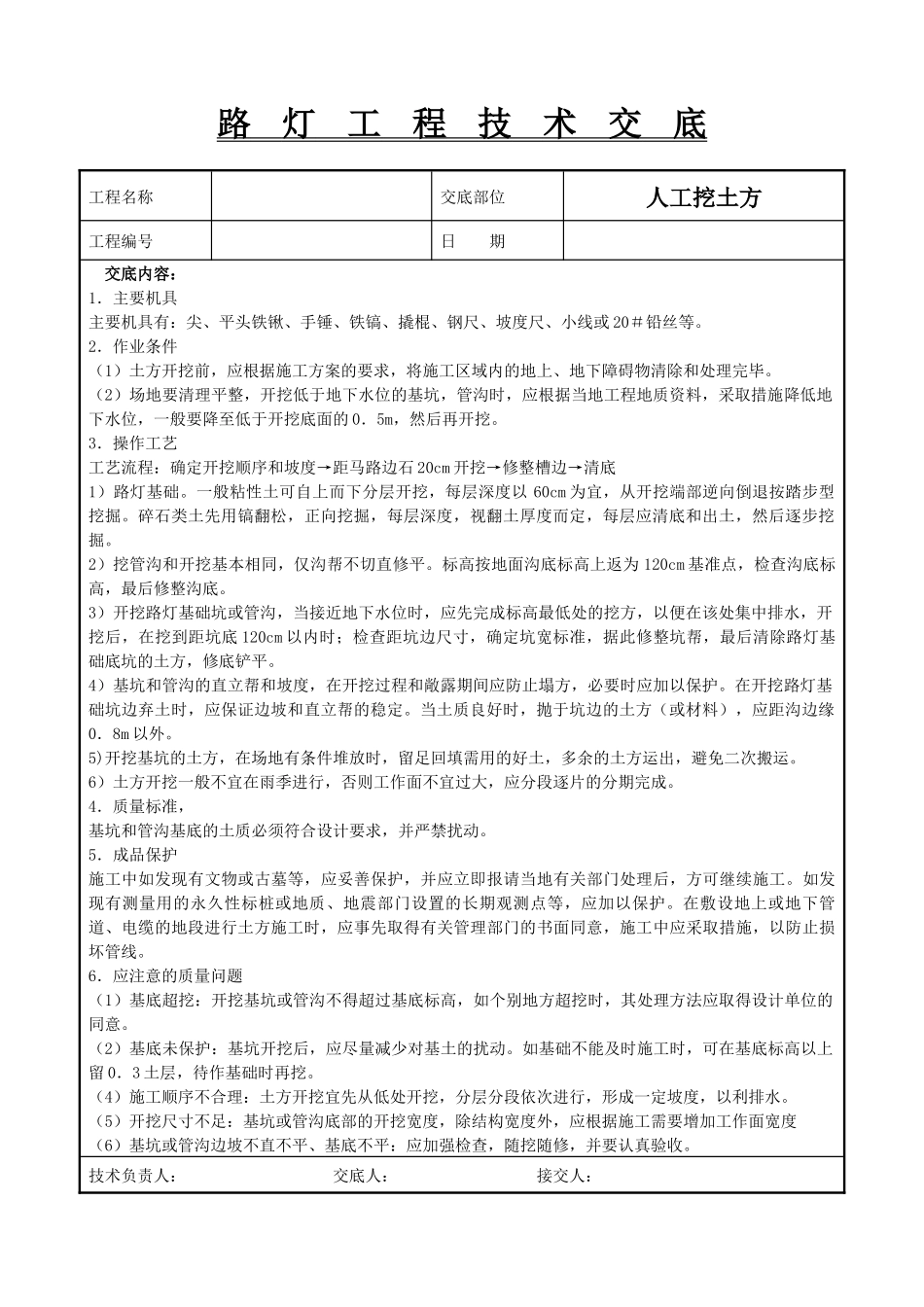

路灯工程技术交底工程名称交底部位人工挖土方工程编号日期交底内容:1.主要机具主要机具有:尖、平头铁锹、手锤、铁镐、撬棍、钢尺、坡度尺、小线或20#铅丝等
2.作业条件(1)土方开挖前,应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
(2)场地要清理平整,开挖低于地下水位的基坑,管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的0.5m,然后再开挖
3.操作工艺工艺流程:确定开挖顺序和坡度→距马路边石20cm开挖→修整槽边→清底1)路灯基础
一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘
碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘
2)挖管沟和开挖基本相同,仅沟帮不切直修平
标高按地面沟底标高上返为120cm基准点,检查沟底标高,最后修整沟底
3)开挖路灯基础坑或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水,开挖后,在挖到距坑底120cm以内时;检查距坑边尺寸,确定坑宽标准,据此修整坑帮,最后清除路灯基础底坑的土方,修底铲平
4)基坑和管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护
在开挖路灯基础坑边弃土时,应保证边坡和直立帮的稳定
当土质良好时,抛于坑边的土方(或材料),应距沟边缘0.8m以外
5)开挖基坑的土方,在场地有条件堆放时,留足回填需用的好土,多余的土方运出,避免二次搬运
6)土方开挖一般不宜在雨季进行,否则工作面不宜过大,应分段逐片的分期完成
4.质量标准,基坑和管沟基底的土质必须符合设计要求,并严禁扰动
5.成品保护施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工
如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护
在敷设地上或地
