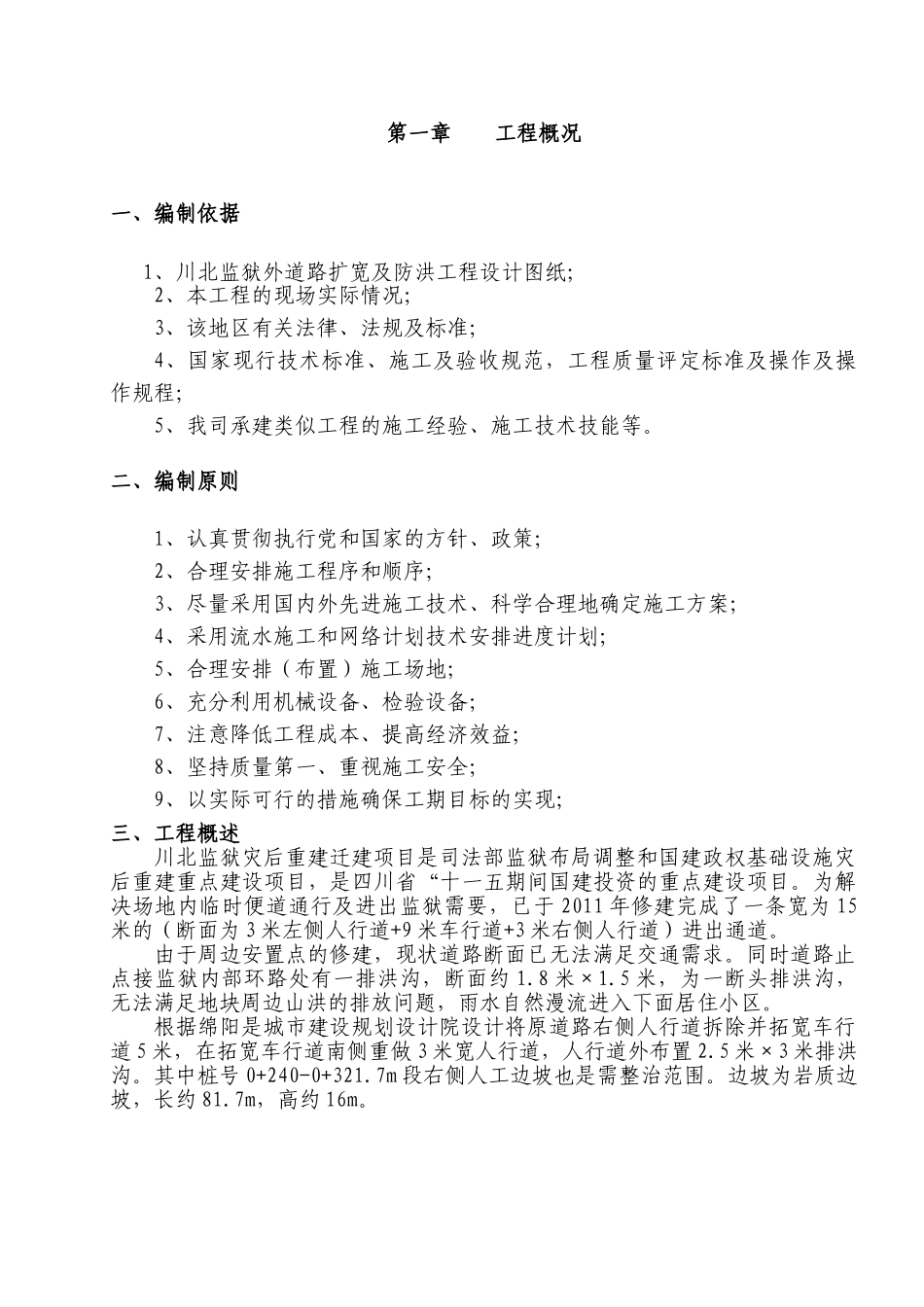

绵阳圣峰建设工程有限公司川北监狱外道路扩宽及防洪工程安全文明施工措施编制日期:2016年10月20日第一章工程概况一、编制依据1、川北监狱外道路扩宽及防洪工程设计图纸;2、本工程的现场实际情况;3、该地区有关法律、法规及标准;4、国家现行技术标准、施工及验收规范,工程质量评定标准及操作及操作规程;5、我司承建类似工程的施工经验、施工技术技能等
二、编制原则1、认真贯彻执行党和国家的方针、政策;2、合理安排施工程序和顺序;3、尽量采用国内外先进施工技术、科学合理地确定施工方案;4、采用流水施工和网络计划技术安排进度计划;5、合理安排(布置)施工场地;6、充分利用机械设备、检验设备;7、注意降低工程成本、提高经济效益;8、坚持质量第一、重视施工安全;9、以实际可行的措施确保工期目标的实现;三、工程概述川北监狱灾后重建迁建项目是司法部监狱布局调整和国建政权基础设施灾后重建重点建设项目,是四川省“十一五期间国建投资的重点建设项目
为解决场地内临时便道通行及进出监狱需要,已于2011年修建完成了一条宽为15米的(断面为3米左侧人行道+9米车行道+3米右侧人行道)进出通道
由于周边安置点的修建,现状道路断面已无法满足交通需求
同时道路止点接监狱内部环路处有一排洪沟,断面约1
5米,为一断头排洪沟,无法满足地块周边山洪的排放问题,雨水自然漫流进入下面居住小区
根据绵阳是城市建设规划设计院设计将原道路右侧人行道拆除并拓宽车行道5米,在拓宽车行道南侧重做3米宽人行道,人行道外布置2
5米×3米排洪沟
其中桩号0+240-0+321
7m段右侧人工边坡也是需整治范围
边坡为岩质边坡,长约81
7m,高约16m

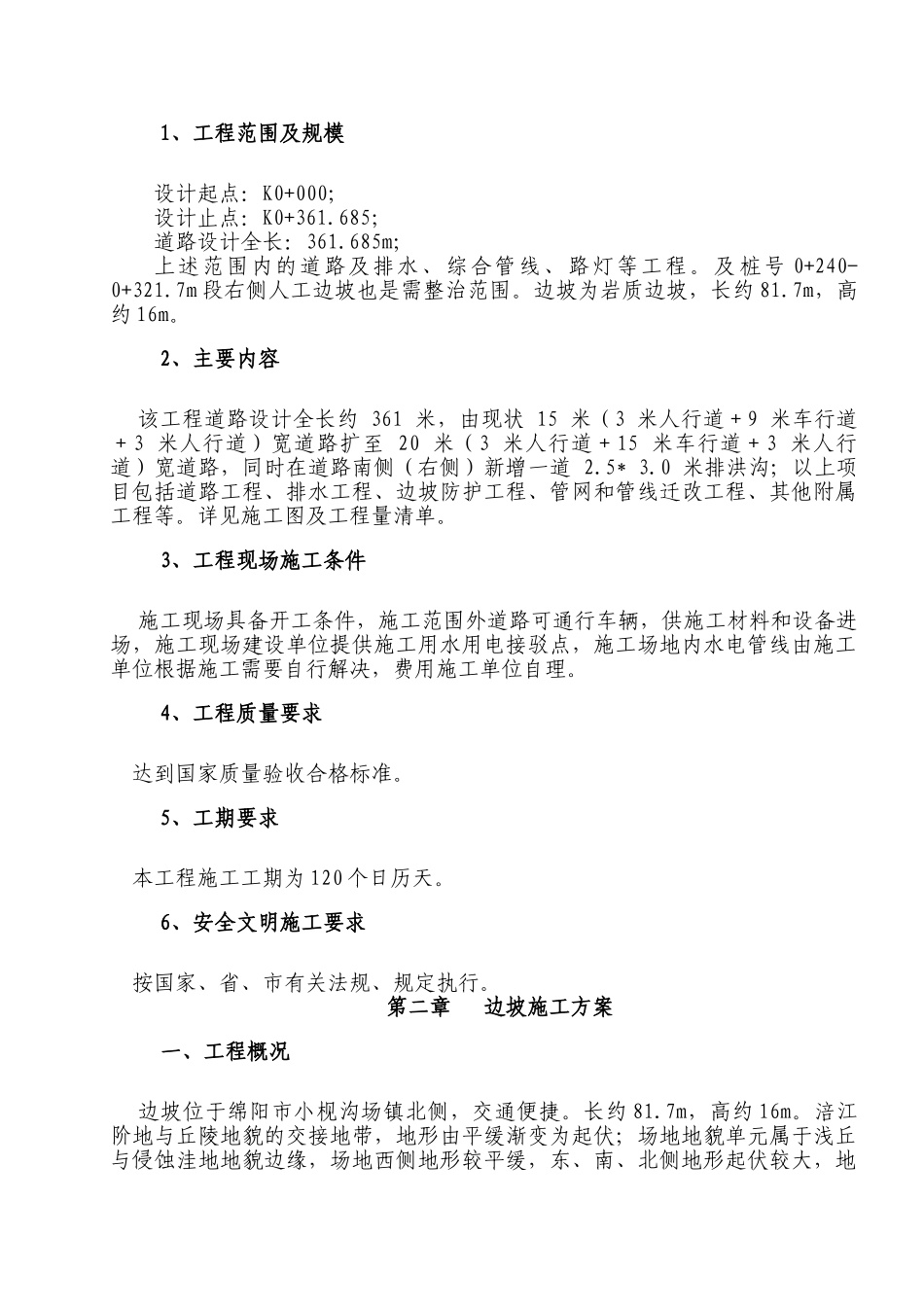

1、工程范围及规模设计起点:K0+000;设计止点:K0+361
685;道路设计全长:361
685m;上述范围内的道路及排水、综合管线、路灯等工程
及桩号0+240-0+3
