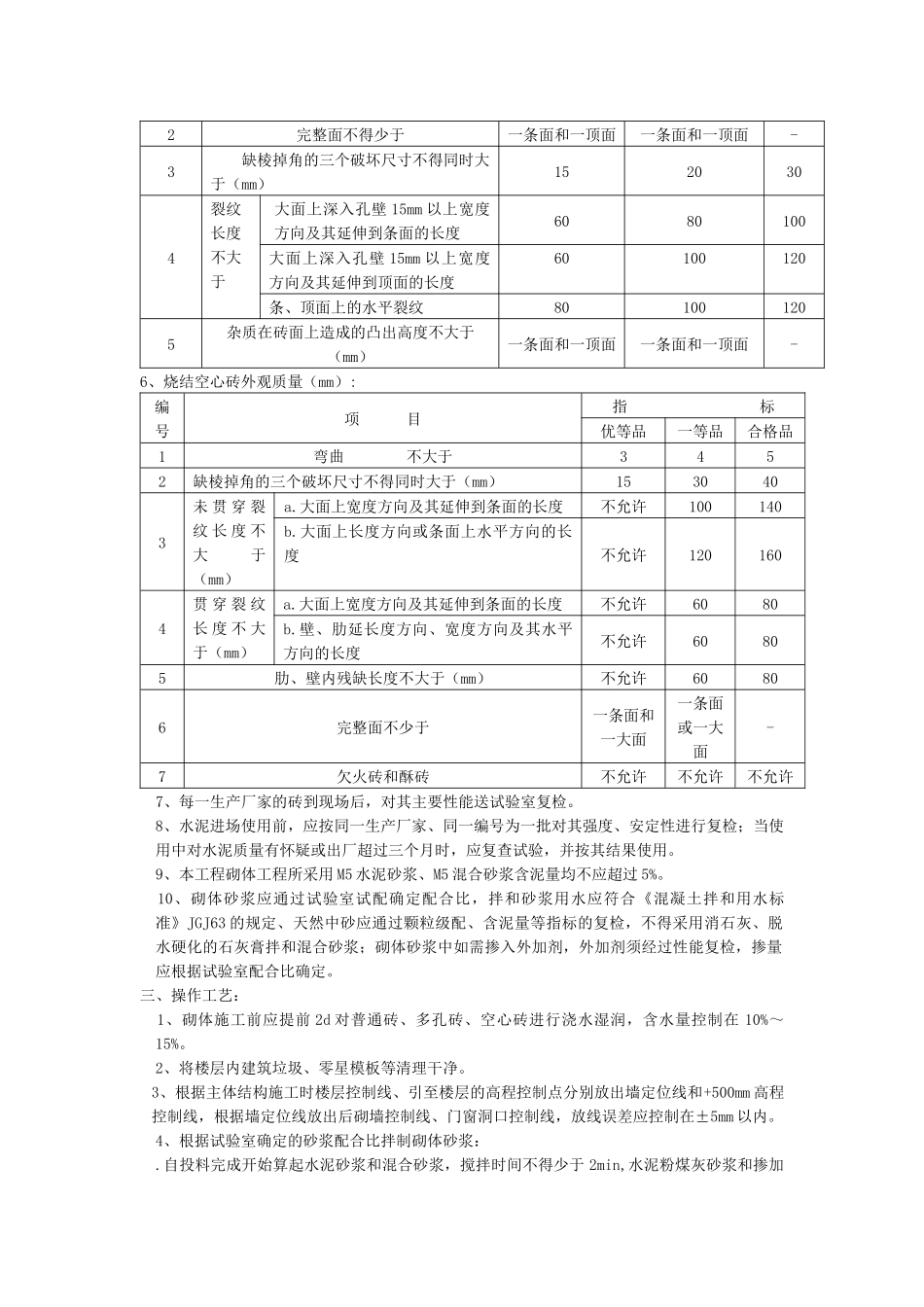

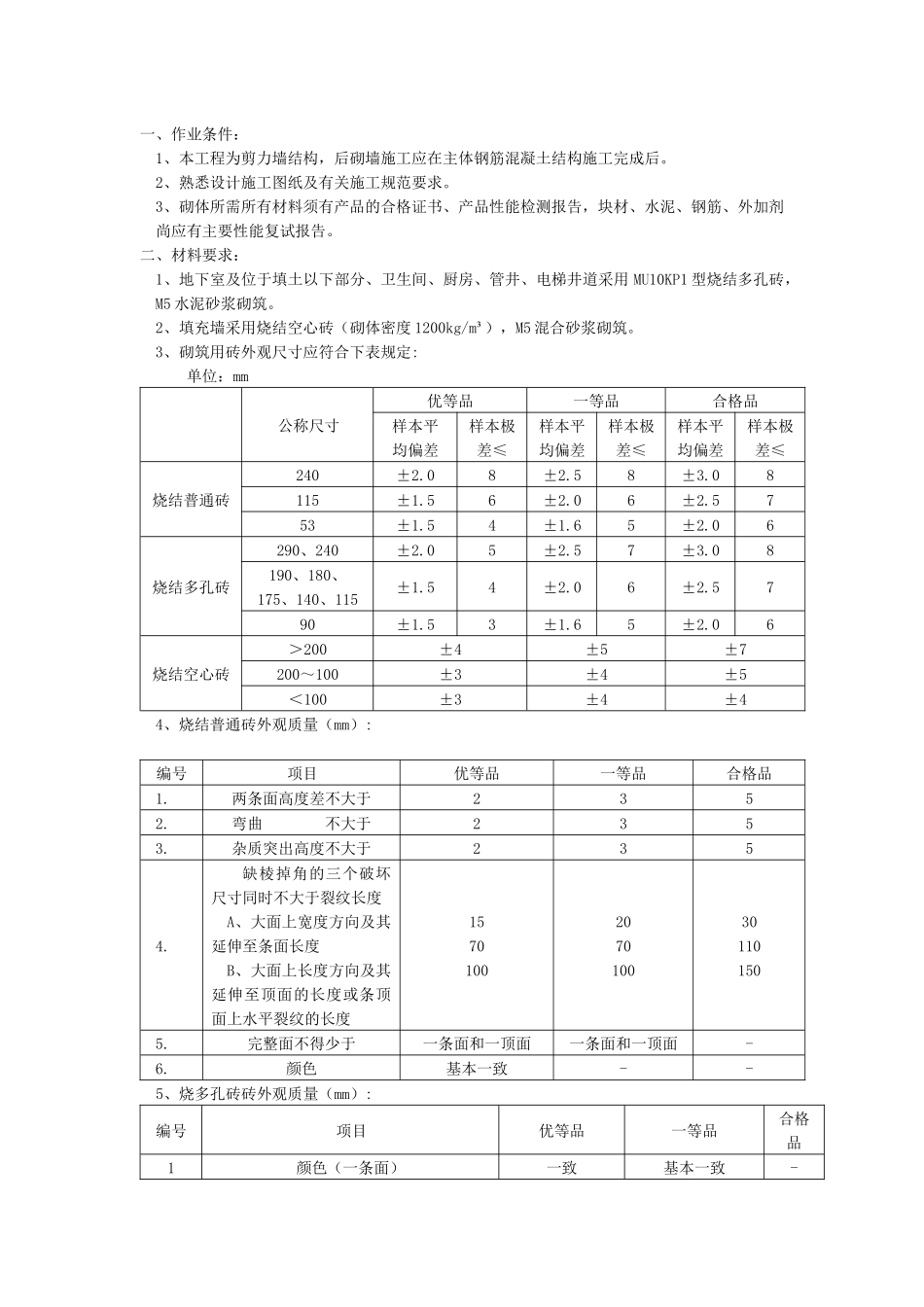

一、作业条件:1、本工程为剪力墙结构,后砌墙施工应在主体钢筋混凝土结构施工完成后。2、熟悉设计施工图纸及有关施工规范要求。3、砌体所需所有材料须有产品的合格证书、产品性能检测报告,块材、水泥、钢筋、外加剂尚应有主要性能复试报告。二、材料要求:1、地下室及位于填土以下部分、卫生间、厨房、管井、电梯井道采用MU10KP1型烧结多孔砖,M5水泥砂浆砌筑。2、填充墙采用烧结空心砖(砌体密度1200kg/m³),M5混合砂浆砌筑。3、砌筑用砖外观尺寸应符合下表规定:单位:mm公称尺寸优等品一等品合格品样本平均偏差样本极差≤样本平均偏差样本极差≤样本平均偏差样本极差≤烧结普通砖240±2.08±2.58±3.08115±1.56±2.06±2.5753±1.54±1.65±2.06烧结多孔砖290、240±2.05±2.57±3.08190、180、175、140、115±1.54±2.06±2.5790±1.53±1.65±2.06烧结空心砖>200±4±5±7200~100±3±4±5<100±3±4±44、烧结普通砖外观质量(mm):编号项目优等品一等品合格品1.两条面高度差不大于2352.弯曲不大于2353.杂质突出高度不大于2354.缺棱掉角的三个破坏尺寸同时不大于裂纹长度A、大面上宽度方向及其延伸至条面长度B、大面上长度方向及其延伸至顶面的长度或条顶面上水平裂纹的长度15701002070100301101505.完整面不得少于一条面和一顶面一条面和一顶面-6.颜色基本一致--5、烧多孔砖砖外观质量(mm):编号项目优等品一等品合格品1颜色(一条面)一致基本一致-2完整面不得少于一条面和一顶面一条面和一顶面-3缺棱掉角的三个破坏尺寸不得同时大于(mm)1520304裂纹长度不大于大面上深入孔壁15mm以上宽度方向及其延伸到条面的长度6080100大面上深入孔壁15mm以上宽度方向及其延伸到顶面的长度60100120条、顶面上的水平裂纹801001205杂质在砖面上造成的凸出高度不大于(mm)一条面和一顶面一条面和一顶面-6、烧结空心砖外观质量(mm):编号项目指标优等品一等品合格品1弯曲不大于3452缺棱掉角的三个破坏尺寸不得同时大于(mm)1530403未贯穿裂纹长度不大于(mm)a.大面上宽度方向及其延伸到条面的长度不允许100140b.大面上长度方向或条面上水平方向的长度不允许1201604贯穿裂纹长度不大于(mm)a.大面上宽度方向及其延伸到条面的长度不允许6080b.壁、肋延长度方向、宽度方向及其水平方向的长度不允许60805肋、壁内残缺长度不大于(mm)不允许60806完整面不少于一条面和一大面一条面或一大面-7欠火砖和酥砖不允许不允许不允许7、每一生产厂家的砖到现场后,对其主要性能送试验室复检。8、水泥进场使用前,应按同一生产厂家、同一编号为一批对其强度、安定性进行复检;当使用中对水泥质量有怀疑或出厂超过三个月时,应复查试验,并按其结果使用。9、本工程砌体工程所采用M5水泥砂浆、M5混合砂浆含泥量均不应超过5%。10、砌体砂浆应通过试验室试配确定配合比,拌和砂浆用水应符合《混凝土拌和用水标准》JGJ63的规定、天然中砂应通过颗粒级配、含泥量等指标的复检,不得采用消石灰、脱水硬化的石灰膏拌和混合砂浆;砌体砂浆中如需掺入外加剂,外加剂须经过性能复检,掺量应根据试验室配合比确定。三、操作工艺:1、砌体施工前应提前2d对普通砖、多孔砖、空心砖进行浇水湿润,含水量控制在10%~15%。2、将楼层内建筑垃圾、零星模板等清理干净。3、根据主体结构施工时楼层控制线、引至楼层的高程控制点分别放出墙定位线和+500mm高程控制线,根据墙定位线放出后砌墙控制线、门窗洞口控制线,放线误差应控制在±5mm以内。4、根据试验室确定的砂浆配合比拌制砌体砂浆:.自投料完成开始算起水泥砂浆和混合砂浆,搅拌时间不得少于2min,水泥粉煤灰砂浆和掺加外加剂的砂浆,搅拌时间见不得少于3min,掺用有机塑化剂的砂浆搅拌时间不得少于5min。.砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕;当施工期间最高气温超过30℃时,应分别在拌成后2h和3h内使用完毕。对掺加缓凝剂的砂浆可根据具体情况延长。.应按同一验收批且不超过250m³砌体留置各种类型及强度等级的砂浆试块,同一类型、强度等级的砂浆试块应不少于3组,同一验收批砂浆试块抗压强度平均值必须大于或等于设计强...
