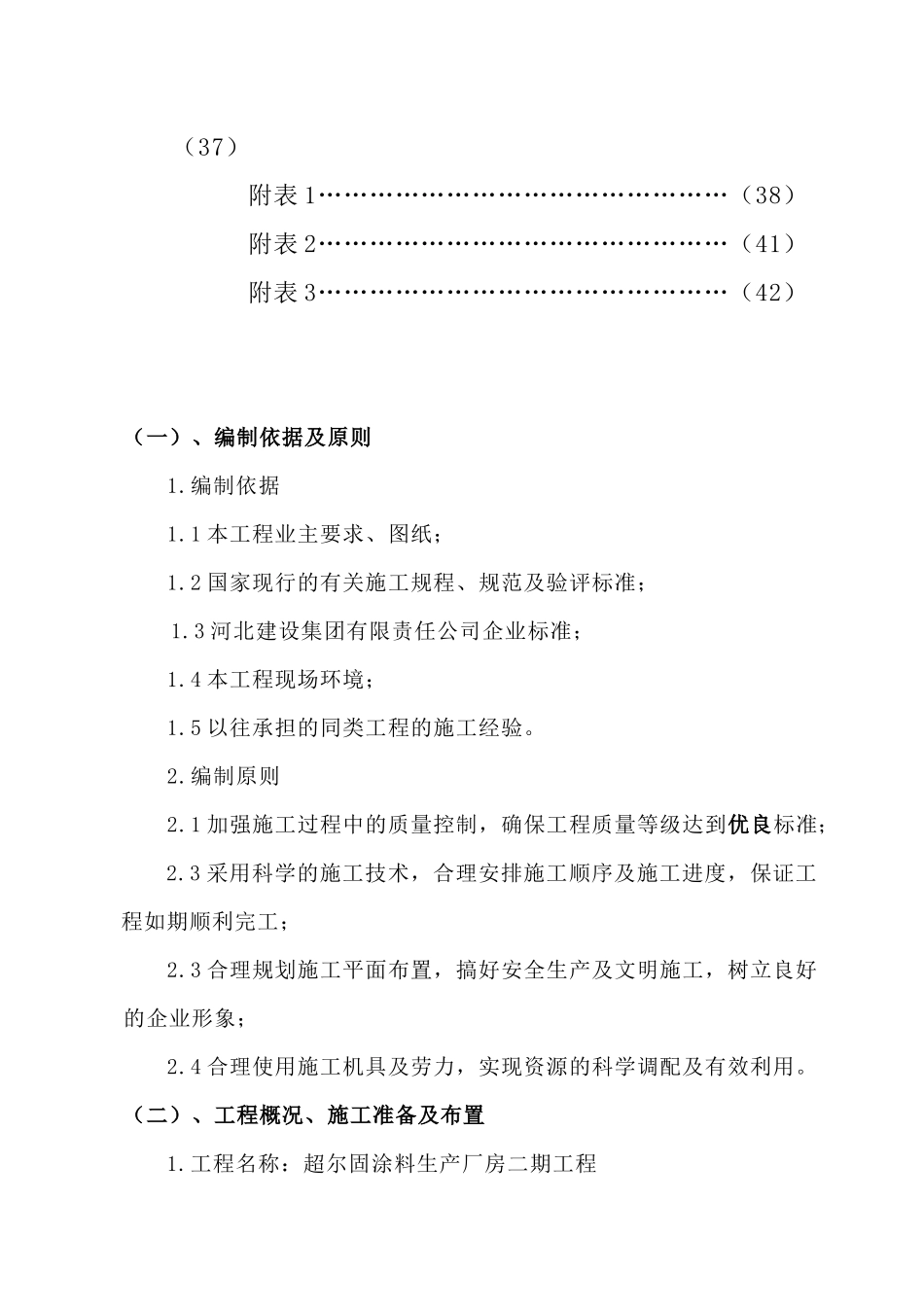

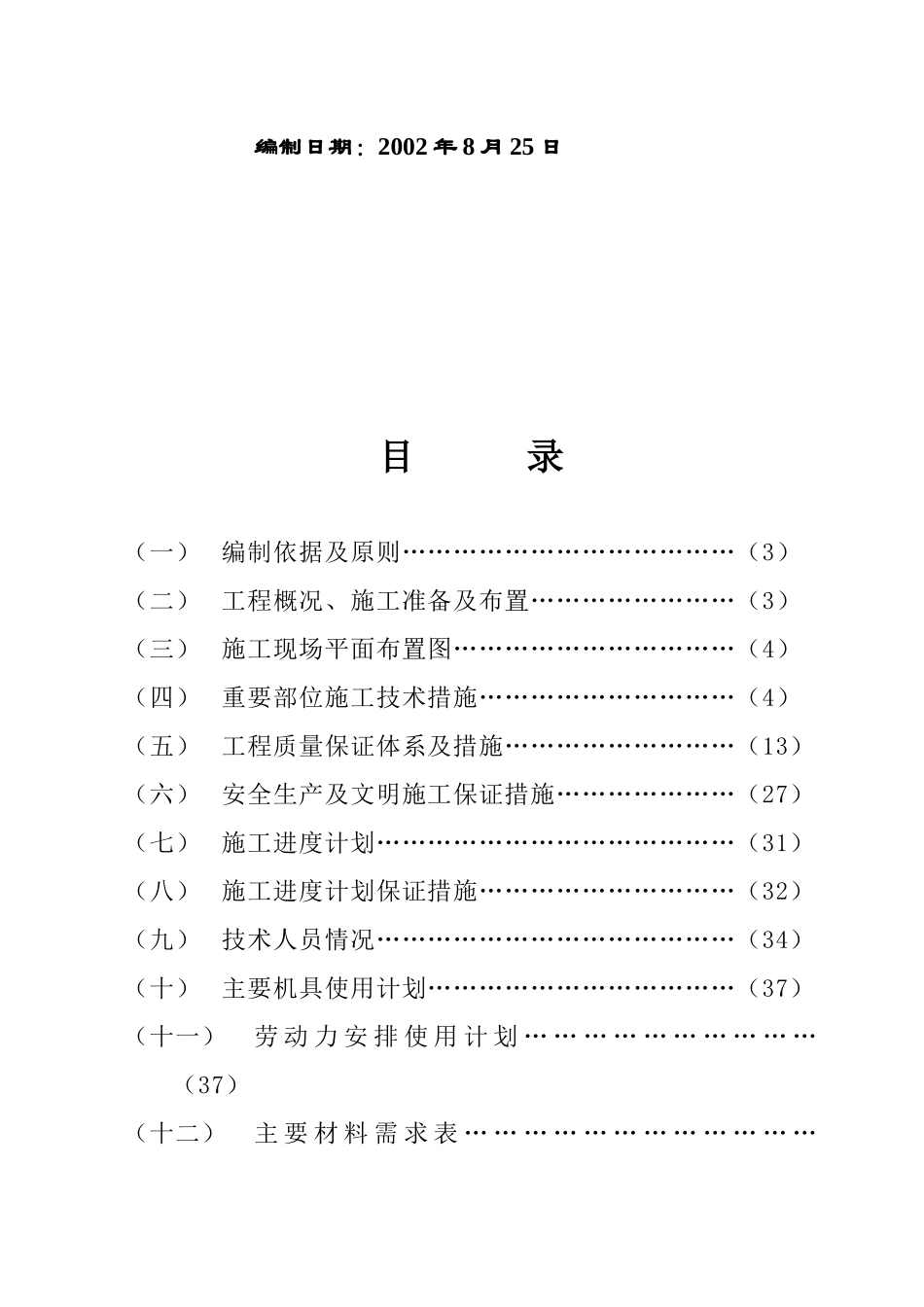

超尔固涂料生产厂房二期工程施工组织设计施工单位:河北建设集团有限公司编制:周文虎审批:张正坤编制日期:2002年8月25日目录(一)编制依据及原则…………………………………(3)(二)工程概况、施工准备及布置……………………(3)(三)施工现场平面布置图……………………………(4)(四)重要部位施工技术措施…………………………(4)(五)工程质量保证体系及措施………………………(13)(六)安全生产及文明施工保证措施…………………(27)(七)施工进度计划……………………………………(31)(八)施工进度计划保证措施…………………………(32)(九)技术人员情况……………………………………(34)(十)主要机具使用计划………………………………(37)(十一)劳动力安排使用计划…………………………(37)(十二)主要材料需求表………………………………(37)附表1…………………………………………(38)附表2…………………………………………(41)附表3…………………………………………(42)(一)、编制依据及原则1
1本工程业主要求、图纸;1
2国家现行的有关施工规程、规范及验评标准;1
3河北建设集团有限责任公司企业标准;1
4本工程现场环境;1
5以往承担的同类工程的施工经验
1加强施工过程中的质量控制,确保工程质量等级达到优良标准;2
3采用科学的施工技术,合理安排施工顺序及施工进度,保证工程如期顺利完工;2
3合理规划施工平面布置,搞好安全生产及文明施工,树立良好的企业形象;2
4合理使用施工机具及劳力,实现资源的科学调配及有效利用
(二)、工程概况、施工准备及布置1
工程名称:超尔固涂料生产厂房二期工程2
建设单位:超尔固(廊坊)涂料有限公司3
结构类型:钢结构4
建筑概况:本工程为超尔固涂料生产厂房二期工程,本工程平面轴线尺寸总长59
