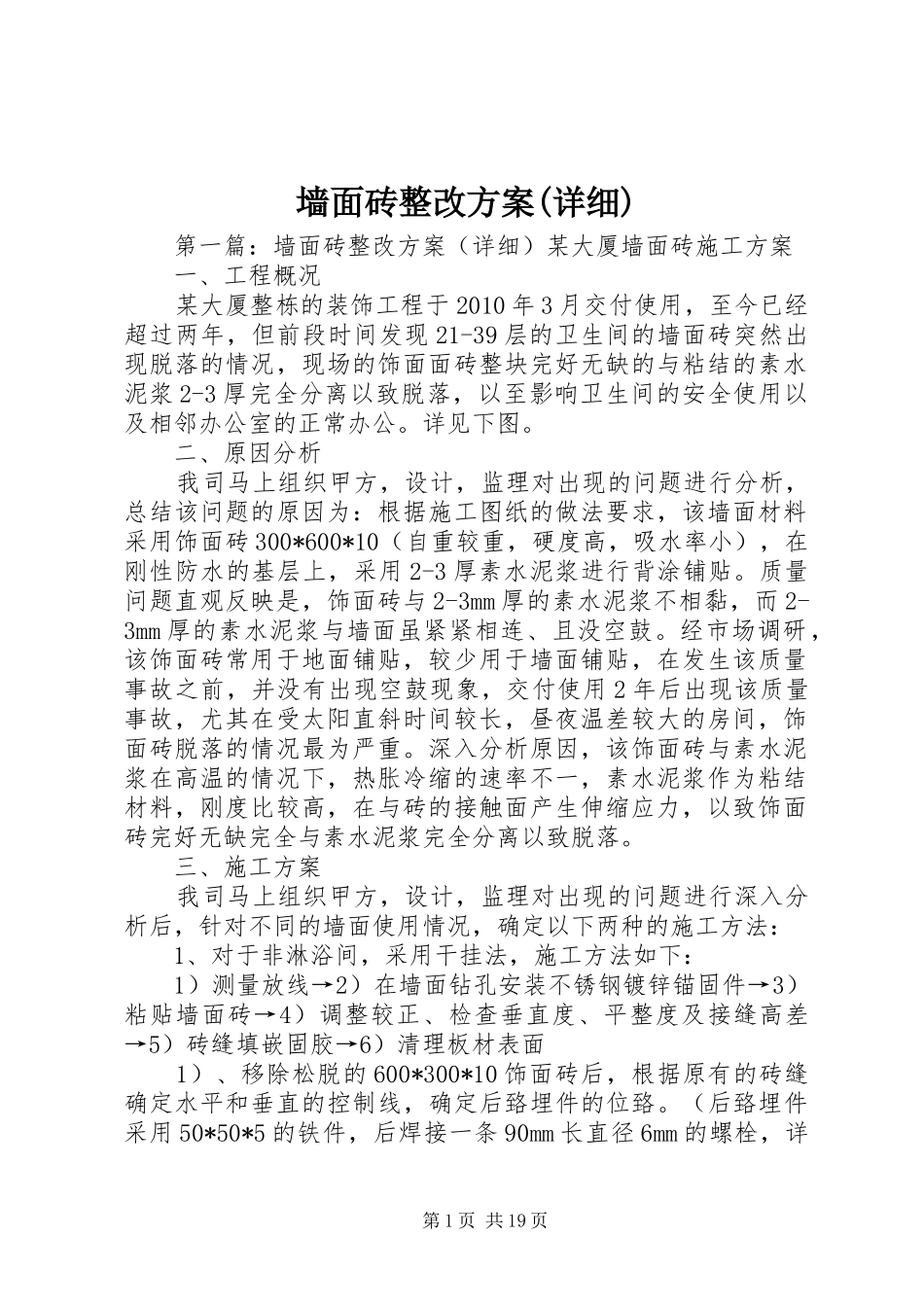

墙面砖整改方案(详细)第一篇:墙面砖整改方案(详细)某大厦墙面砖施工方案一、工程概况某大厦整栋的装饰工程于2010年3月交付使用,至今已经超过两年,但前段时间发现21-39层的卫生间的墙面砖突然出现脱落的情况,现场的饰面面砖整块完好无缺的与粘结的素水泥浆2-3厚完全分离以致脱落,以至影响卫生间的安全使用以及相邻办公室的正常办公
二、原因分析我司马上组织甲方,设计,监理对出现的问题进行分析,总结该问题的原因为:根据施工图纸的做法要求,该墙面材料采用饰面砖300*600*10(自重较重,硬度高,吸水率小),在刚性防水的基层上,采用2-3厚素水泥浆进行背涂铺贴
质量问题直观反映是,饰面砖与2-3mm厚的素水泥浆不相黏,而2-3mm厚的素水泥浆与墙面虽紧紧相连、且没空鼓
经市场调研,该饰面砖常用于地面铺贴,较少用于墙面铺贴,在发生该质量事故之前,并没有出现空鼓现象,交付使用2年后出现该质量事故,尤其在受太阳直斜时间较长,昼夜温差较大的房间,饰面砖脱落的情况最为严重
深入分析原因,该饰面砖与素水泥浆在高温的情况下,热胀冷缩的速率不一,素水泥浆作为粘结材料,刚度比较高,在与砖的接触面产生伸缩应力,以致饰面砖完好无缺完全与素水泥浆完全分离以致脱落
三、施工方案我司马上组织甲方,设计,监理对出现的问题进行深入分析后,针对不同的墙面使用情况,确定以下两种的施工方法:1、对于非淋浴间,采用干挂法,施工方法如下:1)测量放线→2)在墙面钻孔安装不锈钢镀锌锚固件→3)粘贴墙面砖→4)调整较正、检查垂直度、平整度及接缝高差→5)砖缝填嵌固胶→6)清理板材表面1)、移除松脱的600*300*10饰面砖后,根据原有的砖缝确定水平和垂直的控制线,确定后臵埋件的位臵

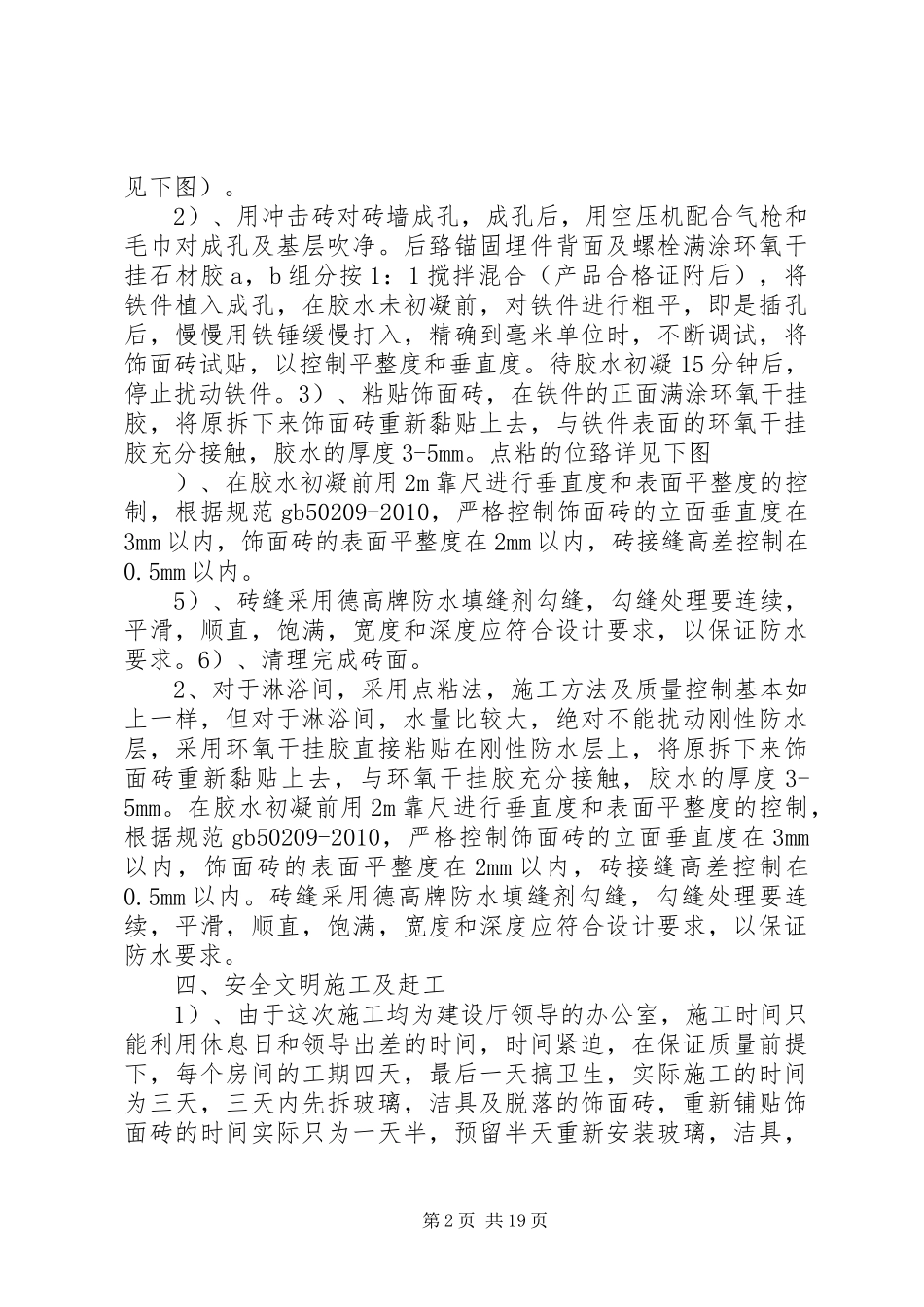

(后臵埋件采用50*50*5的铁件,后焊接一条90mm长直径6mm的螺栓,详第1页共19页见下图)

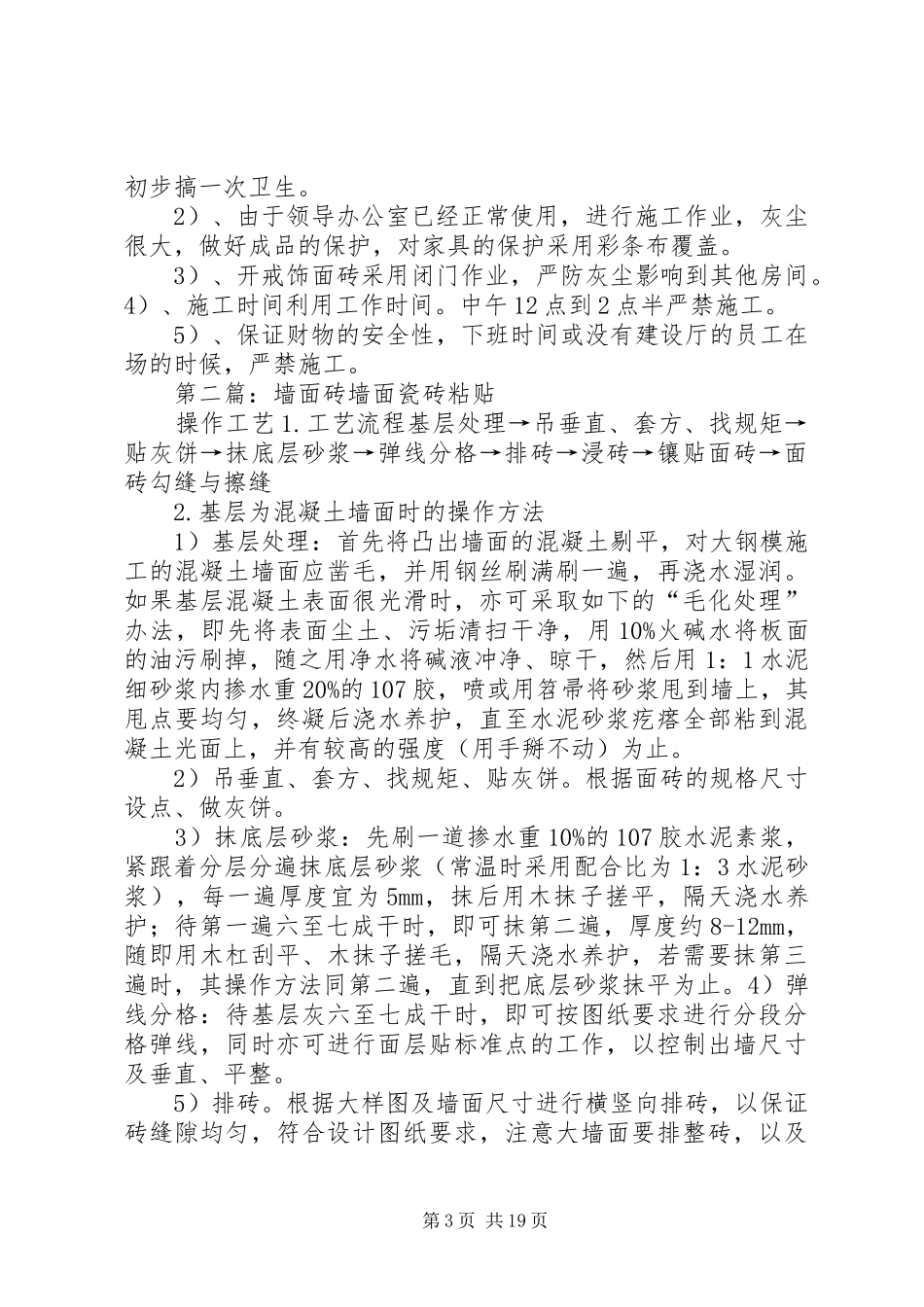

2)、用冲击砖对砖墙成孔,成孔后
