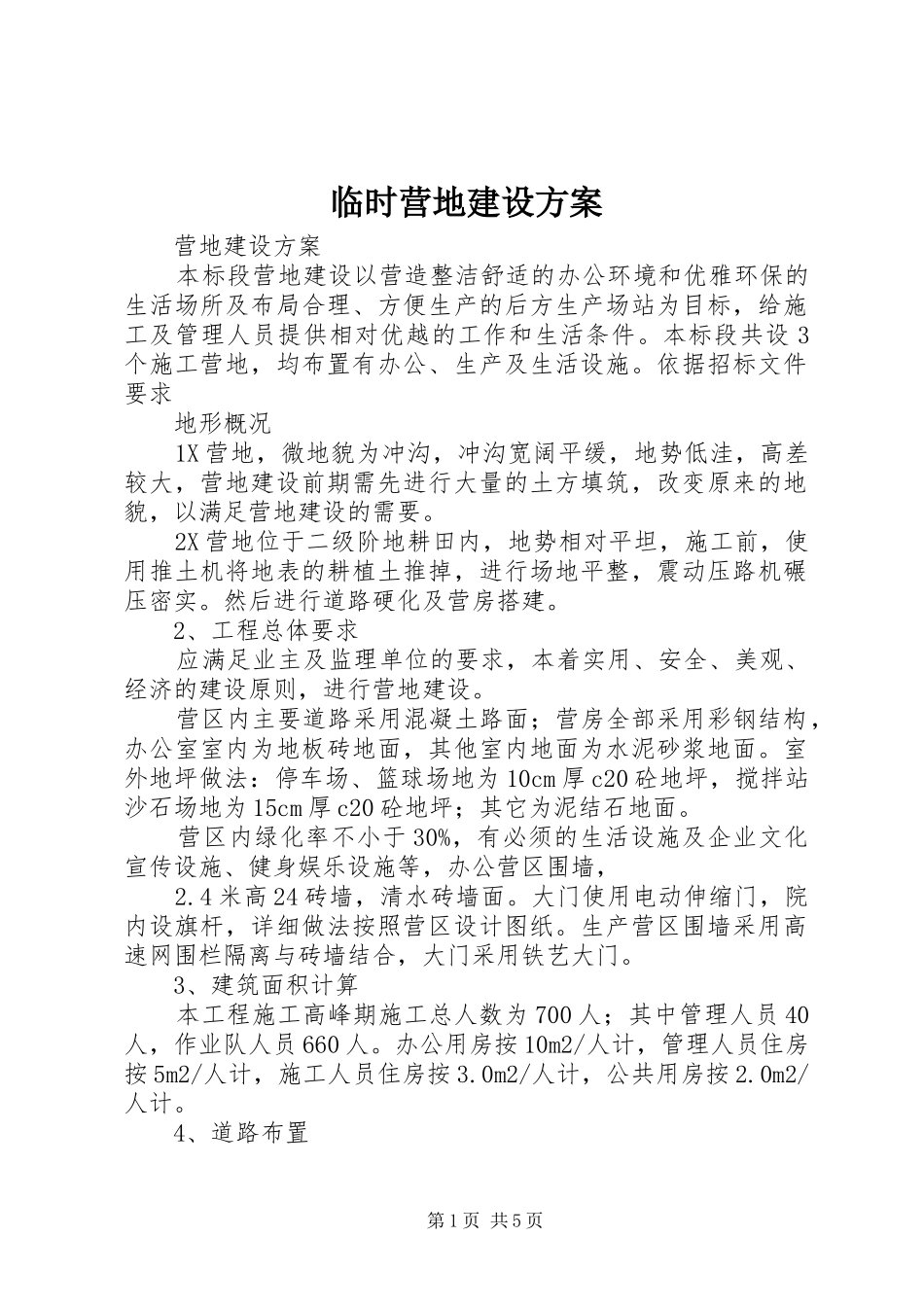

临时营地建设方案营地建设方案本标段营地建设以营造整洁舒适的办公环境和优雅环保的生活场所及布局合理、方便生产的后方生产场站为目标,给施工及管理人员提供相对优越的工作和生活条件
本标段共设3个施工营地,均布置有办公、生产及生活设施
依据招标文件要求地形概况1X营地,微地貌为冲沟,冲沟宽阔平缓,地势低洼,高差较大,营地建设前期需先进行大量的土方填筑,改变原来的地貌,以满足营地建设的需要
2X营地位于二级阶地耕田内,地势相对平坦,施工前,使用推土机将地表的耕植土推掉,进行场地平整,震动压路机碾压密实
然后进行道路硬化及营房搭建
2、工程总体要求应满足业主及监理单位的要求,本着实用、安全、美观、经济的建设原则,进行营地建设
营区内主要道路采用混凝土路面;营房全部采用彩钢结构,办公室室内为地板砖地面,其他室内地面为水泥砂浆地面
室外地坪做法:停车场、篮球场地为10cm厚c20砼地坪,搅拌站沙石场地为15cm厚c20砼地坪;其它为泥结石地面
营区内绿化率不小于30%,有必须的生活设施及企业文化宣传设施、健身娱乐设施等,办公营区围墙,2
4米高24砖墙,清水砖墙面
大门使用电动伸缩门,院内设旗杆,详细做法按照营区设计图纸
生产营区围墙采用高速网围栏隔离与砖墙结合,大门采用铁艺大门
3、建筑面积计算本工程施工高峰期施工总人数为700人;其中管理人员40人,作业队人员660人
办公用房按10m2/人计,管理人员住房按5m2/人计,施工人员住房按3
0m2/人计,公共用房按2
0m2/人计
4、道路布置第1页共5页营区主干道为7米宽混凝土路面,具体做法是:素土夯实100厚卵石垫1层150厚c20混凝土路面
生产区道路为6m宽泥结石道路,其他道路为平铺砖道路

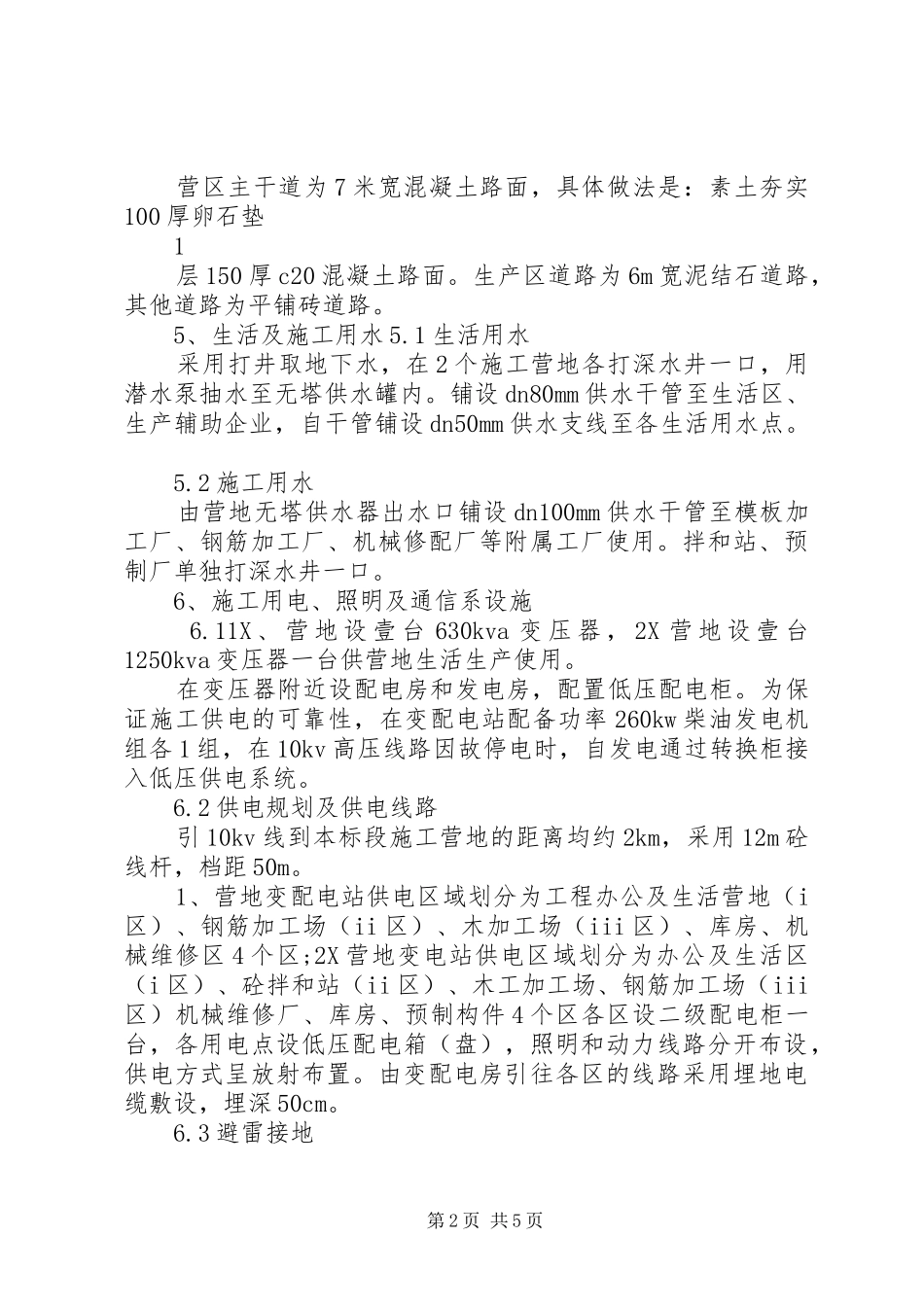

5、生活及施工用水5
1生活用水采用打井取地下水,在2个施工营地各打深水井一口,用潜水泵抽水至无塔供水罐内
铺设dn80mm供水干管至生活区
