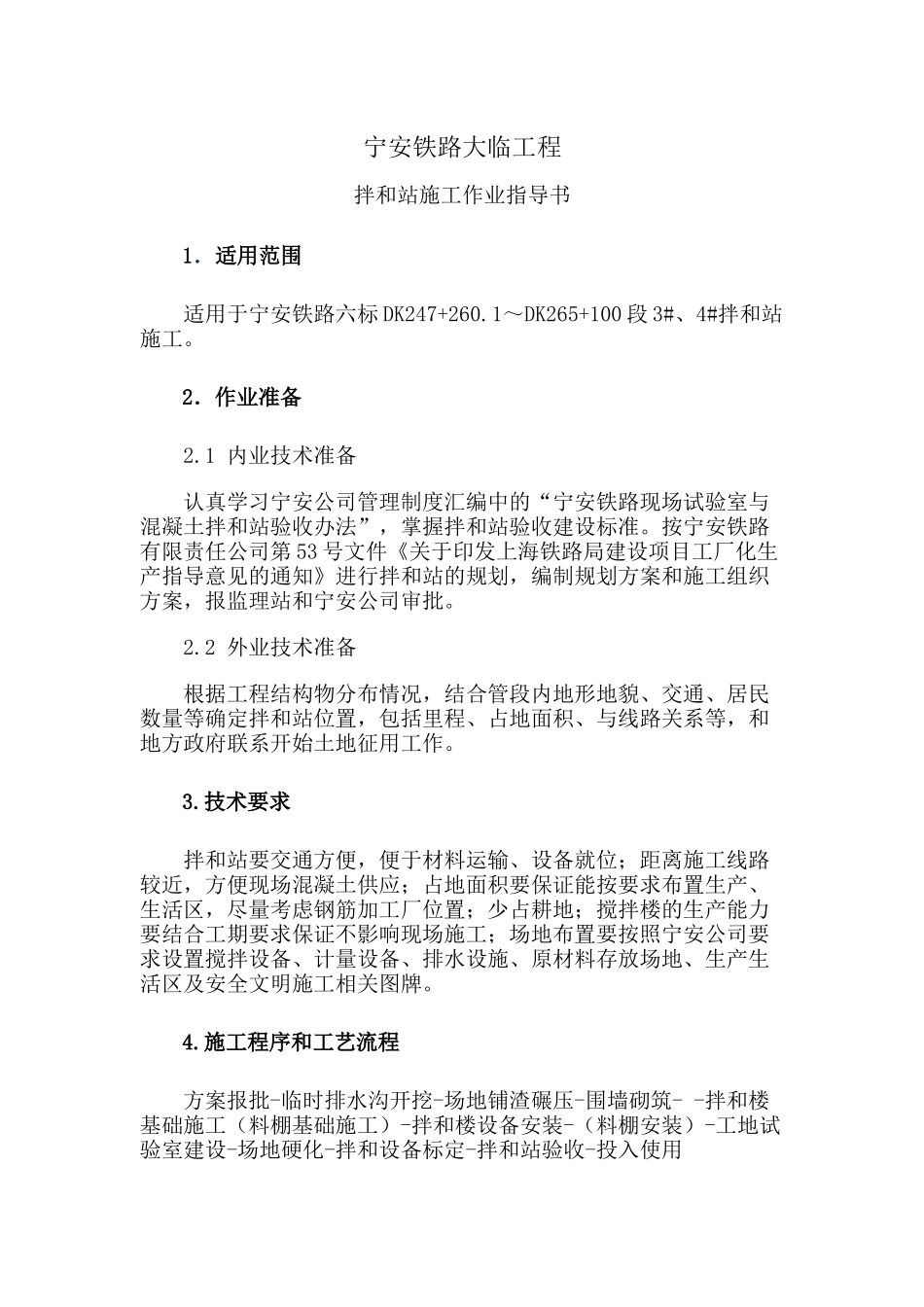

宁安铁路大临工程拌和站施工作业指导书1.适用范围适用于宁安铁路六标DK247+260
1~DK265+100段3#、4#拌和站施工
2.作业准备2
1内业技术准备认真学习宁安公司管理制度汇编中的“宁安铁路现场试验室与混凝土拌和站验收办法”,掌握拌和站验收建设标准
按宁安铁路有限责任公司第53号文件《关于印发上海铁路局建设项目工厂化生产指导意见的通知》进行拌和站的规划,编制规划方案和施工组织方案,报监理站和宁安公司审批
2外业技术准备根据工程结构物分布情况,结合管段内地形地貌、交通、居民数量等确定拌和站位置,包括里程、占地面积、与线路关系等,和地方政府联系开始土地征用工作
技术要求拌和站要交通方便,便于材料运输、设备就位;距离施工线路较近,方便现场混凝土供应;占地面积要保证能按要求布置生产、生活区,尽量考虑钢筋加工厂位置;少占耕地;搅拌楼的生产能力要结合工期要求保证不影响现场施工;场地布置要按照宁安公司要求设置搅拌设备、计量设备、排水设施、原材料存放场地、生产生活区及安全文明施工相关图牌
施工程序和工艺流程方案报批-临时排水沟开挖-场地铺渣碾压-围墙砌筑--拌和楼基础施工(料棚基础施工)-拌和楼设备安装-(料棚安装)-工地试验室建设-场地硬化-拌和设备标定-拌和站验收-投入使用5

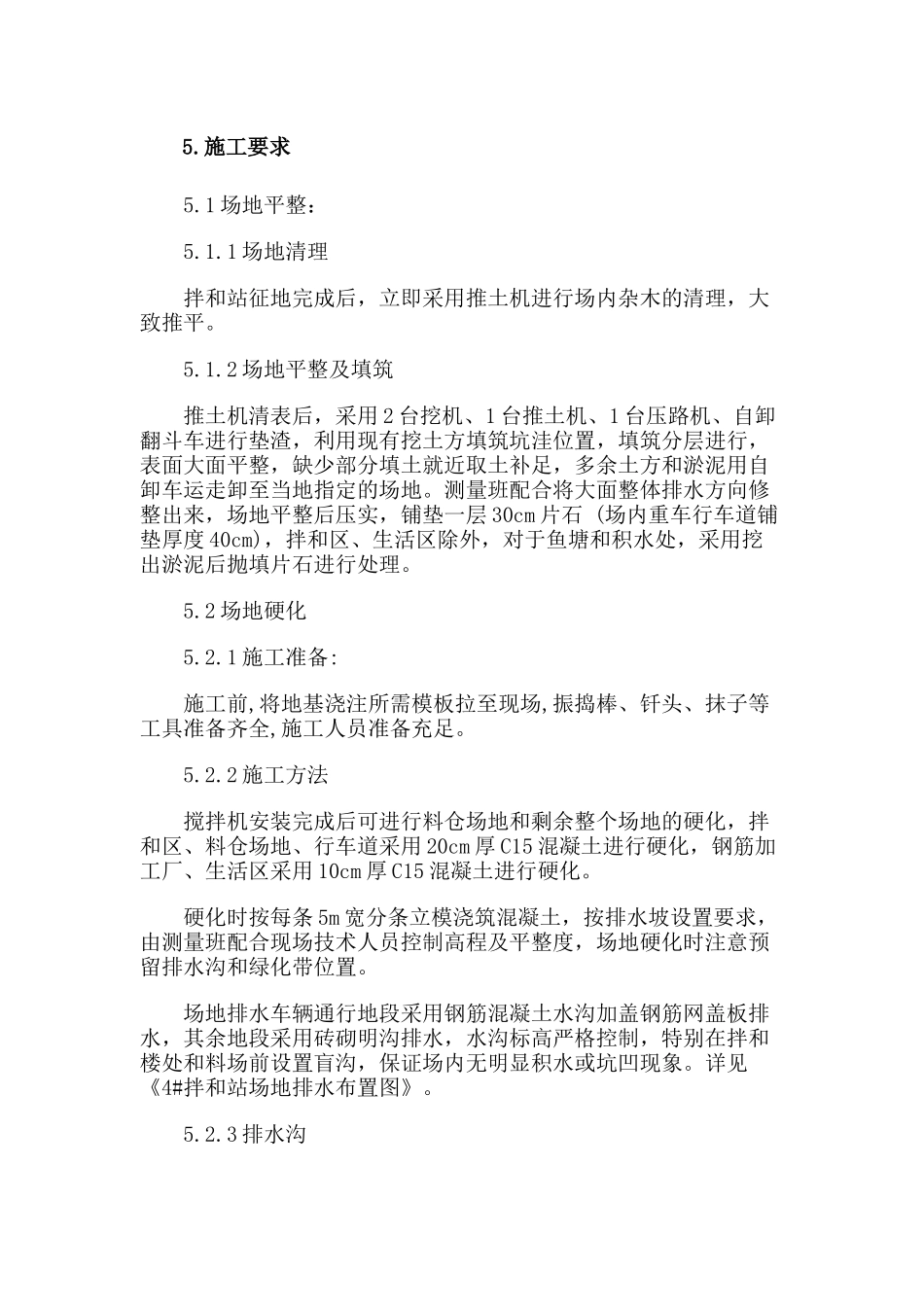

1场地平整:5
1场地清理拌和站征地完成后,立即采用推土机进行场内杂木的清理,大致推平
2场地平整及填筑推土机清表后,采用2台挖机、1台推土机、1台压路机、自卸翻斗车进行垫渣,利用现有挖土方填筑坑洼位置,填筑分层进行,表面大面平整,缺少部分填土就近取土补足,多余土方和淤泥用自卸车运走卸至当地指定的场地
测量班配合将大面整体排水方向修整出来,场地平整后压实,铺垫一层30cm片石(场内重车行车道铺垫厚度40cm),拌和区、生活区除外,对于鱼塘和积水处,采用挖出淤泥后抛
