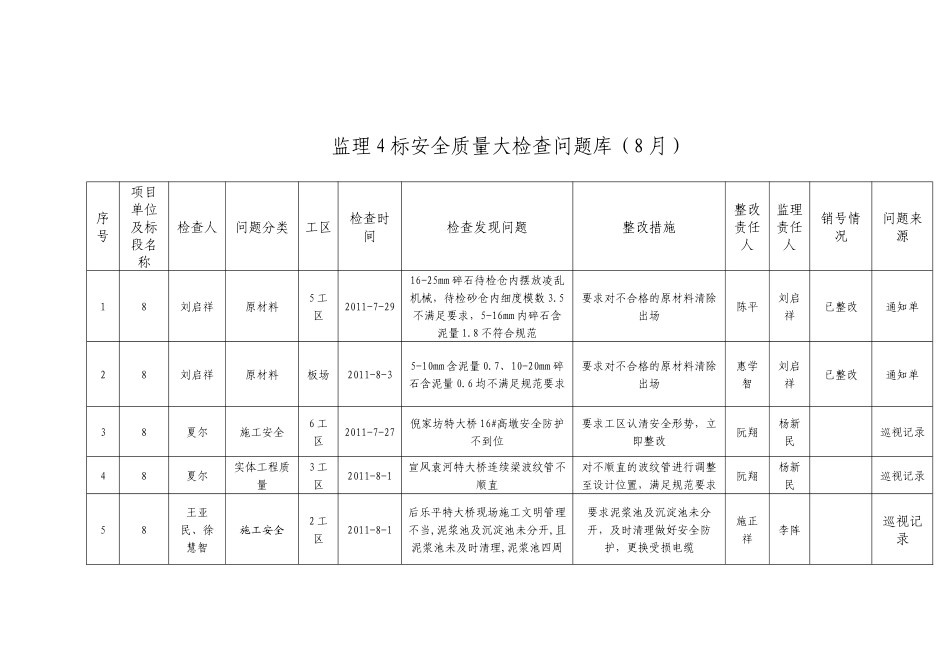

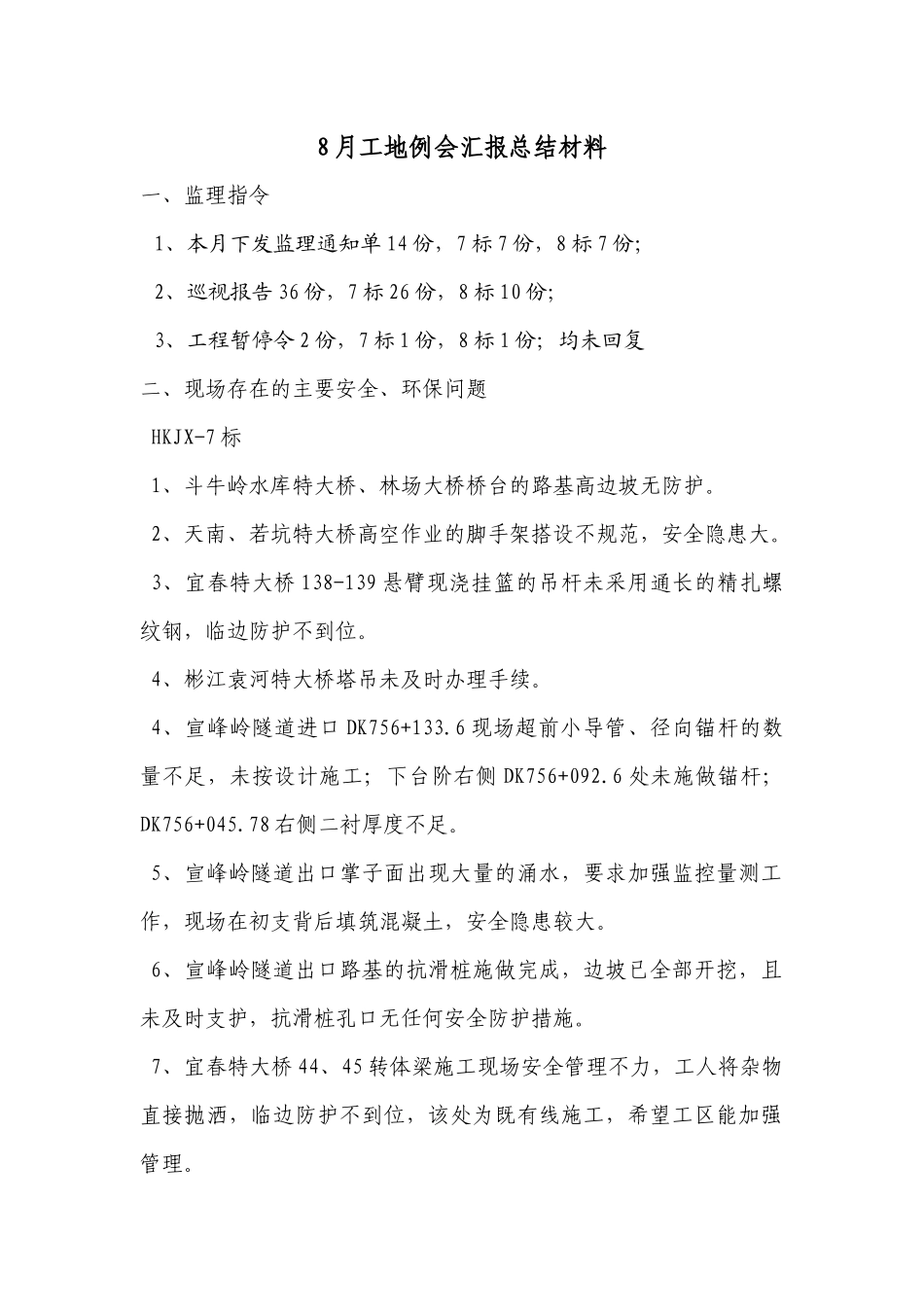

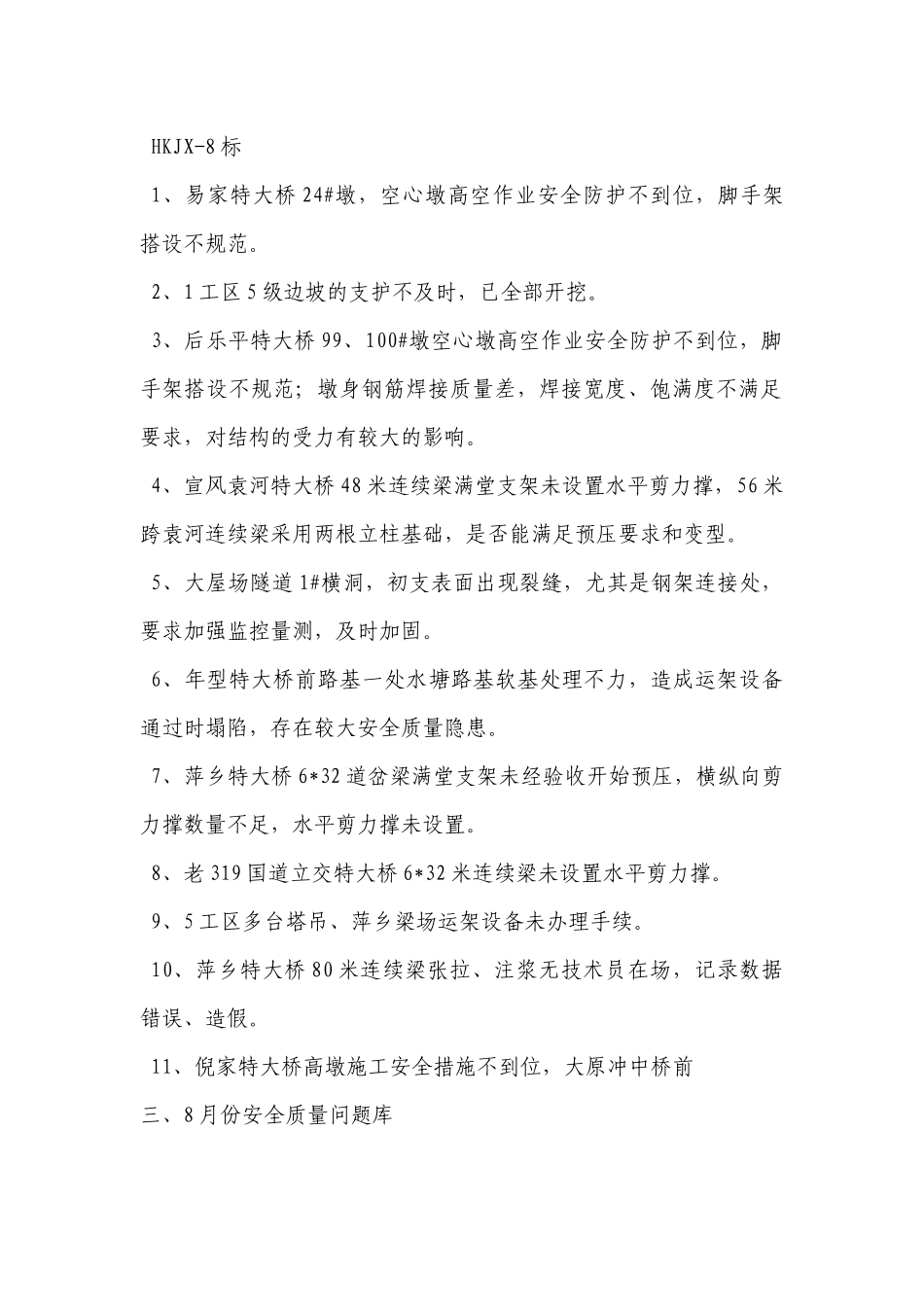

8月工地例会汇报总结材料一、监理指令1、本月下发监理通知单14份,7标7份,8标7份;2、巡视报告36份,7标26份,8标10份;3、工程暂停令2份,7标1份,8标1份;均未回复二、现场存在的主要安全、环保问题HKJX-7标1、斗牛岭水库特大桥、林场大桥桥台的路基高边坡无防护
2、天南、若坑特大桥高空作业的脚手架搭设不规范,安全隐患大
3、宜春特大桥138-139悬臂现浇挂篮的吊杆未采用通长的精扎螺纹钢,临边防护不到位
4、彬江袁河特大桥塔吊未及时办理手续
4、宣峰岭隧道进口DK756+133
6现场超前小导管、径向锚杆的数量不足,未按设计施工;下台阶右侧DK756+092
6处未施做锚杆;DK756+045
78右侧二衬厚度不足
5、宣峰岭隧道出口掌子面出现大量的涌水,要求加强监控量测工作,现场在初支背后填筑混凝土,安全隐患较大
6、宣峰岭隧道出口路基的抗滑桩施做完成,边坡已全部开挖,且未及时支护,抗滑桩孔口无任何安全防护措施
7、宜春特大桥44、45转体梁施工现场安全管理不力,工人将杂物直接抛洒,临边防护不到位,该处为既有线施工,希望工区能加强管理
HKJX-8标1、易家特大桥24#墩,空心墩高空作业安全防护不到位,脚手架搭设不规范
2、1工区5级边坡的支护不及时,已全部开挖
3、后乐平特大桥99、100#墩空心墩高空作业安全防护不到位,脚手架搭设不规范;墩身钢筋焊接质量差,焊接宽度、饱满度不满足要求,对结构的受力有较大的影响
4、宣风袁河特大桥48米连续梁满堂支架未设置水平剪力撑,56米跨袁河连续梁采用两根立柱基础,是否能满足预压要求和变型
5、大屋场隧道1#横洞,初支表面出现裂缝,尤其是钢架连接处,要求加强监控量测,及时加固
6、年型特大桥前路基一处水塘路基软基处理不力,造成运架设备通过时塌陷,存在较大安全质量隐患
7、萍乡特大桥6*32道岔梁满堂支架未经验收开始预
