变电所施工测量工艺流程及注意事项一、施工准备1、劳动组织序号项目单位数量备注1负责人人1负责测量工作及仪器的操作保管2测量工人3测量、打定位桩、复核3辅助工人2扶立塔尺花杆、清理障碍物等工作2、工机具序号名称规格单位数量备注1水准仪台1带三角架2经纬仪台1带三角架3塔尺5m个14钢卷尺50m个15线坠0
25kg个16铁锹尖头把27大锤5kg把28羊角锤0
5kg把29测量伞把13材料序号名称规格单位数量备注1标桩50*50*300根定位桩及辅助桩2铁线订37Kg3调和漆红色Kg1涂标志4毛笔支1涂标志5铅笔支1涂标桩线6白线绳¢2Kg0

2坑口放线7白灰粉Kg画坑口线二、操作程序1、工序流程图基础定位测量工序流程图基础中心定位与放线绝对标高引入定位基准线的测量测量准备标高引入设水准点设定基准线测量定位复核基坑放线2、操作要领(1)绝对标高引入施工测量工艺流程图①找出水准点A;②确定变电所内预定的水准点B,该点一般选在变电所内比较明显、不易被破坏的地方,例如:房屋的台阶,地基顶面或墙面上,将该点用红漆做上标记;③将水准仪放置在距A、B两点中间较为平整的地面上;④调整水准仪后,使其物镜对准A处塔尺,读取读数a,做好记录;⑤调整物镜,对准B处塔尺,读取读数b,做好记录;⑥计算A,B两点的高,hab和B点标高HB,公式如下:hab=a-bHB=HA+hab式中a为A点镜高;b为B点镜高;hab为A,B两点的高差HA为A点绝对标高HB为B点绝对标高⑦在B点上做好标记并记录标高数值;⑧当已知标高的水准点A距变电所预测标高点B较远时,应在A
B两点间增加若干测站,以便标高引入,测量中应注意以下问题:Ⅰ、水准仪距前后两测试点的距离应基本相等;II、要仔细调整仪器,读取读数前,均应检查水准气泡是否居中;III、对测量及计算结果,应做详细记录,求出的B点绝对标高,必须进行校核

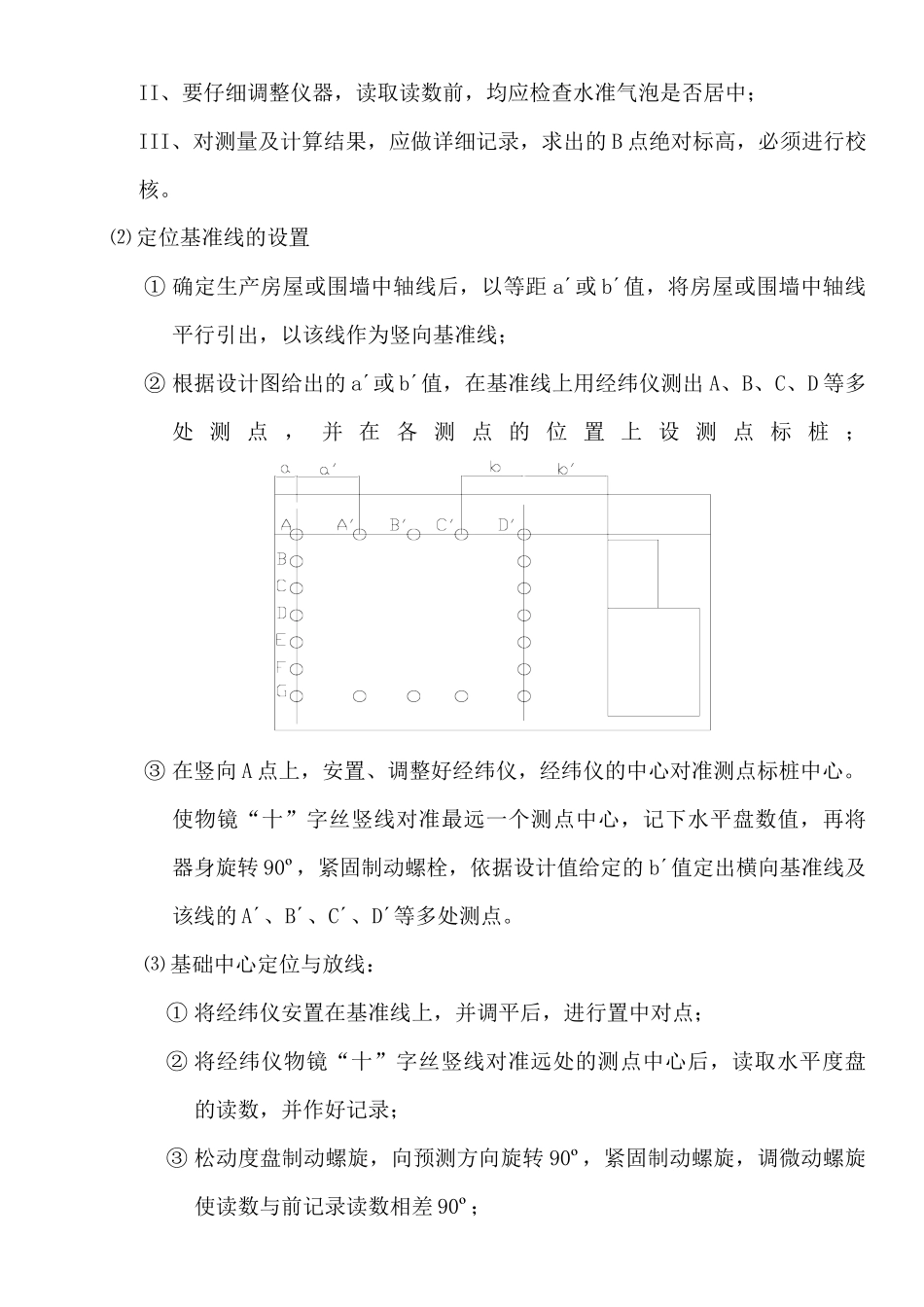

⑵定位基准线的
