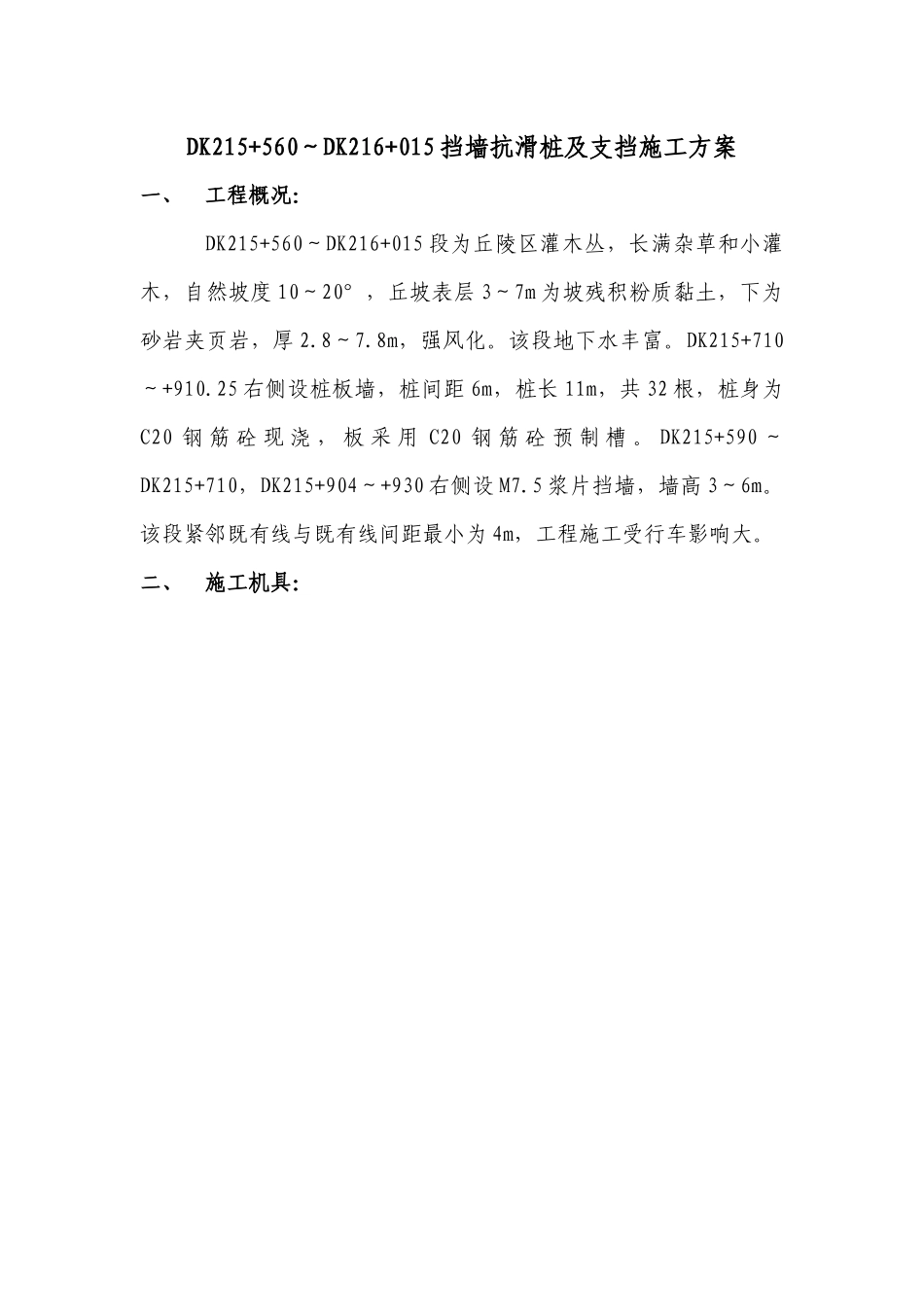

DK215+560~DK216+015挡墙抗滑桩及支挡施工方案一、工程概况:DK215+560~DK216+015段为丘陵区灌木丛,长满杂草和小灌木,自然坡度10~20°,丘坡表层3~7m为坡残积粉质黏土,下为砂岩夹页岩,厚2
8m,强风化
该段地下水丰富
DK215+710~+910
25右侧设桩板墙,桩间距6m,桩长11m,共32根,桩身为C20钢筋砼现浇,板采用C20钢筋砼预制槽
DK215+590~DK215+710,DK215+904~+930右侧设M7
5浆片挡墙,墙高3~6m
该段紧邻既有线与既有线间距最小为4m,工程施工受行车影响大
二、施工机具:三、施工准备:①施工便道:施工便道由DK215+900进葬公路处开4m宽便道进入施工现场,便道在DK215+850~+900段紧靠铁路,要求路边打入钢轨,做醒目标志,作为栏杆
②施工用电:由DK215+600处下线架设一台165KVA变压器作为施工用电,设电工房、配电房一间
③施工用水:在DK215+700处修一蓄水池,用Ф40mm钢筋架1KM水管由火葬场引入自来水作为施工、生活用水

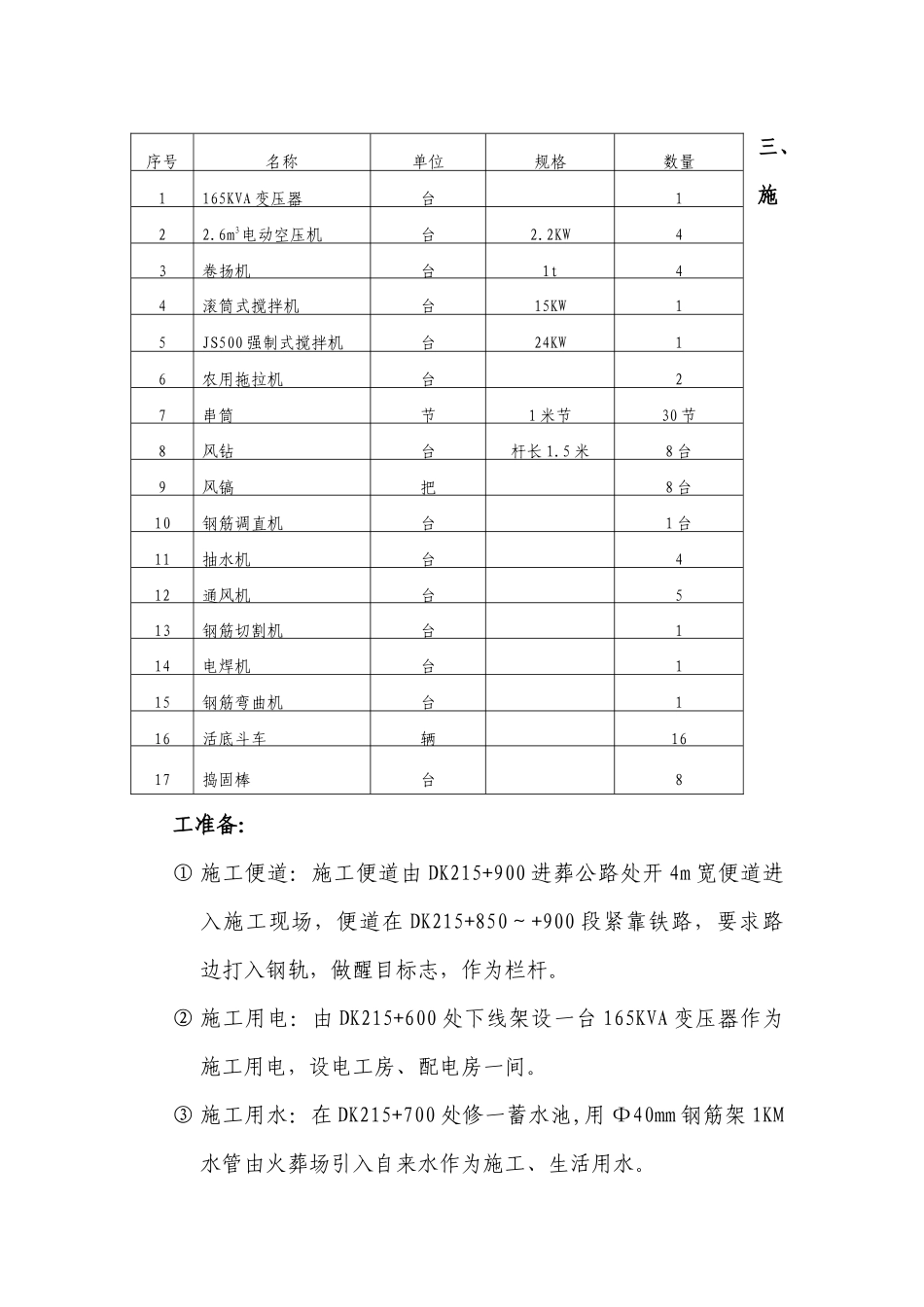

序号名称单位规格数量1165KVA变压器台122
6m3电动空压机台2
2KW43卷扬机台1t44滚筒式搅拌机台15KW15JS500强制式搅拌机台24KW16农用拖拉机台27串筒节1米节30节8风钻台杆长1
5米8台9风镐把8台10钢筋调直机台1台11抽水机台412通风机台513钢筋切割机台114电焊机台115钢筋弯曲机台116活底斗车辆1617捣固棒台8④临时设施:工地设临时水泥棚一座最大存量100t,砂石料场地及钢筋棚设于坡顶上

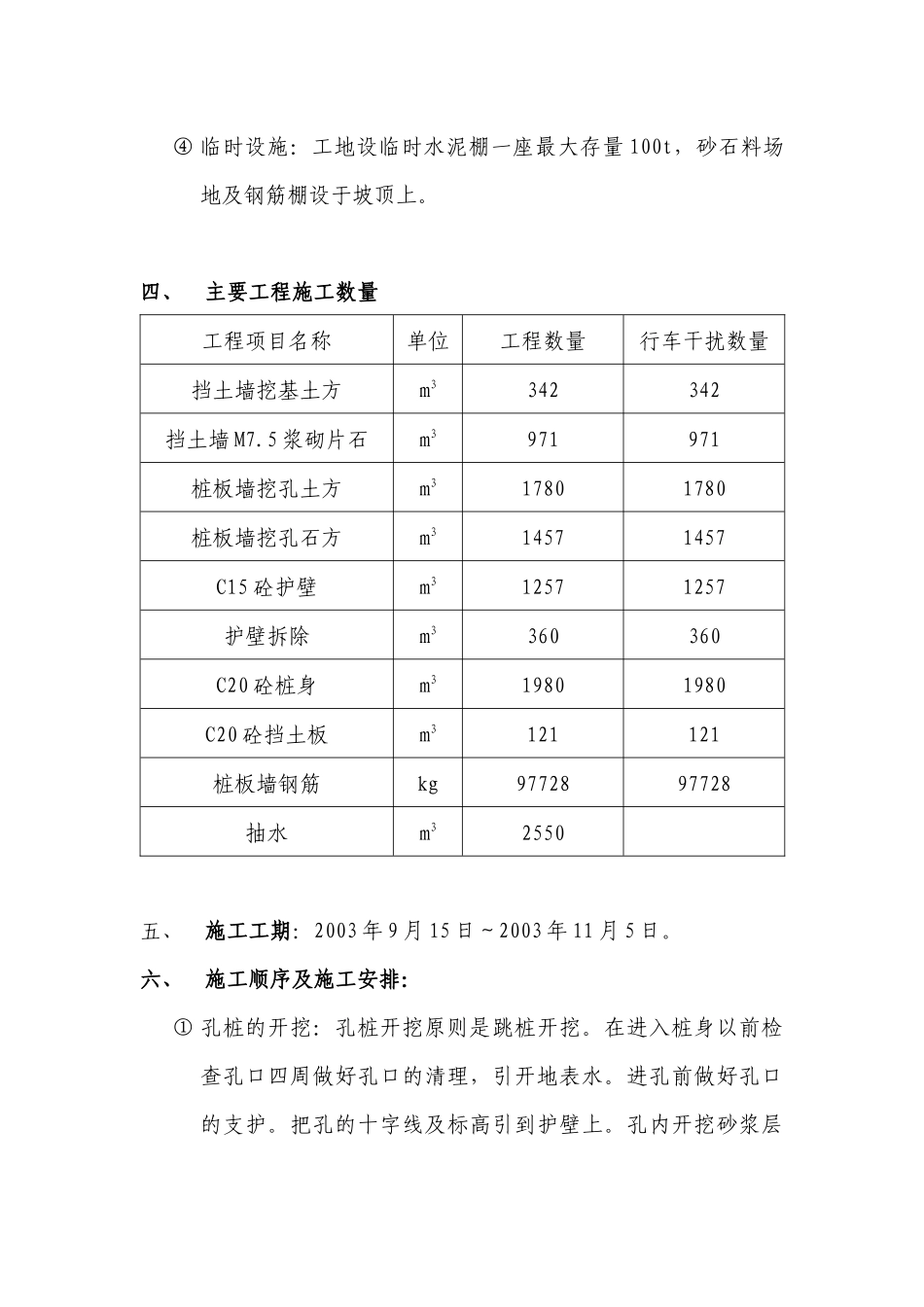

四、主要工程施工数量工程项目名称单位工程数量行车干扰数量挡土墙挖基土方m3342342挡土墙M7
5浆砌片石m3971971桩板墙挖孔土方m317801780桩板墙挖孔石方m314571457C
