电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

承台施工技术交底书2级VIP免费

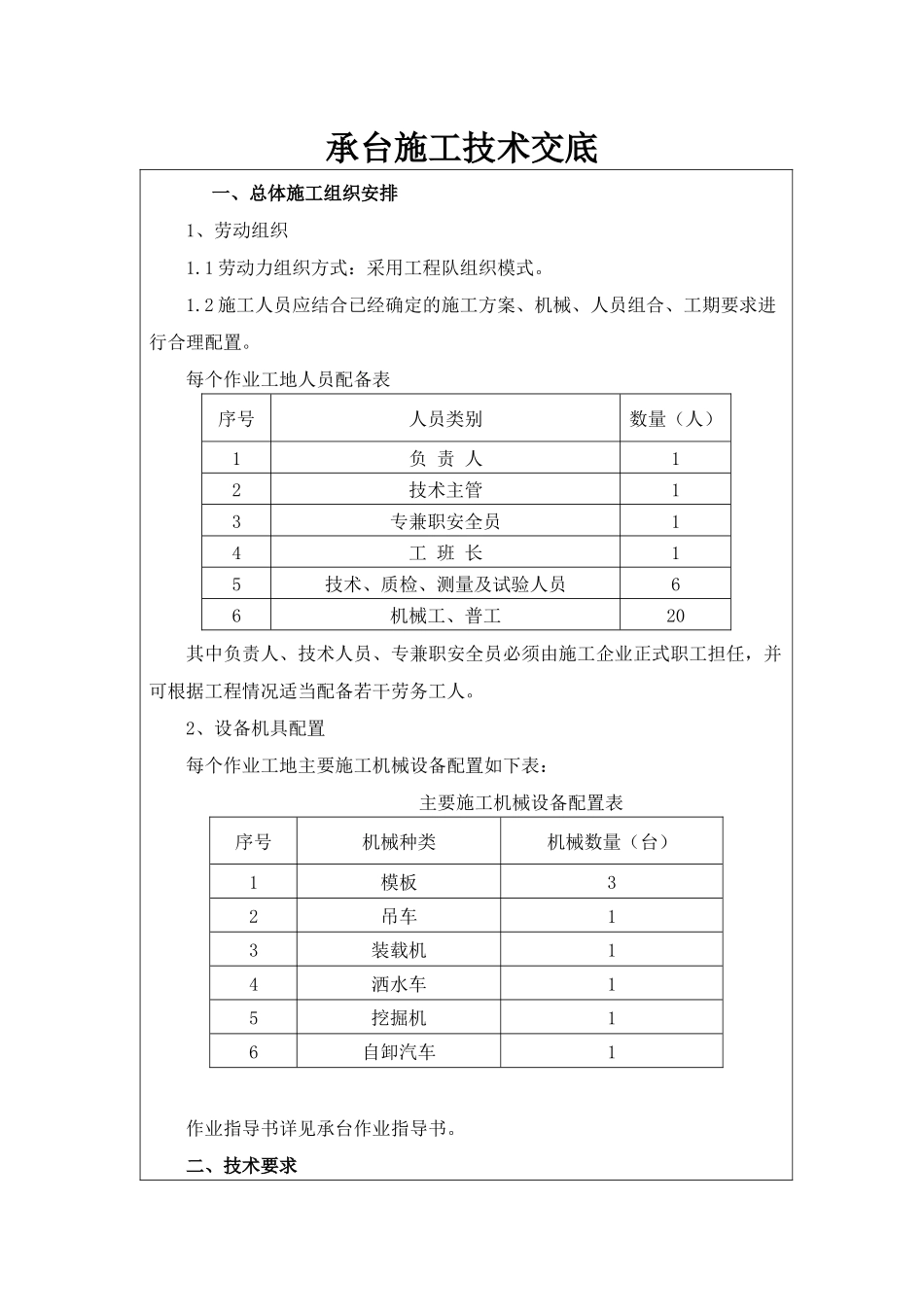

承台施工技术交底书2级_第1页
1/10
承台施工技术交底书2级_第2页
2/10

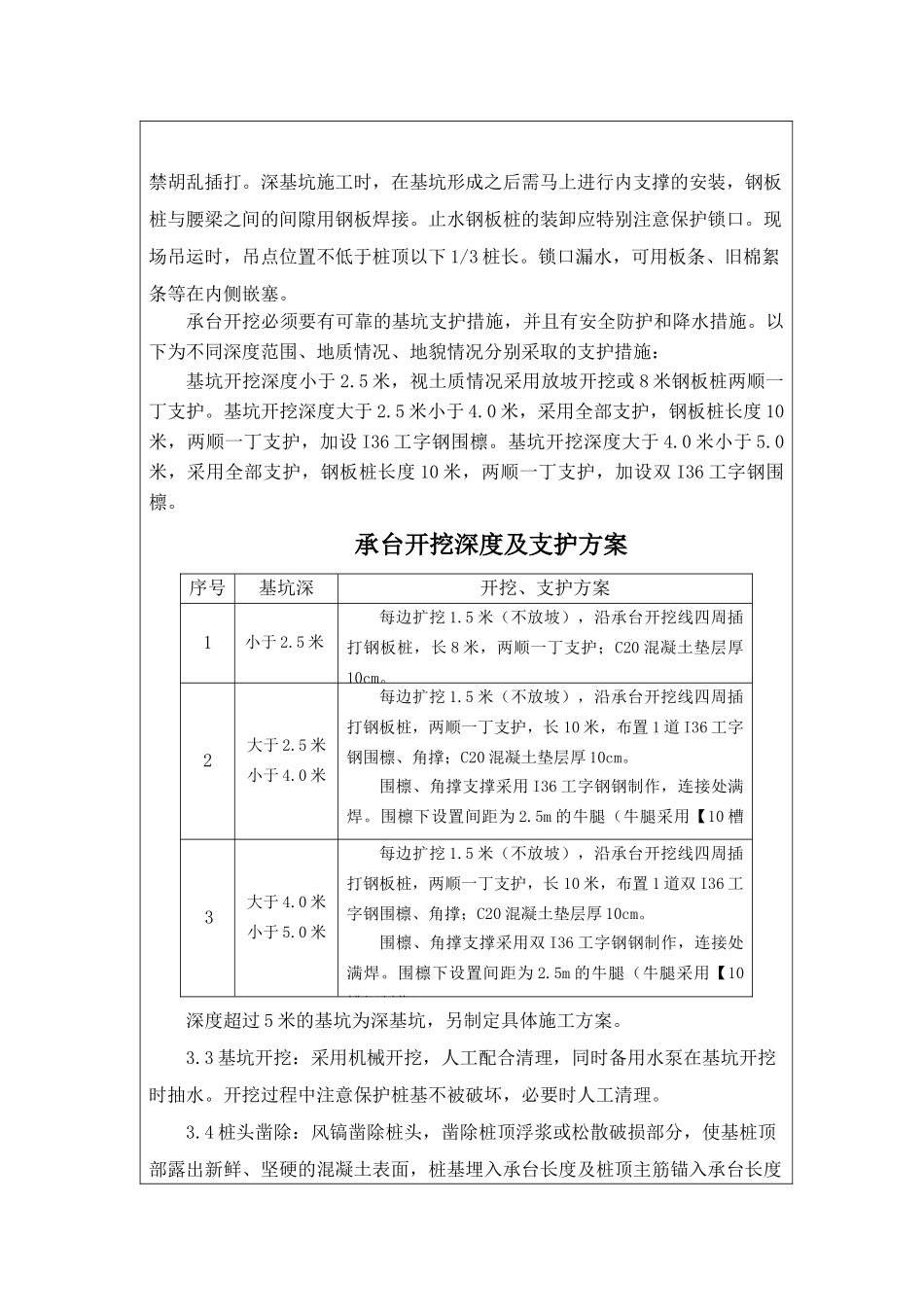

承台施工技术交底书2级_第3页
3/10
承台施工技术交底一、总体施工组织安排1、劳动组织1.1劳动力组织方式:采用工程队组织模式。1.2施工人员应结合已经确定的施工方案、机械、人员组合、工期要求进行合理配置。每个作业工地人员配备表序号人员类别数量(人)1负责人12技术主管13专兼职安全员14工班长15技术、质检、测量及试验人员66机械工、普工20其中负责人、技术人员、专兼职安全员必须由施工企业正式职工担任,并可根据工程情况适当配备若干劳务工人。2、设备机具配置每个作业工地主要施工机械设备配置如下表:主要施工机械设备配置表序号机械种类机械数量(台)1模板32吊车13装载机14洒水车15挖掘机16自卸汽车1作业指导书详见承台作业指导书。二、技术要求1、测设基坑的平面位置、垫层顶标高要准确无误。2、钢筋的切割、焊接、绑扎要符合规范要求。3、模板要求有足够的强度和刚度,且有牢固、稳定的固定支撑系统,模板安装必须符合设计和规范要求。4、承台混凝土滑槽入模,高频插入式振捣棒振捣密实,连续分层浇筑,不留施工缝。三、主要施工工艺流程1、施工程序承台的施工程序主要有前期准备工作、模板工程、钢筋工程以及混凝土工程四个部分组成。施工程序为:施工准备→测设放线→(插打钢板桩)→承台基坑开挖→基坑排水→桩基无破损检测→垫层→钢筋加工、制作、绑扎安装→模板的安装→混凝土浇筑→养生→检验验收。2、工艺流程3、详细施工步骤及方法3.1施工放样:根据施工图纸设计要求,用全站仪先对桩基进行点位放样,然后根据基础尺寸及开挖深度用尺量的方法确定基坑开挖长度及宽度,并用白灰撒出边线,注意基坑应在四周各多预留1.5m,深基坑留2m,做为排水沟和支立侧模工作面。需要特殊防护的深基坑按照专项方案实施。3.2钢板桩采用打桩机进行打拔。打桩应从一边往另一边按顺序插打,严主要施工工艺流程图:禁胡乱插打。深基坑施工时,在基坑形成之后需马上进行内支撑的安装,钢板桩与腰梁之间的间隙用钢板焊接。止水钢板桩的装卸应特别注意保护锁口。现场吊运时,吊点位置不低于桩顶以下1/3桩长。锁口漏水,可用板条、旧棉絮条等在内侧嵌塞。承台开挖必须要有可靠的基坑支护措施,并且有安全防护和降水措施。以下为不同深度范围、地质情况、地貌情况分别采取的支护措施:基坑开挖深度小于2.5米,视土质情况采用放坡开挖或8米钢板桩两顺一丁支护。基坑开挖深度大于2.5米小于4.0米,采用全部支护,钢板桩长度10米,两顺一丁支护,加设I36工字钢围檩。基坑开挖深度大于4.0米小于5.0米,采用全部支护,钢板桩长度10米,两顺一丁支护,加设双I36工字钢围檩。承台开挖深度及支护方案序号基坑深开挖、支护方案1小于2.5米每边扩挖1.5米(不放坡),沿承台开挖线四周插打钢板桩,长8米,两顺一丁支护;C20混凝土垫层厚10cm。2大于2.5米小于4.0米每边扩挖1.5米(不放坡),沿承台开挖线四周插打钢板桩,两顺一丁支护,长10米,布置1道I36工字钢围檩、角撑;C20混凝土垫层厚10cm。围檩、角撑支撑采用I36工字钢钢制作,连接处满焊。围檩下设置间距为2.5m的牛腿(牛腿采用【10槽钢制作)。3大于4.0米小于5.0米每边扩挖1.5米(不放坡),沿承台开挖线四周插打钢板桩,两顺一丁支护,长10米,布置1道双I36工字钢围檩、角撑;C20混凝土垫层厚10cm。围檩、角撑支撑采用双I36工字钢钢制作,连接处满焊。围檩下设置间距为2.5m的牛腿(牛腿采用【10槽钢制作)。深度超过5米的基坑为深基坑,另制定具体施工方案。3.3基坑开挖:采用机械开挖,人工配合清理,同时备用水泵在基坑开挖时抽水。开挖过程中注意保护桩基不被破坏,必要时人工清理。3.4桩头凿除:风镐凿除桩头,凿除桩顶浮浆或松散破损部分,使基桩顶部露出新鲜、坚硬的混凝土表面,桩基埋入承台长度及桩顶主筋锚入承台长度须满足设计和规范要求。3.5基底处理:采用基底平铺20cm厚混凝土进行抹面找平并作为承台底模,用水准仪控制垫层标高。3.6钢筋的加工焊接及绑扎:采用在钢筋加工场地进行钢筋加工,在施工现场进行焊接和绑扎。3.7综合接地钢筋安装接地钢筋采用桥梁结构钢筋HRB335,承台内接地钢筋采用直径≥16mm的结构钢筋。在承台下层沿桩位四周设置一圈环形接地钢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

承台施工技术交底书2级

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
