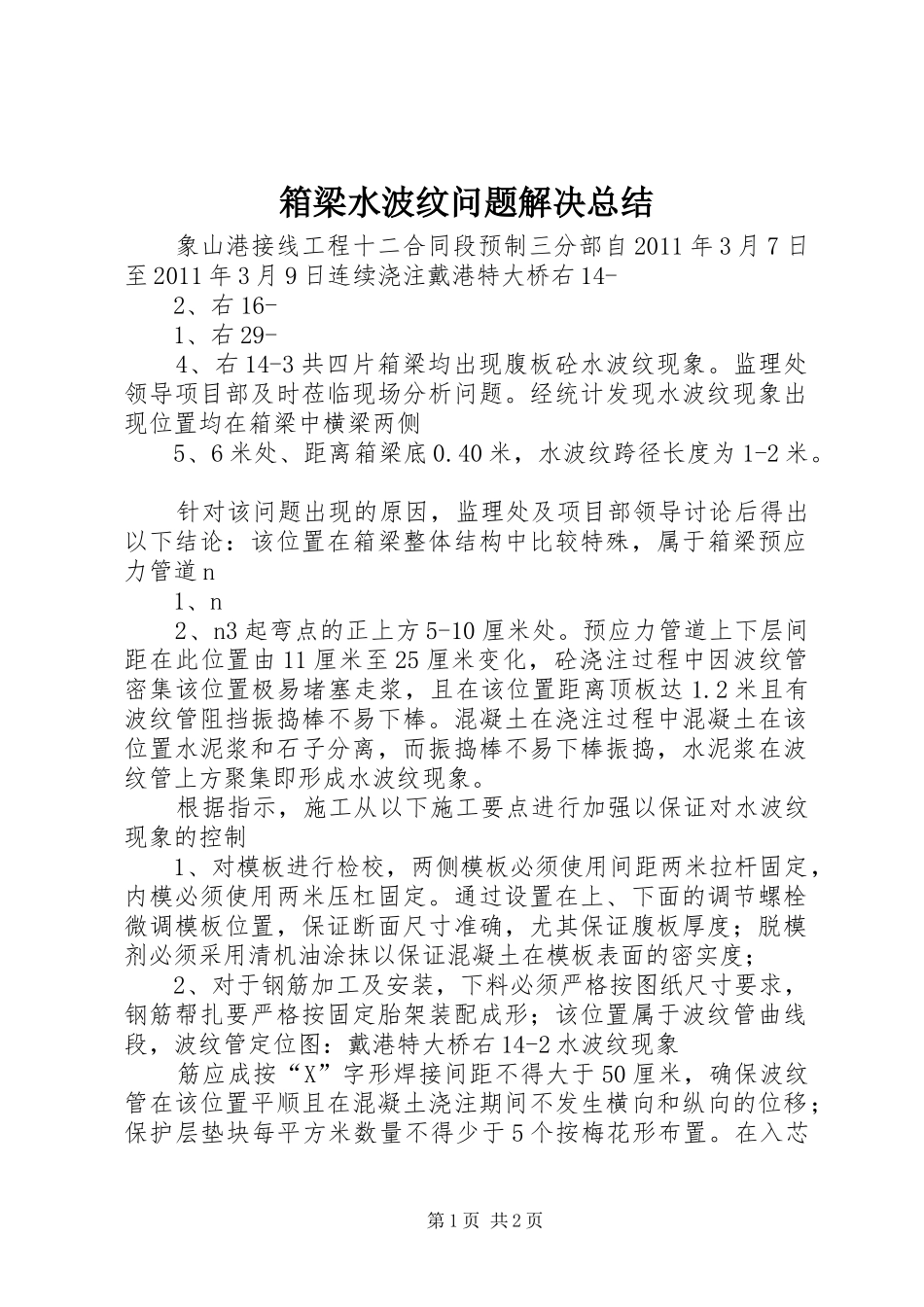

箱梁水波纹问题解决总结象山港接线工程十二合同段预制三分部自2011年3月7日至2011年3月9日连续浇注戴港特大桥右14-2、右16-1、右29-4、右14-3共四片箱梁均出现腹板砼水波纹现象
监理处领导项目部及时莅临现场分析问题
经统计发现水波纹现象出现位置均在箱梁中横梁两侧5、6米处、距离箱梁底0
40米,水波纹跨径长度为1-2米
针对该问题出现的原因,监理处及项目部领导讨论后得出以下结论:该位置在箱梁整体结构中比较特殊,属于箱梁预应力管道n1、n2、n3起弯点的正上方5-10厘米处
预应力管道上下层间距在此位置由11厘米至25厘米变化,砼浇注过程中因波纹管密集该位置极易堵塞走浆,且在该位置距离顶板达1
2米且有波纹管阻挡振捣棒不易下棒
混凝土在浇注过程中混凝土在该位置水泥浆和石子分离,而振捣棒不易下棒振捣,水泥浆在波纹管上方聚集即形成水波纹现象
根据指示,施工从以下施工要点进行加强以保证对水波纹现象的控制1、对模板进行检校,两侧模板必须使用间距两米拉杆固定,内模必须使用两米压杠固定
通过设置在上、下面的调节螺栓微调模板位置,保证断面尺寸准确,尤其保证腹板厚度;脱模剂必须采用清机油涂抹以保证混凝土在模板表面的密实度;2、对于钢筋加工及安装,下料必须严格按图纸尺寸要求,钢筋帮扎要严格按固定胎架装配成形;该位置属于波纹管曲线段,波纹管定位图:戴港特大桥右14-2水波纹现象筋应成按“X”字形焊接间距不得大于50厘米,确保波纹管在该位置平顺且在混凝土浇注期间不发生横向和纵向的位移;保护层垫块每平方米数量不得少于5个按梅花形布置
在入芯第1页共2页模前对保护层垫块进行复检,对于掉落的垫块重新绑扎,从而保证箱梁侧面保护层厚度为4厘米利于混凝土的下料和振捣;3、对于混凝土浇注应注意事项:(1)、混凝土罐送必须连续
混凝土进场入模前,必须检查坍落度和干硬性,严格控制水灰比,不得随意增加
