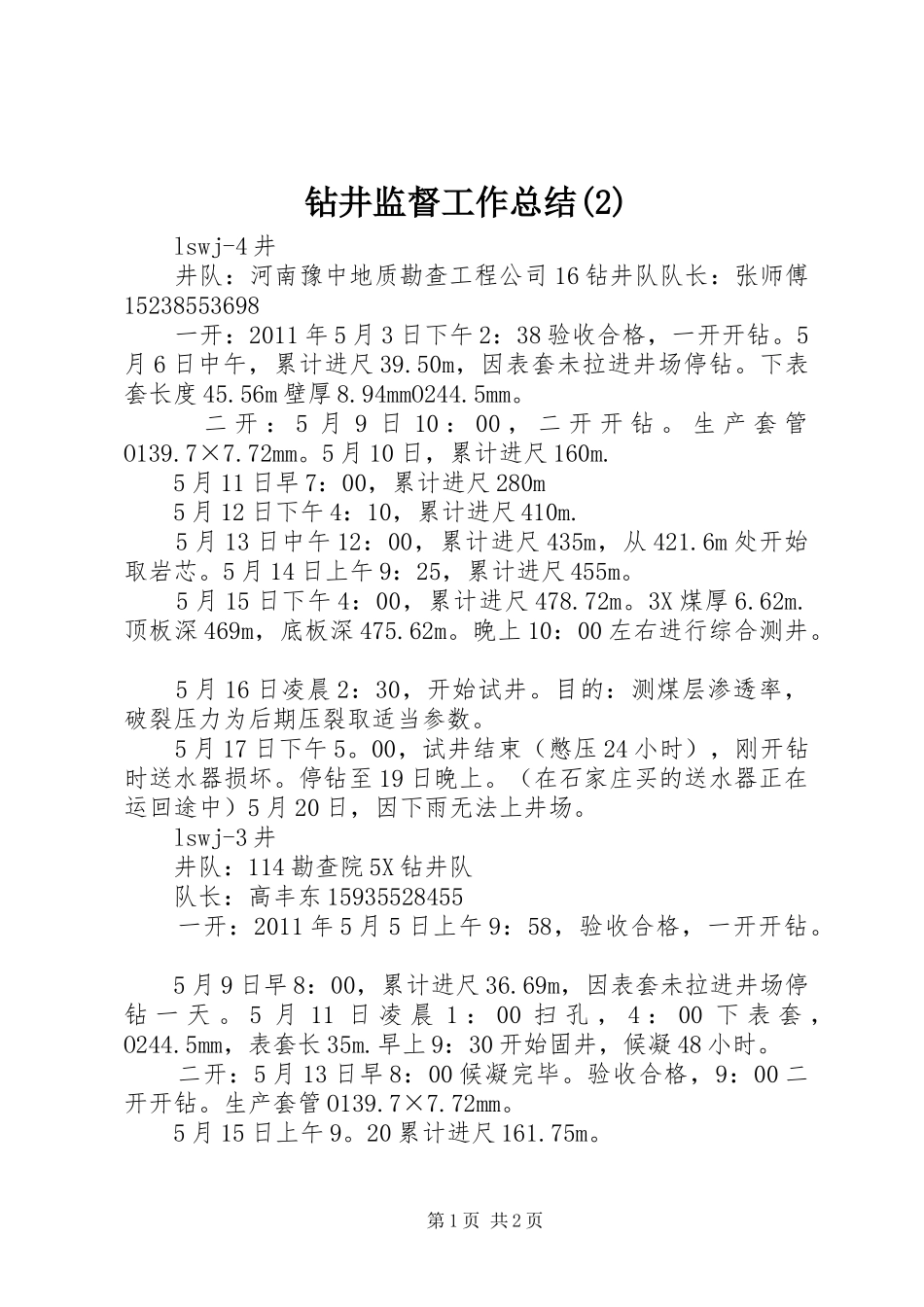

钻井监督工作总结(2)lswj-4井井队:河南豫中地质勘查工程公司16钻井队队长:张师傅15238553698一开:2011年5月3日下午2:38验收合格,一开开钻
5月6日中午,累计进尺39
50m,因表套未拉进井场停钻
下表套长度45
56m壁厚8
94mmO244
二开:5月9日10:00,二开开钻
生产套管O139
5月10日,累计进尺160m
5月11日早7:00,累计进尺280m5月12日下午4:10,累计进尺410m
5月13日中午12:00,累计进尺435m,从421
6m处开始取岩芯
5月14日上午9:25,累计进尺455m
5月15日下午4:00,累计进尺478
顶板深469m,底板深475
晚上10:00左右进行综合测井
5月16日凌晨2:30,开始试井
目的:测煤层渗透率,破裂压力为后期压裂取适当参数
5月17日下午5
00,试井结束(憋压24小时),刚开钻时送水器损坏
停钻至19日晚上
(在石家庄买的送水器正在运回途中)5月20日,因下雨无法上井场
lswj-3井井队:114勘查院5X钻井队队长:高丰东15935528455一开:2011年5月5日上午9:58,验收合格,一开开钻
5月9日早8:00,累计进尺36
69m,因表套未拉进井场停钻一天
5月11日凌晨1:00扫孔,4:00下表套,O244
5mm,表套长35m
早上9:30开始固井,候凝48小时
二开:5月13日早8:00候凝完毕
验收合格,9:00二开开钻
生产套管O139
5月15日上午9
20累计进尺161

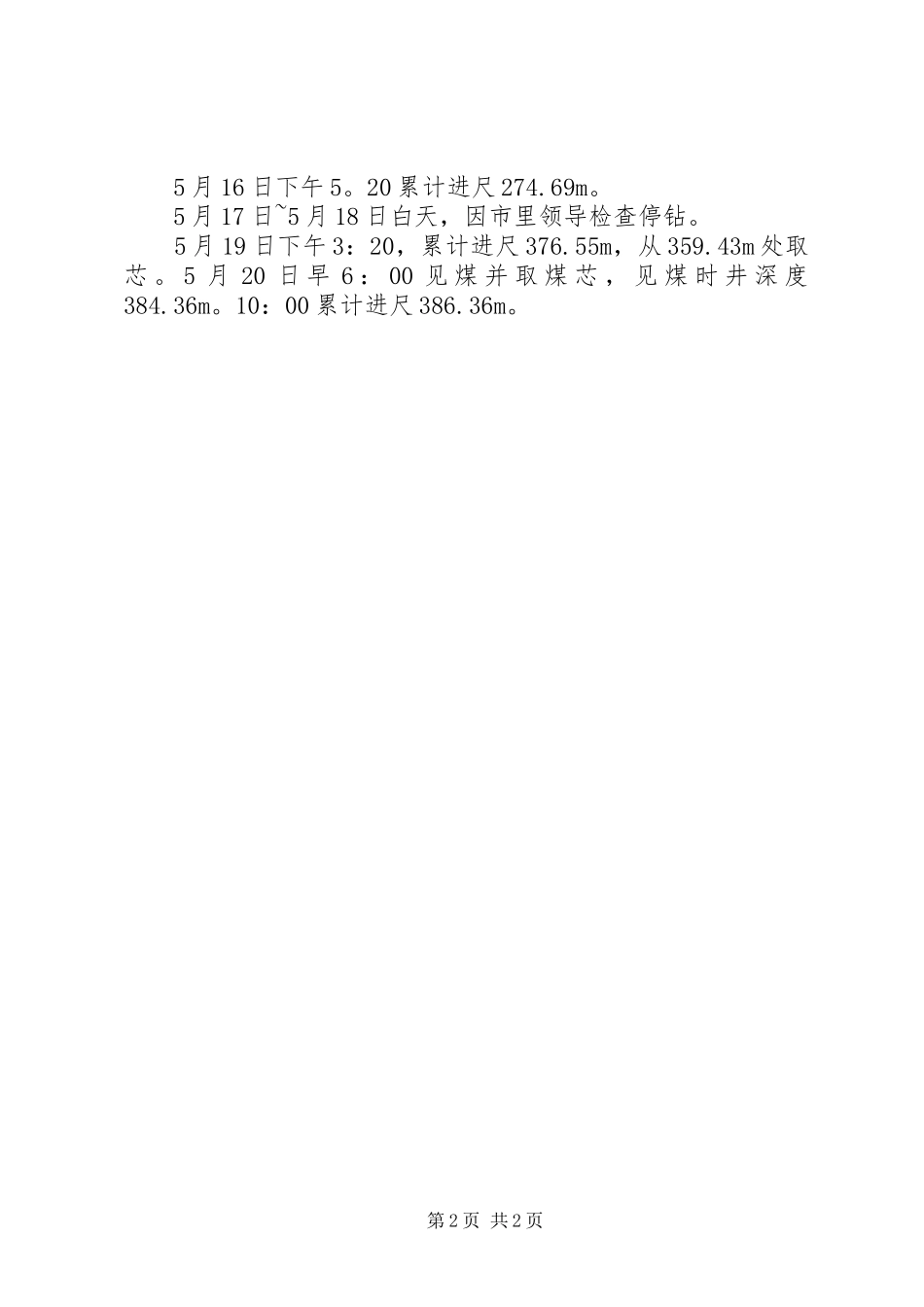

第1页共2页5月16日下午5
20累计进尺274
5月17日~5月18日白天,因市里领导检查停钻
5月19日下午3:20,累计进尺376
55m,从359
43m处取芯
5月20日早
