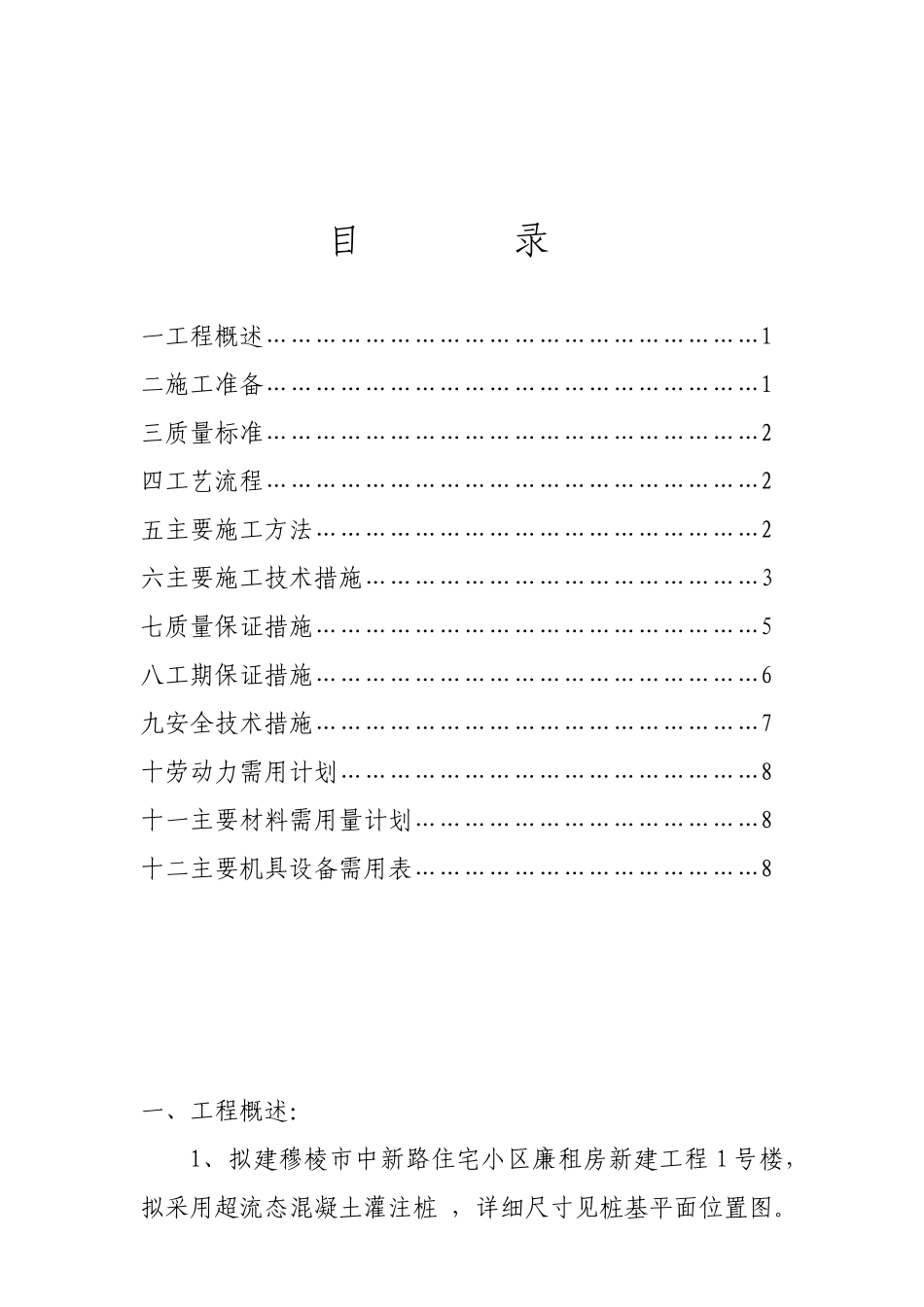

目录一工程概述……………………………………………………1二施工准备……………………………………………………1三质量标准……………………………………………………2四工艺流程……………………………………………………2五主要施工方法………………………………………………2六主要施工技术措施…………………………………………3七质量保证措施………………………………………………5八工期保证措施………………………………………………6九安全技术措施………………………………………………7十劳动力需用计划……………………………………………8十一主要材料需用量计划……………………………………8十二主要机具设备需用表……………………………………8一、工程概述:1、拟建穆棱市中新路住宅小区廉租房新建工程1号楼,拟采用超流态混凝土灌注桩,详细尺寸见桩基平面位置图

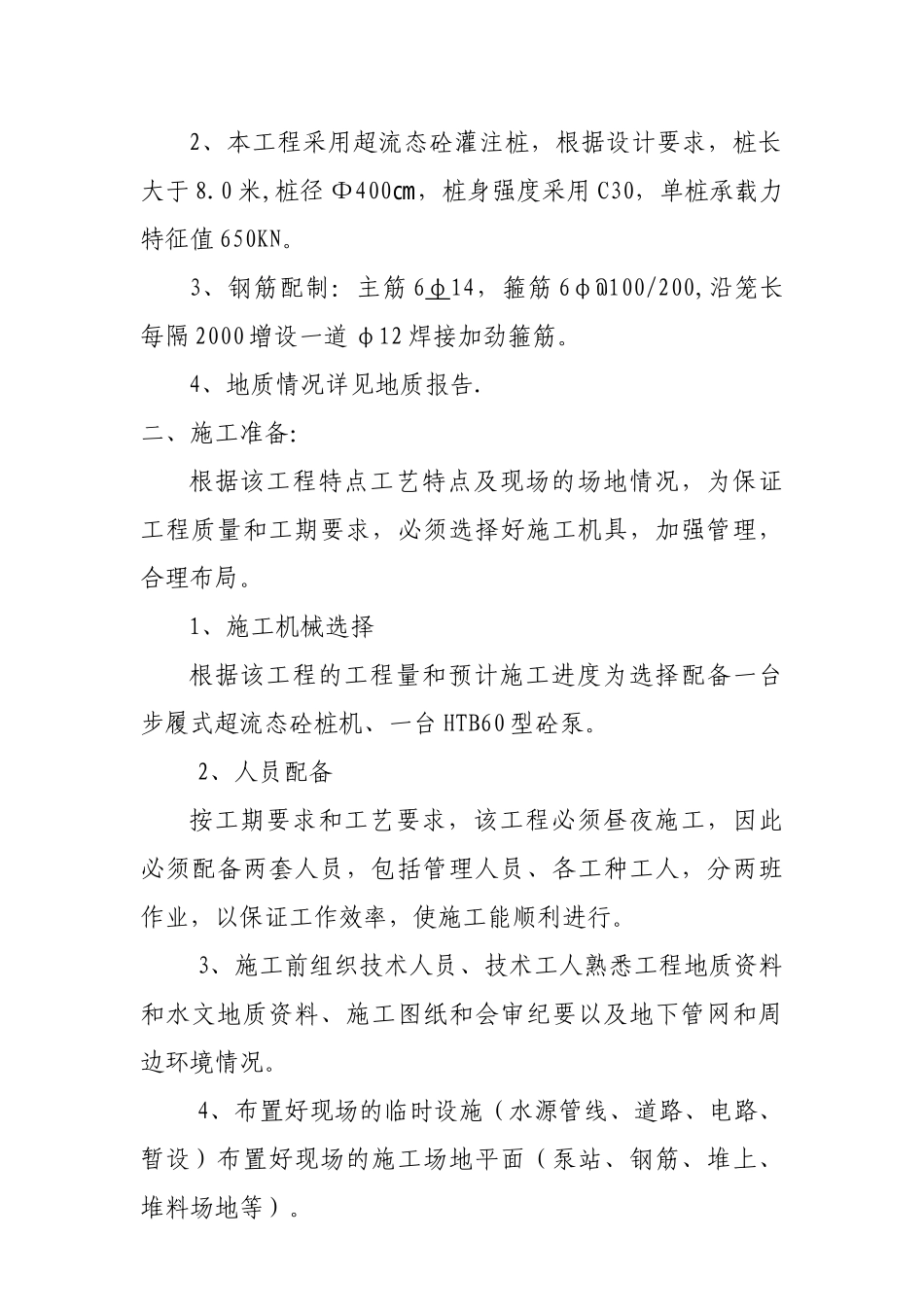

2、本工程采用超流态砼灌注桩,根据设计要求,桩长大于8
0米,桩径Ф400,桩身强度采用㎝C30,单桩承载力特征值650KN
3、钢筋配制:主筋6φ14,箍筋6φ@100/200,沿笼长每隔2000增设一道φ12焊接加劲箍筋
4、地质情况详见地质报告
二、施工准备:根据该工程特点工艺特点及现场的场地情况,为保证工程质量和工期要求,必须选择好施工机具,加强管理,合理布局
1、施工机械选择根据该工程的工程量和预计施工进度为选择配备一台步履式超流态砼桩机、一台HTB60型砼泵
2、人员配备按工期要求和工艺要求,该工程必须昼夜施工,因此必须配备两套人员,包括管理人员、各工种工人,分两班作业,以保证工作效率,使施工能顺利进行
3、施工前组织技术人员、技术工人熟悉工程地质资料和水文地质资料、施工图纸和会审纪要以及地下管网和周边环境情况
4、布置好现场的临时设施(水源管线、道路、电路、暂设)布置好现场的施工场地平面(泵站、钢筋、堆上、堆料场地等)
