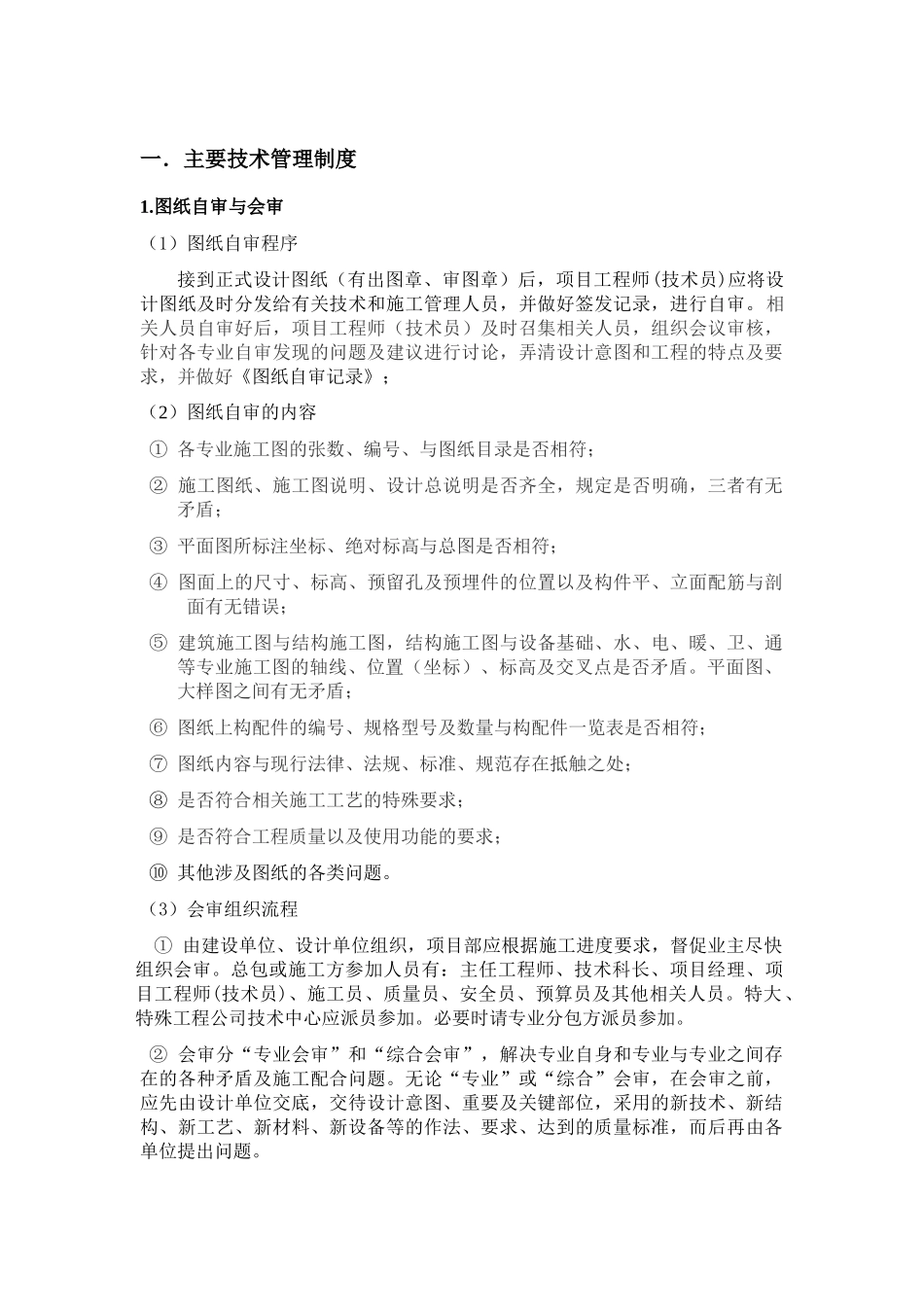

一.主要技术管理制度1
图纸自审与会审(1)图纸自审程序接到正式设计图纸(有出图章、审图章)后,项目工程师(技术员)应将设计图纸及时分发给有关技术和施工管理人员,并做好签发记录,进行自审
相关人员自审好后,项目工程师(技术员)及时召集相关人员,组织会议审核,针对各专业自审发现的问题及建议进行讨论,弄清设计意图和工程的特点及要求,并做好《图纸自审记录》;(2)图纸自审的内容①各专业施工图的张数、编号、与图纸目录是否相符;②施工图纸、施工图说明、设计总说明是否齐全,规定是否明确,三者有无矛盾;③平面图所标注坐标、绝对标高与总图是否相符;④图面上的尺寸、标高、预留孔及预埋件的位置以及构件平、立面配筋与剖面有无错误;⑤建筑施工图与结构施工图,结构施工图与设备基础、水、电、暖、卫、通等专业施工图的轴线、位置(坐标)、标高及交叉点是否矛盾
平面图、大样图之间有无矛盾;⑥图纸上构配件的编号、规格型号及数量与构配件一览表是否相符;⑦图纸内容与现行法律、法规、标准、规范存在抵触之处;⑧是否符合相关施工工艺的特殊要求;⑨是否符合工程质量以及使用功能的要求;⑩其他涉及图纸的各类问题
(3)会审组织流程①由建设单位、设计单位组织,项目部应根据施工进度要求,督促业主尽快组织会审
总包或施工方参加人员有:主任工程师、技术科长、项目经理、项目工程师(技术员)、施工员、质量员、安全员、预算员及其他相关人员
特大、特殊工程公司技术中心应派员参加
必要时请专业分包方派员参加
②会审分“专业会审”和“综合会审”,解决专业自身和专业与专业之间存在的各种矛盾及施工配合问题
无论“专业”或“综合”会审,在会审之前,应先由设计单位交底,交待设计意图、重要及关键部位,采用的新技术、新结构、新工艺、新材料、新设备等的作法、要求、达到的质量标准,而后再由各单位提出问题
③会审时,由项目技术员提出自审时的统一意见,并作记录
