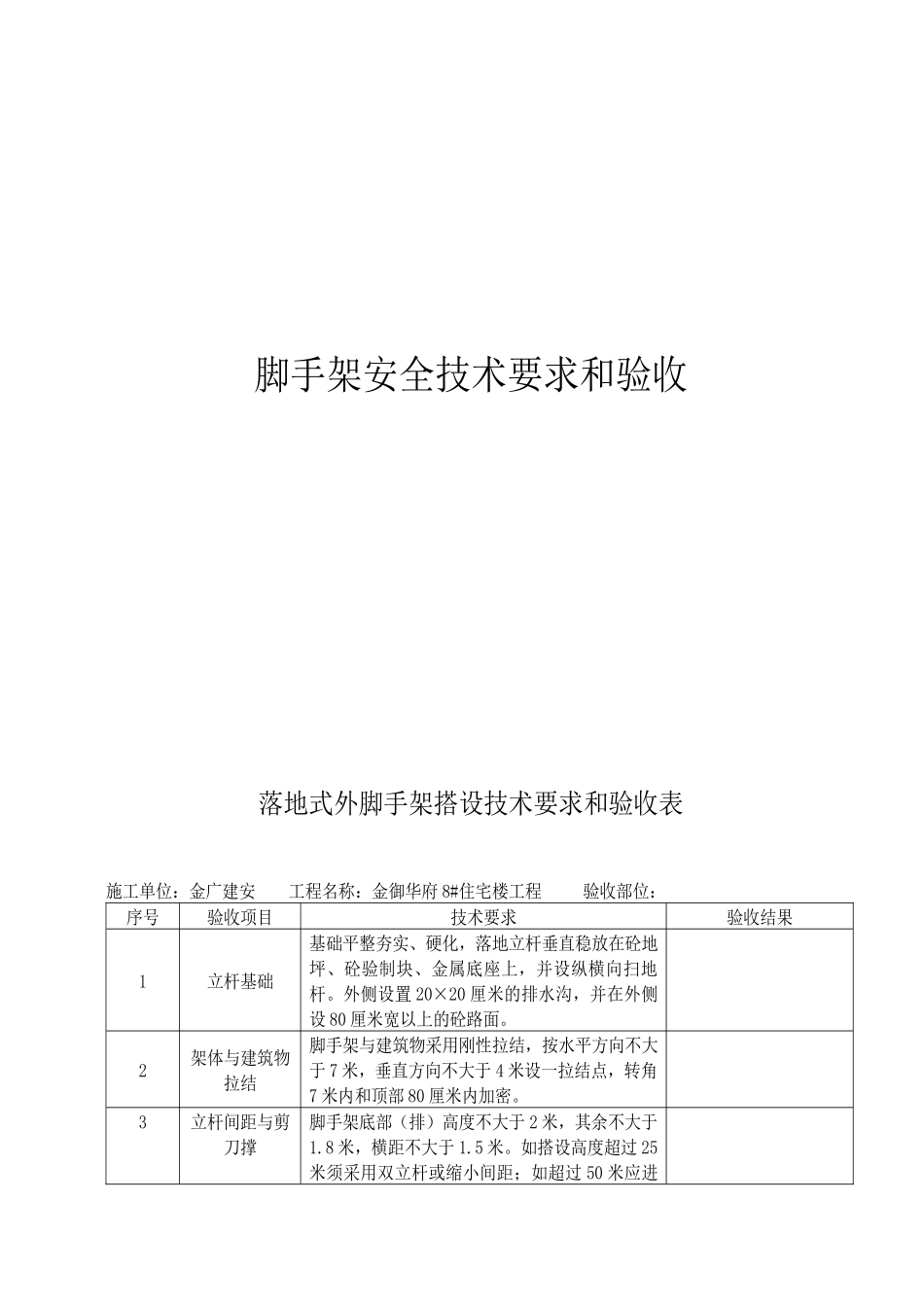

目录一、脚手架二、基坑支护三、模板工程四、“三宝”、“四口”防护五、施工用电六、物料提升机(龙门架、井字架)七、塔吊八、施工机具脚手架安全技术要求和验收落地式外脚手架搭设技术要求和验收表施工单位:金广建安工程名称:金御华府8#住宅楼工程验收部位:序号验收项目技术要求验收结果1立杆基础基础平整夯实、硬化,落地立杆垂直稳放在砼地坪、砼验制块、金属底座上,并设纵横向扫地杆
外侧设置20×20厘米的排水沟,并在外侧设80厘米宽以上的砼路面
2架体与建筑物拉结脚手架与建筑物采用刚性拉结,按水平方向不大于7米,垂直方向不大于4米设一拉结点,转角7米内和顶部80厘米内加密
3立杆间距与剪刀撑脚手架底部(排)高度不大于2米,其余不大于1
8米,横距不大于1
如搭设高度超过25米须采用双立杆或缩小间距;如超过50米应进行专门设计计算

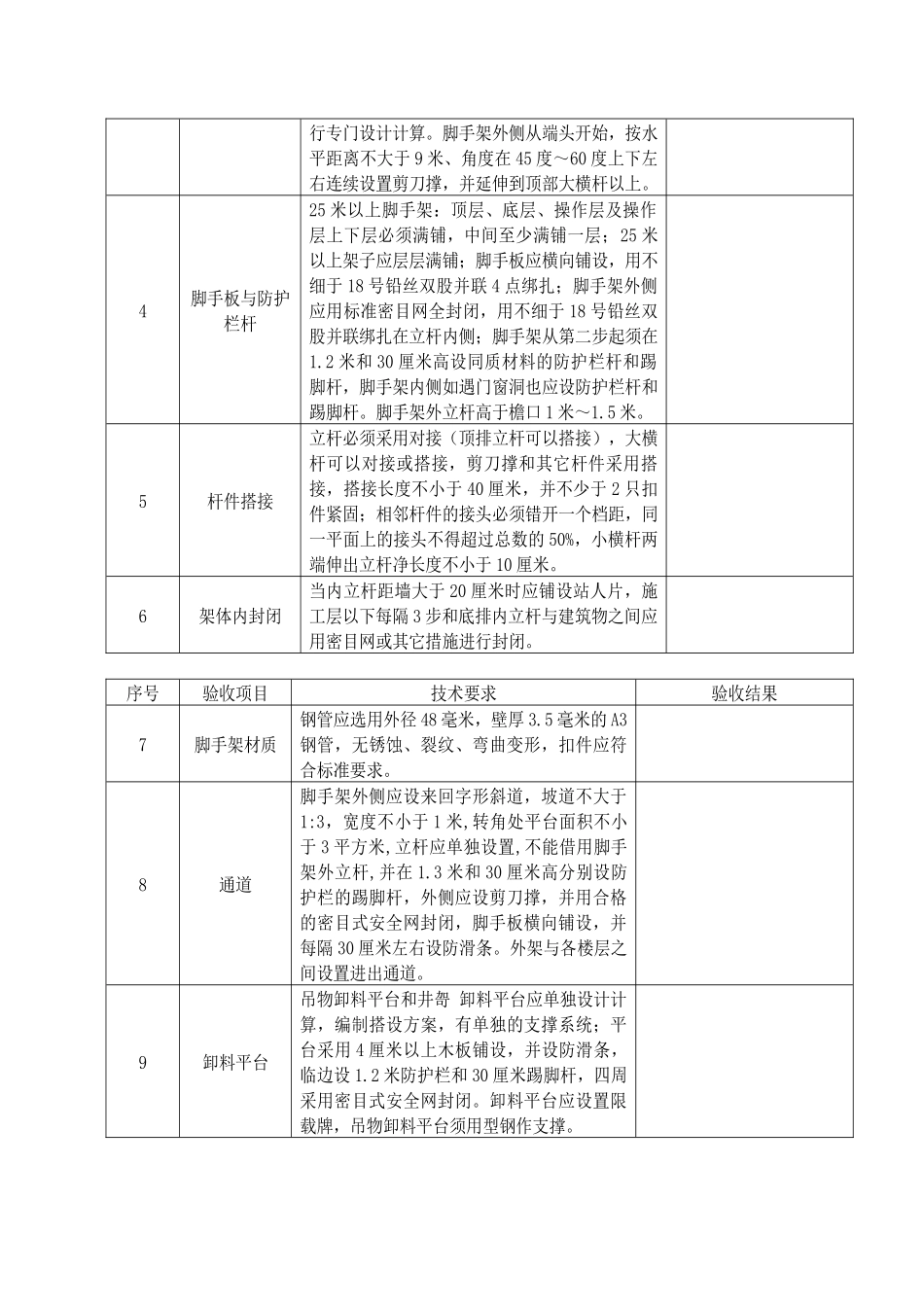

脚手架外侧从端头开始,按水平距离不大于9米、角度在45度~60度上下左右连续设置剪刀撑,并延伸到顶部大横杆以上
4脚手板与防护栏杆25米以上脚手架:顶层、底层、操作层及操作层上下层必须满铺,中间至少满铺一层;25米以上架子应层层满铺;脚手板应横向铺设,用不细于18号铅丝双股并联4点绑扎;脚手架外侧应用标准密目网全封闭,用不细于18号铅丝双股并联绑扎在立杆内侧;脚手架从第二步起须在1
2米和30厘米高设同质材料的防护栏杆和踢脚杆,脚手架内侧如遇门窗洞也应设防护栏杆和踢脚杆
脚手架外立杆高于檐口1米~1
5杆件搭接立杆必须采用对接(顶排立杆可以搭接),大横杆可以对接或搭接,剪刀撑和其它杆件采用搭接,搭接长度不小于40厘米,并不少于2只扣件紧固;相邻杆件的接头必须错开一个档距,同一平面上的接头不得超过总数的50%,小横杆两端伸出立杆净长度不小于10厘米
6架体内封闭当内立杆距墙大于20厘米时应铺设站人片,施工层以下每隔3步和底排内立杆与建筑物之间应用密目网
