碧桂园各地区项目工程竣工结算资料送审办法总则为进一步加强和规范对外发包工程结算管理,做好工程竣工结算工作,规范结算资料的整理装订及送审要求,结合碧桂园集团公司实际情况特制定本竣工资料送审办法
第一章工程竣工资料送审工作流程工程竣工资料送审工作流程第二章工程竣工结算编制原则承包单位提交竣工结算资料(工程竣工结算资料整理要求见本办法第三章)工程结算书严格按工程汇总表要求分部列出监理公司审核后送项目管理部,项目管理部主要对工程竣工结算资料的真实性及完整性进行审核,审核后总经理签字盖章,对现场签证单的确认严格按照《工程签证流程》进行审批
将审定后的工程结算反馈给承包单位及项目管理部工程经各方竣工验收合格项目管理部审核后送集团工程造价管理部,工程造价管理部根据相关资料对工程结算书进行审核
将审核后的工程造价结算书送公司相关领导审批1

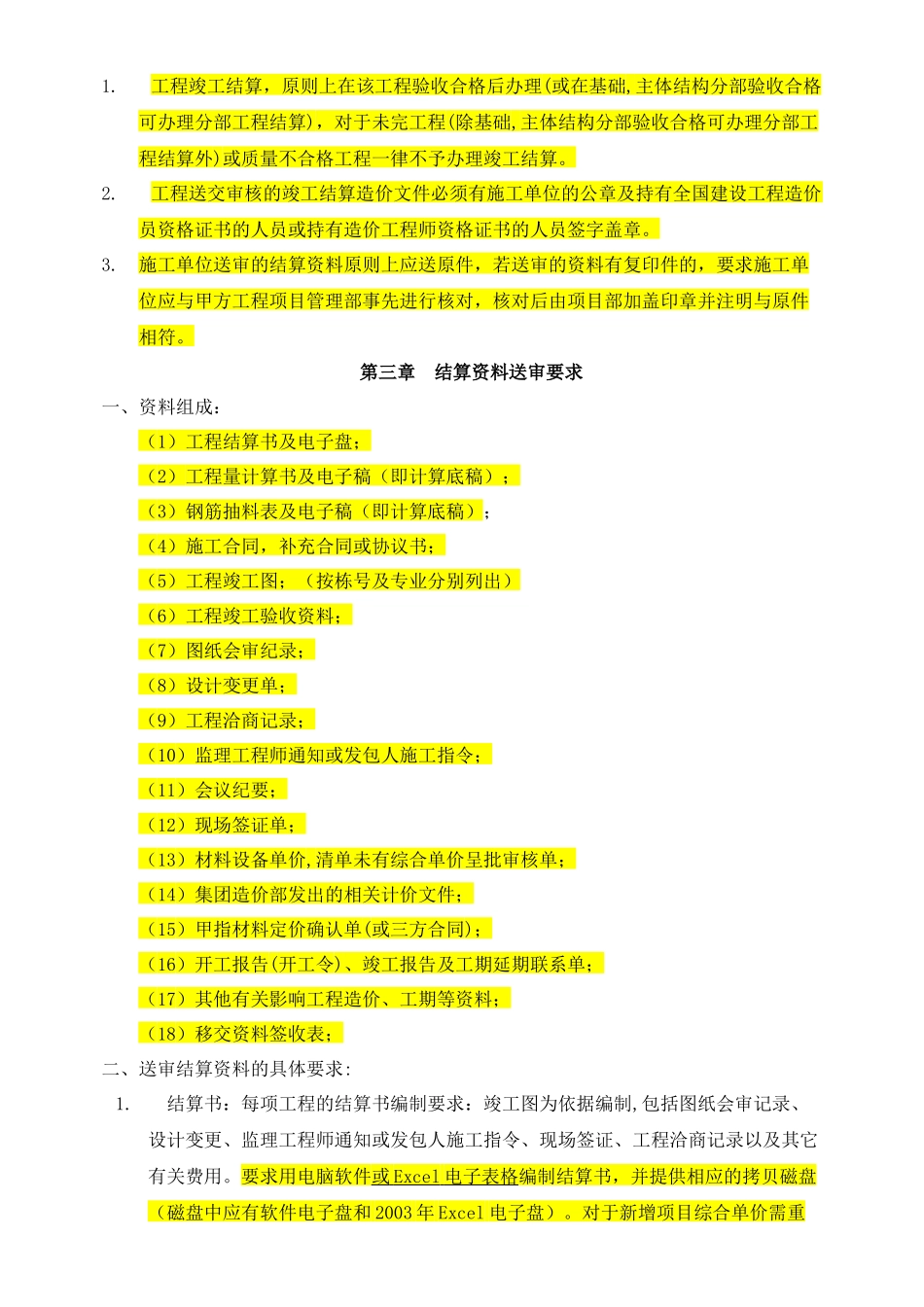

工程竣工结算,原则上在该工程验收合格后办理(或在基础,主体结构分部验收合格可办理分部工程结算),对于未完工程(除基础,主体结构分部验收合格可办理分部工程结算外)或质量不合格工程一律不予办理竣工结算
工程送交审核的竣工结算造价文件必须有施工单位的公章及持有全国建设工程造价员资格证书的人员或持有造价工程师资格证书的人员签字盖章
施工单位送审的结算资料原则上应送原件,若送审的资料有复印件的,要求施工单位应与甲方工程项目管理部事先进行核对,核对后由项目部加盖印章并注明与原件相符

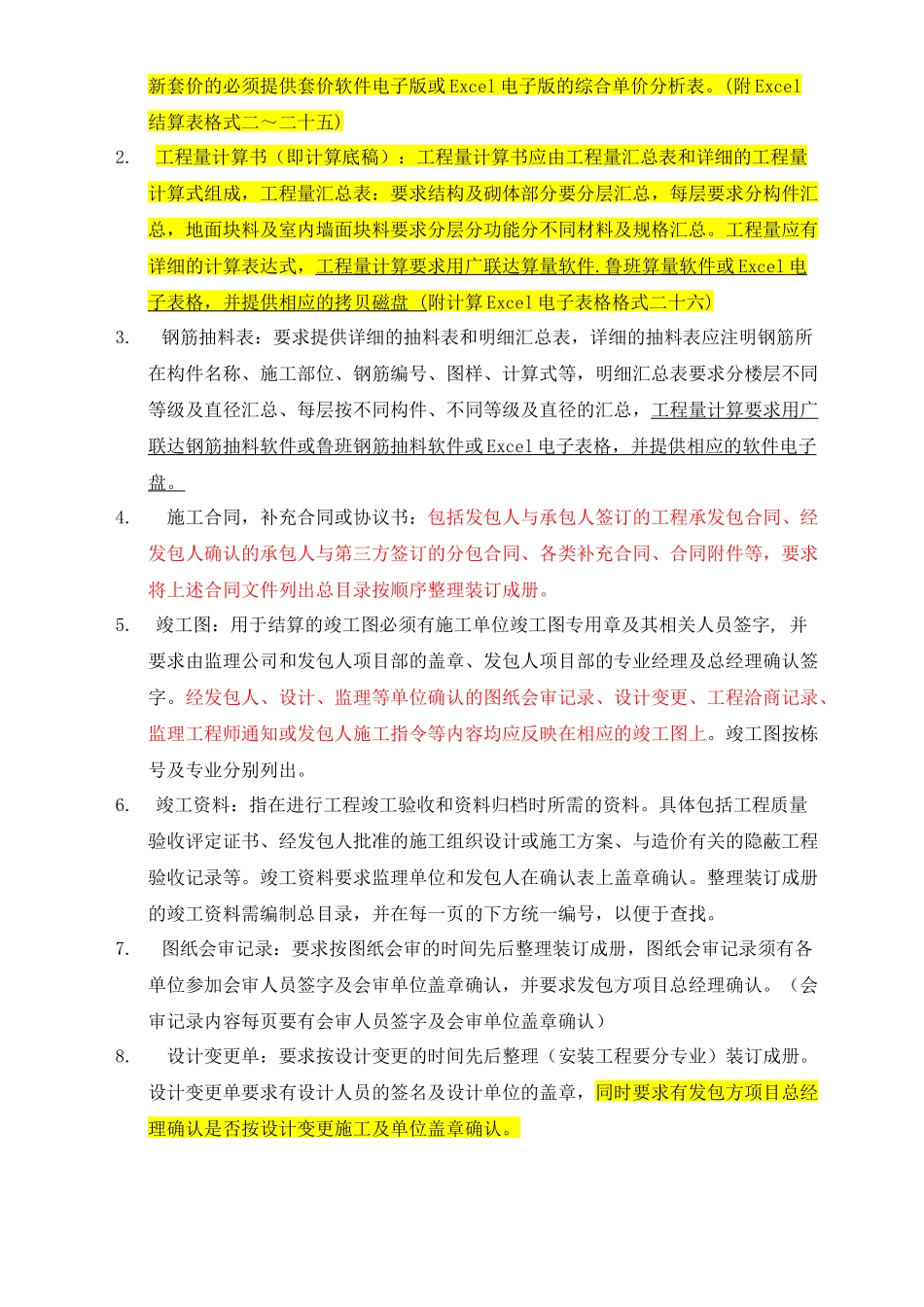

第三章结算资料送审要求一、资料组成:(1)工程结算书及电子盘;(2)工程量计算书及电子稿(即计算底稿);(3)钢筋抽料表及电子稿(即计算底稿);(4)施工合同,补充合同或协议书;(5)工程竣工图;(按栋号及专业分别列出)(6)工程竣工验收资料;(7)图纸会审纪录;(8)设计变更单;(9)工程洽商记录;(10)监理工程师通知或发包人施工指令;(11)会议纪要;(12)现场签证单;(
