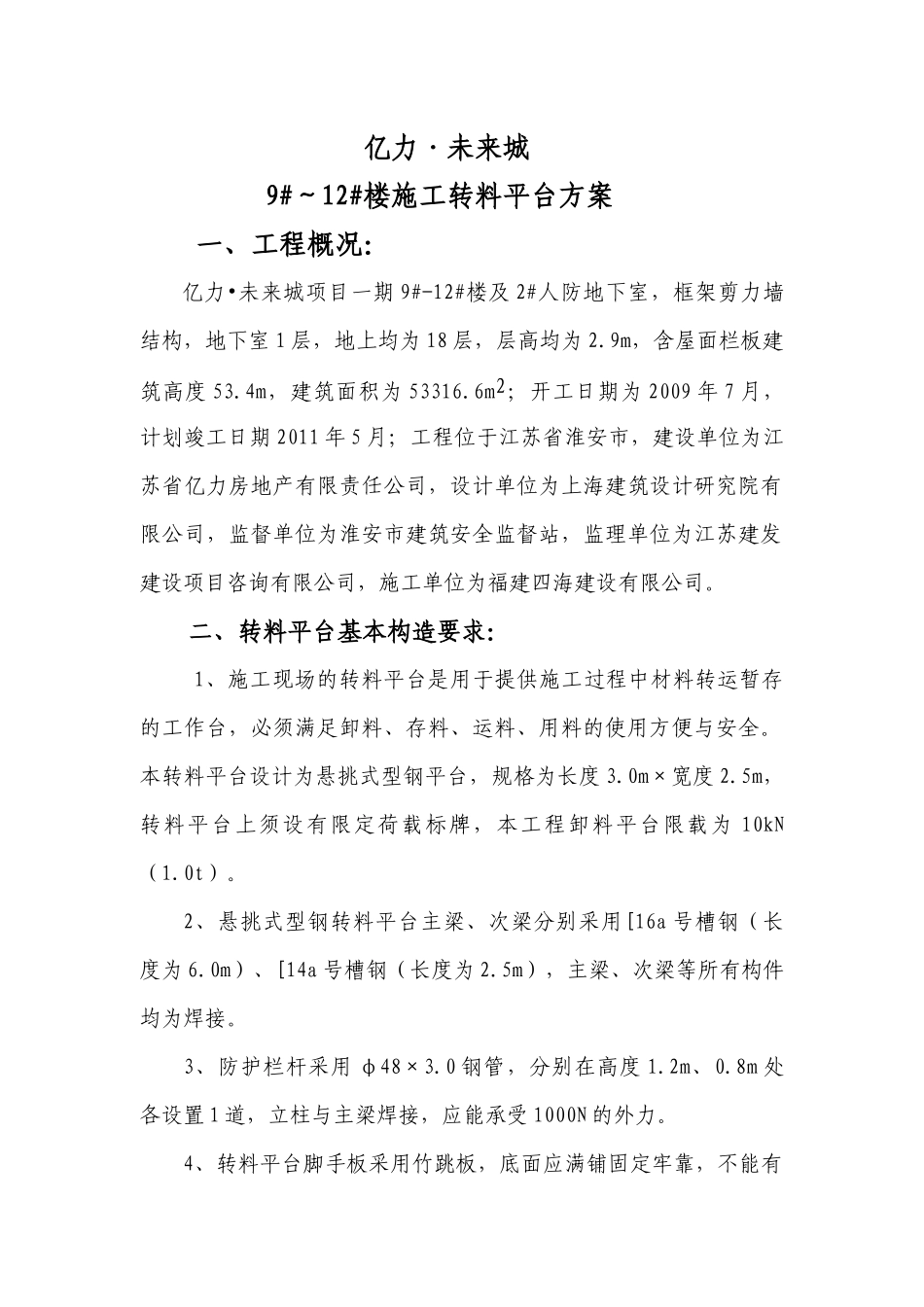

亿力·未来城9#~12#楼施工转料平台方案一、工程概况:亿力•未来城项目一期9#-12#楼及2#人防地下室,框架剪力墙结构,地下室1层,地上均为18层,层高均为2
9m,含屋面栏板建筑高度53
4m,建筑面积为53316
6m2;开工日期为2009年7月,计划竣工日期2011年5月;工程位于江苏省淮安市,建设单位为江苏省亿力房地产有限责任公司,设计单位为上海建筑设计研究院有限公司,监督单位为淮安市建筑安全监督站,监理单位为江苏建发建设项目咨询有限公司,施工单位为福建四海建设有限公司

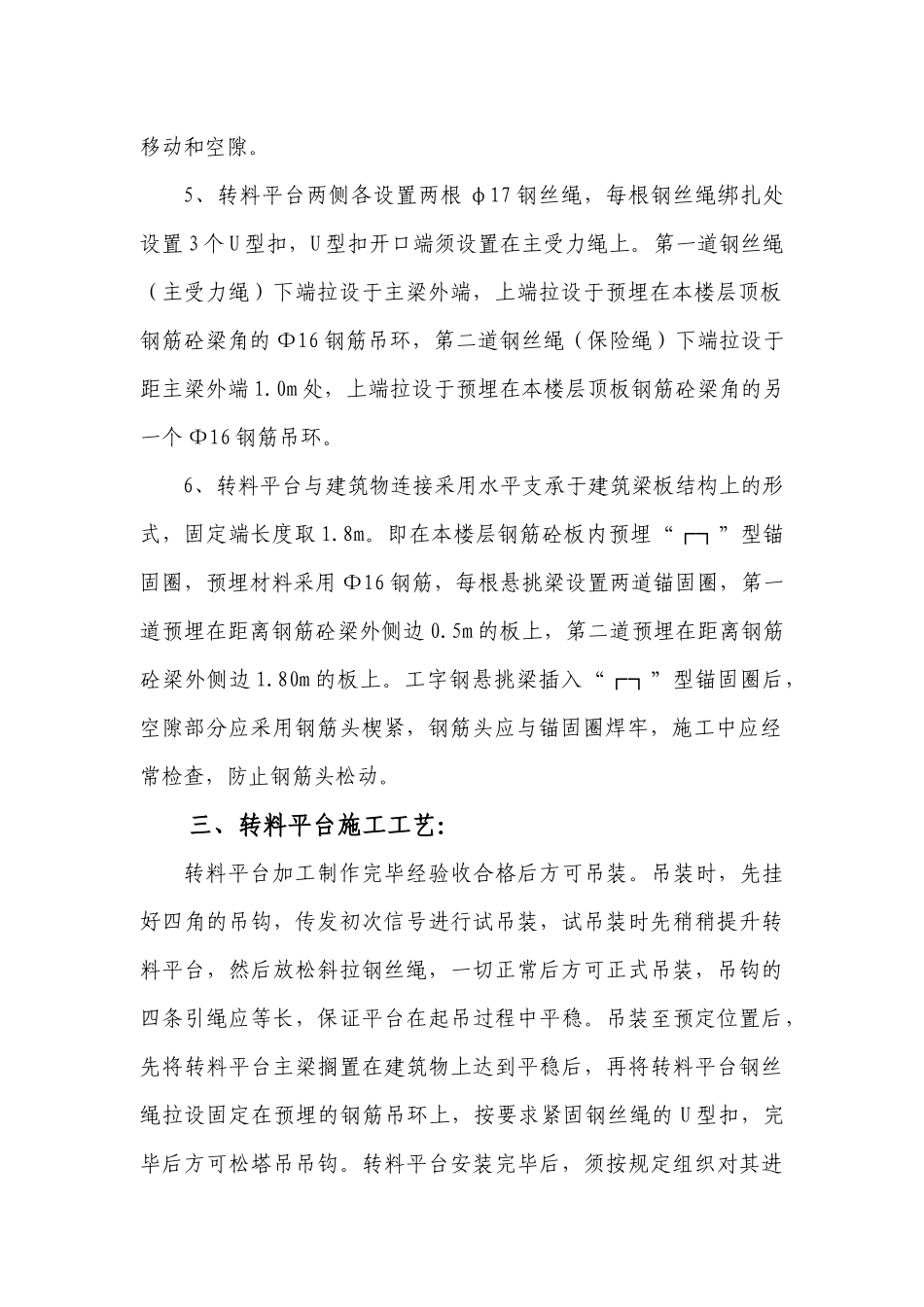

二、转料平台基本构造要求:1、施工现场的转料平台是用于提供施工过程中材料转运暂存的工作台,必须满足卸料、存料、运料、用料的使用方便与安全
本转料平台设计为悬挑式型钢平台,规格为长度3
0m×宽度2
5m,转料平台上须设有限定荷载标牌,本工程卸料平台限载为10kN(1
2、悬挑式型钢转料平台主梁、次梁分别采用[16a号槽钢(长度为6
0m)、[14a号槽钢(长度为2
5m),主梁、次梁等所有构件均为焊接
3、防护栏杆采用φ48×3
0钢管,分别在高度1
8m处各设置1道,立柱与主梁焊接,应能承受1000N的外力
4、转料平台脚手板采用竹跳板,底面应满铺固定牢靠,不能有移动和空隙
5、转料平台两侧各设置两根φ17钢丝绳,每根钢丝绳绑扎处设置3个U型扣,U型扣开口端须设置在主受力绳上
第一道钢丝绳(主受力绳)下端拉设于主梁外端,上端拉设于预埋在本楼层顶板钢筋砼梁角的Ф16钢筋吊环,第二道钢丝绳(保险绳)下端拉设于距主梁外端1
0m处,上端拉设于预埋在本楼层顶板钢筋砼梁角的另一个Ф16钢筋吊环
6、转料平台与建筑物连接采用水平支承于建筑梁板结构上的形式,固定端长度取1
即在本楼层钢筋砼板内预埋“┌┐”型锚固圈,预埋材料采用Ф16钢筋,每根悬挑梁设置两道锚固圈,第一道预埋在距离钢筋
