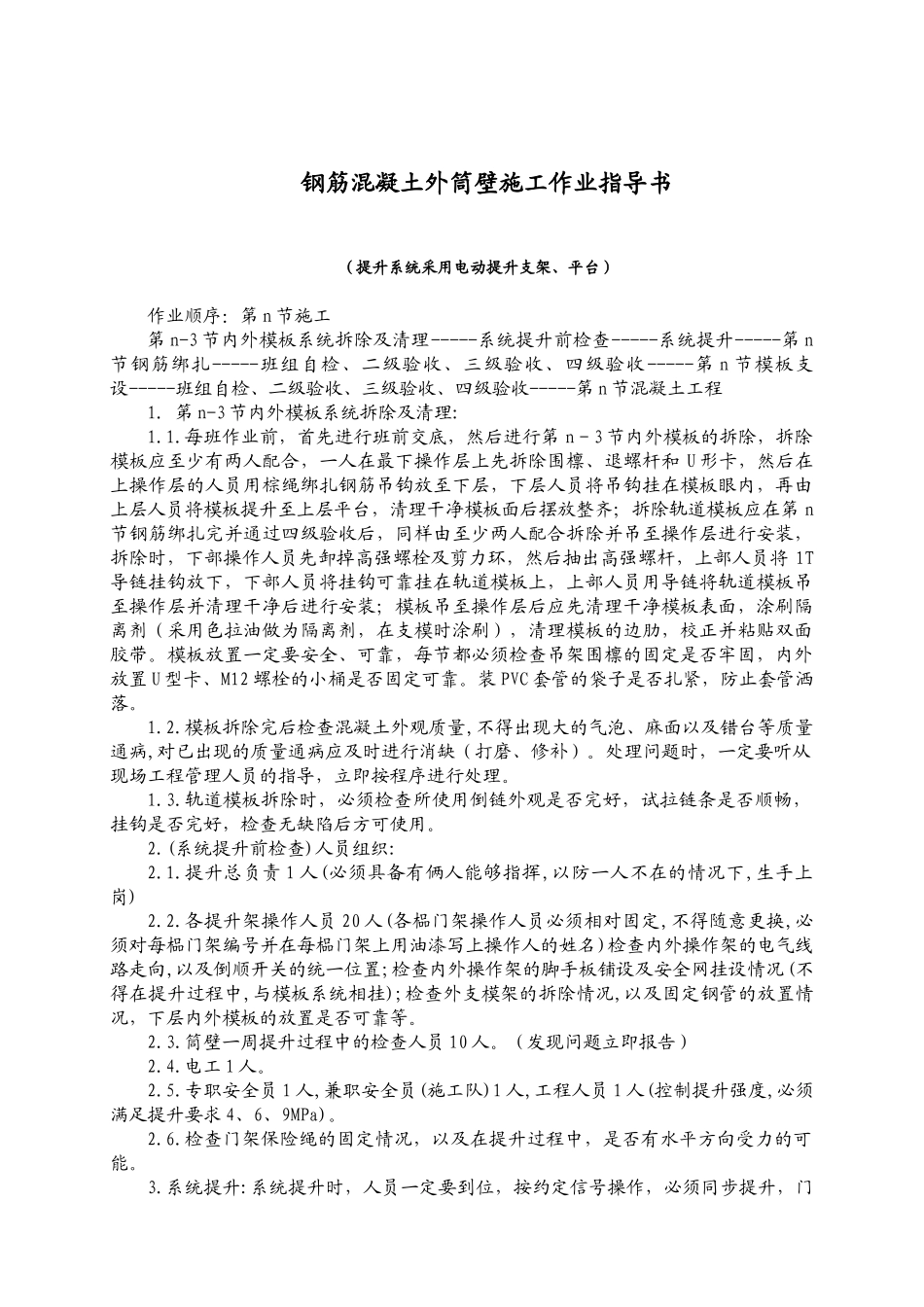

钢筋混凝土外筒壁施工作业指导书(提升系统采用电动提升支架、平台)作业顺序:第n节施工第n-3节内外模板系统拆除及清理-----系统提升前检查-----系统提升-----第n节钢筋绑扎-----班组自检、二级验收、三级验收、四级验收-----第n节模板支设-----班组自检、二级验收、三级验收、四级验收-----第n节混凝土工程1
第n-3节内外模板系统拆除及清理:1
每班作业前,首先进行班前交底,然后进行第n-3节内外模板的拆除,拆除模板应至少有两人配合,一人在最下操作层上先拆除围檩、退螺杆和U形卡,然后在上操作层的人员用棕绳绑扎钢筋吊钩放至下层,下层人员将吊钩挂在模板眼内,再由上层人员将模板提升至上层平台,清理干净模板面后摆放整齐;拆除轨道模板应在第n节钢筋绑扎完并通过四级验收后,同样由至少两人配合拆除并吊至操作层进行安装,拆除时,下部操作人员先卸掉高强螺栓及剪力环,然后抽出高强螺杆,上部人员将1T导链挂钩放下,下部人员将挂钩可靠挂在轨道模板上,上部人员用导链将轨道模板吊至操作层并清理干净后进行安装;模板吊至操作层后应先清理干净模板表面,涂刷隔离剂(采用色拉油做为隔离剂,在支模时涂刷),清理模板的边肋,校正并粘贴双面胶带
模板放置一定要安全、可靠,每节都必须检查吊架围檩的固定是否牢固,内外放置U型卡、M12螺栓的小桶是否固定可靠
装PVC套管的袋子是否扎紧,防止套管洒落
模板拆除完后检查混凝土外观质量,不得出现大的气泡、麻面以及错台等质量通病,对已出现的质量通病应及时进行消缺(打磨、修补)
处理问题时,一定要听从现场工程管理人员的指导,立即按程序进行处理
轨道模板拆除时,必须检查所使用倒链外观是否完好,试拉链条是否顺畅,挂钩是否完好,检查无缺陷后方可使用
(系统提升前检查)人员组织:2
提升总负责1人(必须具备有俩人能够指挥,以防一人不在的情况
