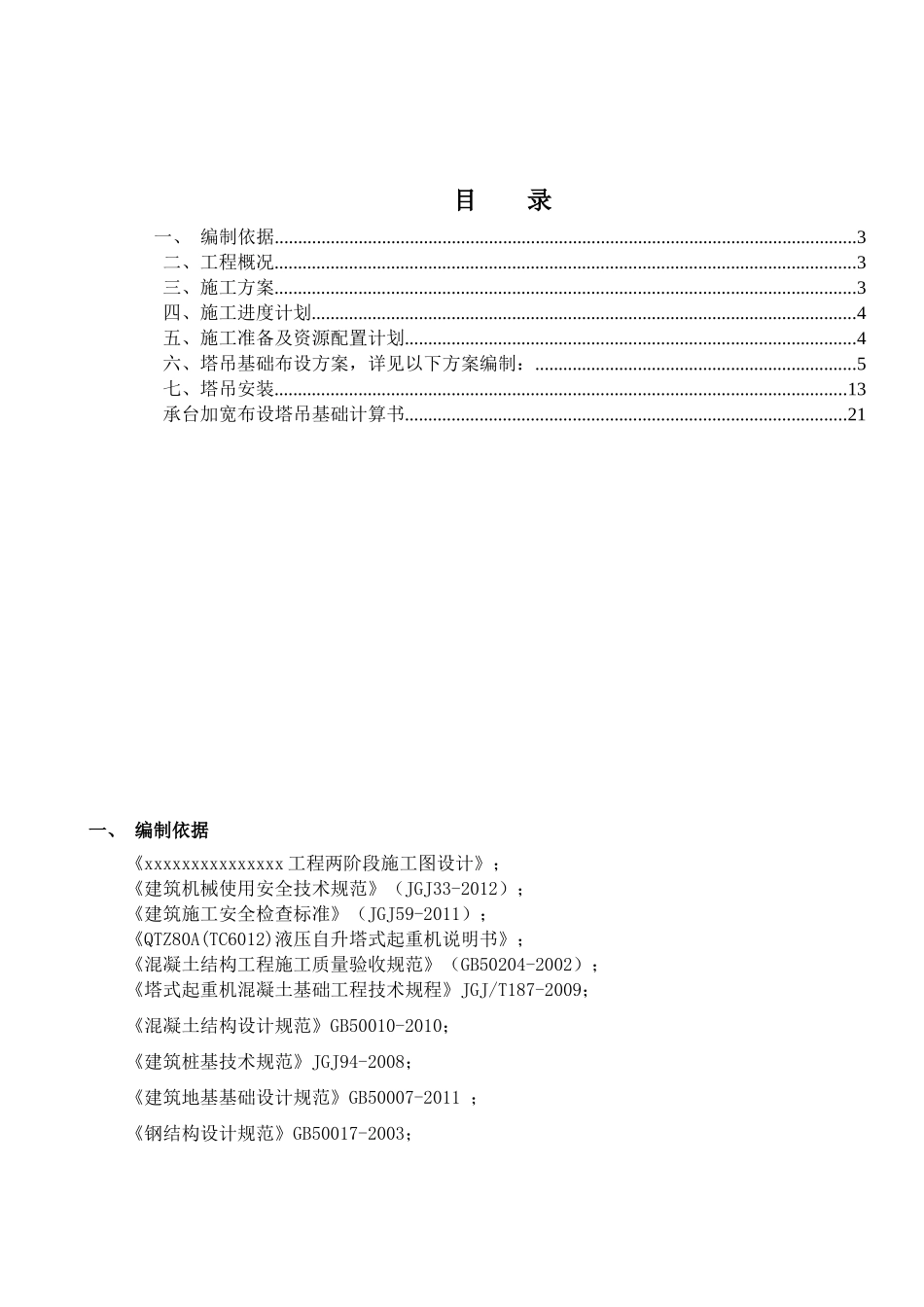

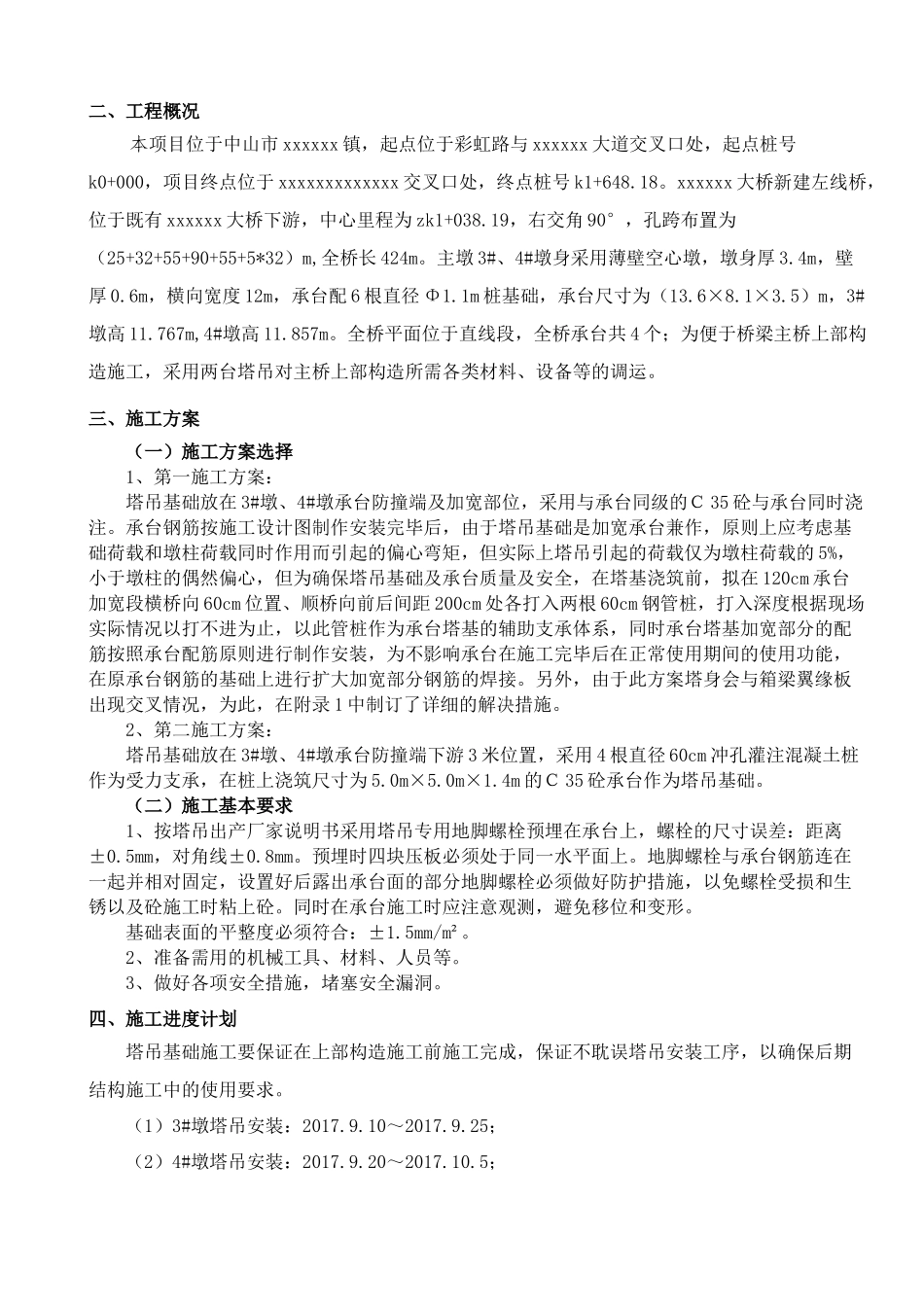

xxxxxxxxxxxxxxx工程(K0+000~K1+648)ZK1+038.19xxxxxx大桥左线桥专项施工方案(塔吊基础)编制:审核:批准:xxxxxxxxxxxxxxx工程项目经理部2017/8/30目录一、编制依据.............................................................................................................................3二、工程概况.............................................................................................................................3三、施工方案.............................................................................................................................3四、施工进度计划.....................................................................................................................4五、施工准备及资源配置计划.................................................................................................4六、塔吊基础布设方案,详见以下方案编制:.....................................................................5七、塔吊安装...........................................................................................................................13承台加宽布设塔吊基础计算书...............................................................................................21一、编制依据《xxxxxxxxxxxxxxx工程两阶段施工图设计》;《建筑机械使用安全技术规范》(JGJ33-2012);《建筑施工安全检查标准》(JGJ59-2011);《QTZ80A(TC6012)液压自升塔式起重机说明书》;《混凝土结构工程施工质量验收规范》(GB50204-2002);《塔式起重机混凝土基础工程技术规程》JGJ/T187-2009;《混凝土结构设计规范》GB50010-2010;《建筑桩基技术规范》JGJ94-2008;《建筑地基基础设计规范》GB50007-2011;《钢结构设计规范》GB50017-2003;二、工程概况本项目位于中山市xxxxxx镇,起点位于彩虹路与xxxxxx大道交叉口处,起点桩号k0+000,项目终点位于xxxxxxxxxxxxx交叉口处,终点桩号k1+648.18。xxxxxx大桥新建左线桥,位于既有xxxxxx大桥下游,中心里程为zk1+038.19,右交角90°,孔跨布置为(25+32+55+90+55+5*32)m,全桥长424m。主墩3#、4#墩身采用薄壁空心墩,墩身厚3.4m,壁厚0.6m,横向宽度12m,承台配6根直径Φ1.1m桩基础,承台尺寸为(13.6×8.1×3.5)m,3#墩高11.767m,4#墩高11.857m。全桥平面位于直线段,全桥承台共4个;为便于桥梁主桥上部构造施工,采用两台塔吊对主桥上部构造所需各类材料、设备等的调运。三、施工方案(一)施工方案选择1、第一施工方案:塔吊基础放在3#墩、4#墩承台防撞端及加宽部位,采用与承台同级的C35砼与承台同时浇注。承台钢筋按施工设计图制作安装完毕后,由于塔吊基础是加宽承台兼作,原则上应考虑基础荷载和墩柱荷载同时作用而引起的偏心弯矩,但实际上塔吊引起的荷载仅为墩柱荷载的5%,小于墩柱的偶然偏心,但为确保塔吊基础及承台质量及安全,在塔基浇筑前,拟在120cm承台加宽段横桥向60cm位置、顺桥向前后间距200cm处各打入两根60cm钢管桩,打入深度根据现场实际情况以打不进为止,以此管桩作为承台塔基的辅助支承体系,同时承台塔基加宽部分的配筋按照承台配筋原则进行制作安装,为不影响承台在施工完毕后在正常使用期间的使用功能,在原承台钢筋的基础上进行扩大加宽部分钢筋的焊接。另外,由于此方案塔身会与箱梁翼缘板出现交叉情况,为此,在附录1中制订了详细的解决措施。2、第二施工方案:塔吊基础放在3#墩、4#墩承台防撞端下游3米位置,采用4根直径60cm冲孔灌注混凝土桩作为受力支承,在桩上浇筑尺寸为5.0m×5.0m×1.4m的C35砼承台作为塔吊基础。(二)施工基本要求1、按塔吊出产厂家说明书采用塔吊专用地脚螺栓预埋在承台上,螺栓的尺寸误差:距离±0.5mm,对角线±0.8mm。预埋时四块压板必须处于同一水平面上。地脚螺栓与承台钢筋连在一起并相对固定,设置好后露出承台面的部分地脚螺栓必须做好防护措施,以免螺栓受损和生锈以及...
