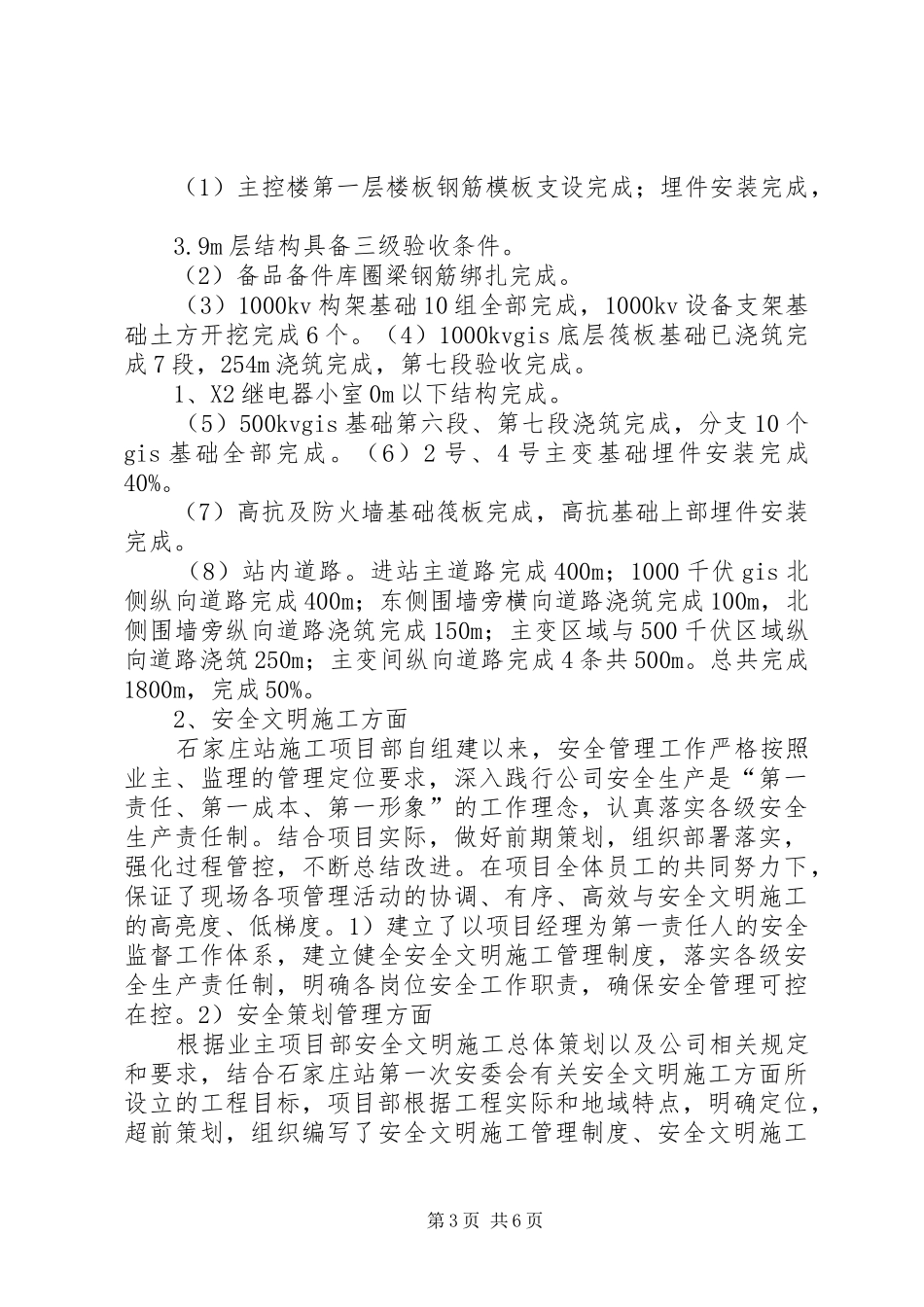

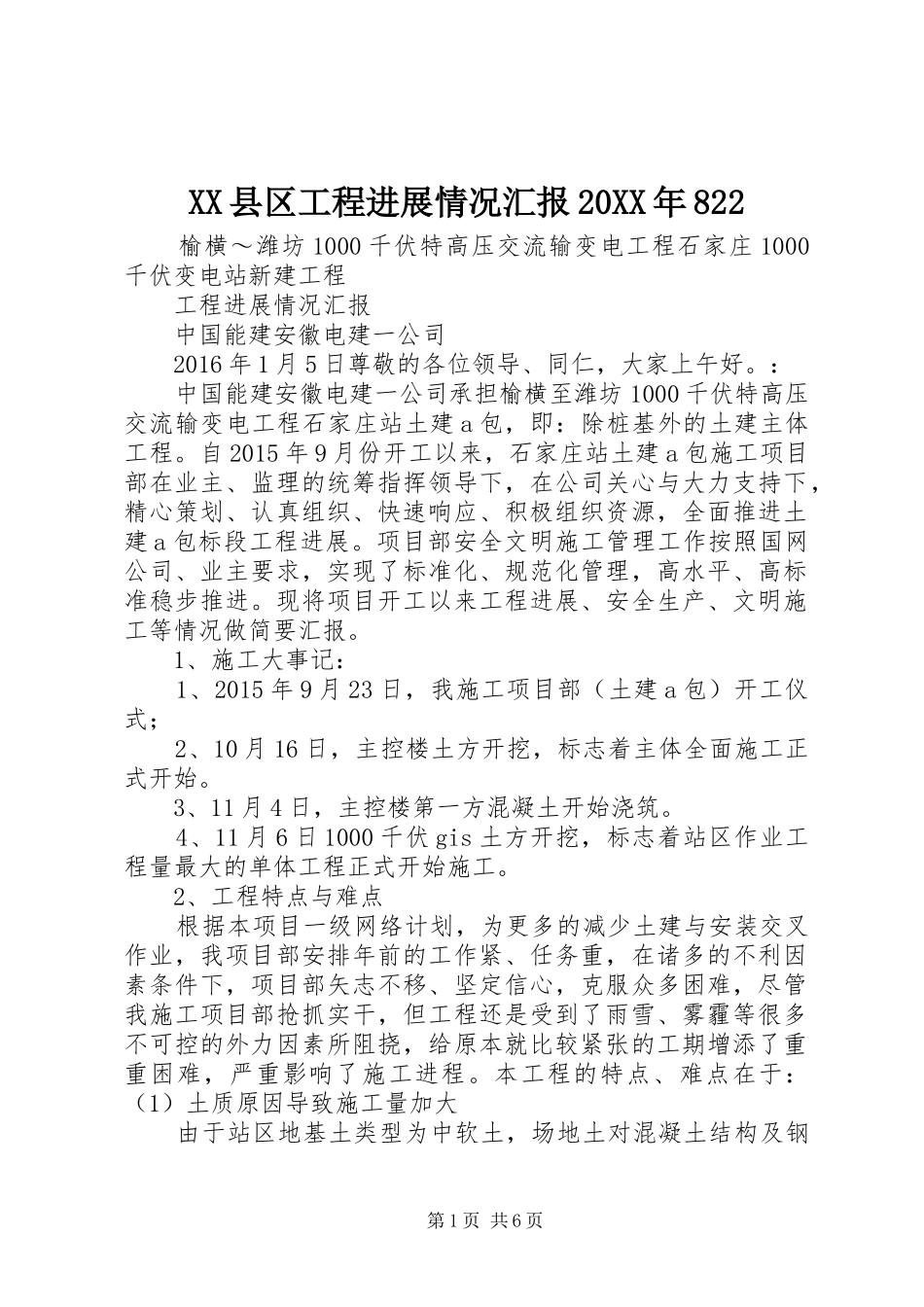

XX县区工程进展情况汇报20XX年822榆横~潍坊1000千伏特高压交流输变电工程石家庄1000千伏变电站新建工程工程进展情况汇报中国能建安徽电建一公司2016年1月5日尊敬的各位领导、同仁,大家上午好
:中国能建安徽电建一公司承担榆横至潍坊1000千伏特高压交流输变电工程石家庄站土建a包,即:除桩基外的土建主体工程
自2015年9月份开工以来,石家庄站土建a包施工项目部在业主、监理的统筹指挥领导下,在公司关心与大力支持下,精心策划、认真组织、快速响应、积极组织资源,全面推进土建a包标段工程进展
项目部安全文明施工管理工作按照国网公司、业主要求,实现了标准化、规范化管理,高水平、高标准稳步推进
现将项目开工以来工程进展、安全生产、文明施工等情况做简要汇报
1、施工大事记:1、2015年9月23日,我施工项目部(土建a包)开工仪式;2、10月16日,主控楼土方开挖,标志着主体全面施工正式开始
3、11月4日,主控楼第一方混凝土开始浇筑
4、11月6日1000千伏gis土方开挖,标志着站区作业工程量最大的单体工程正式开始施工

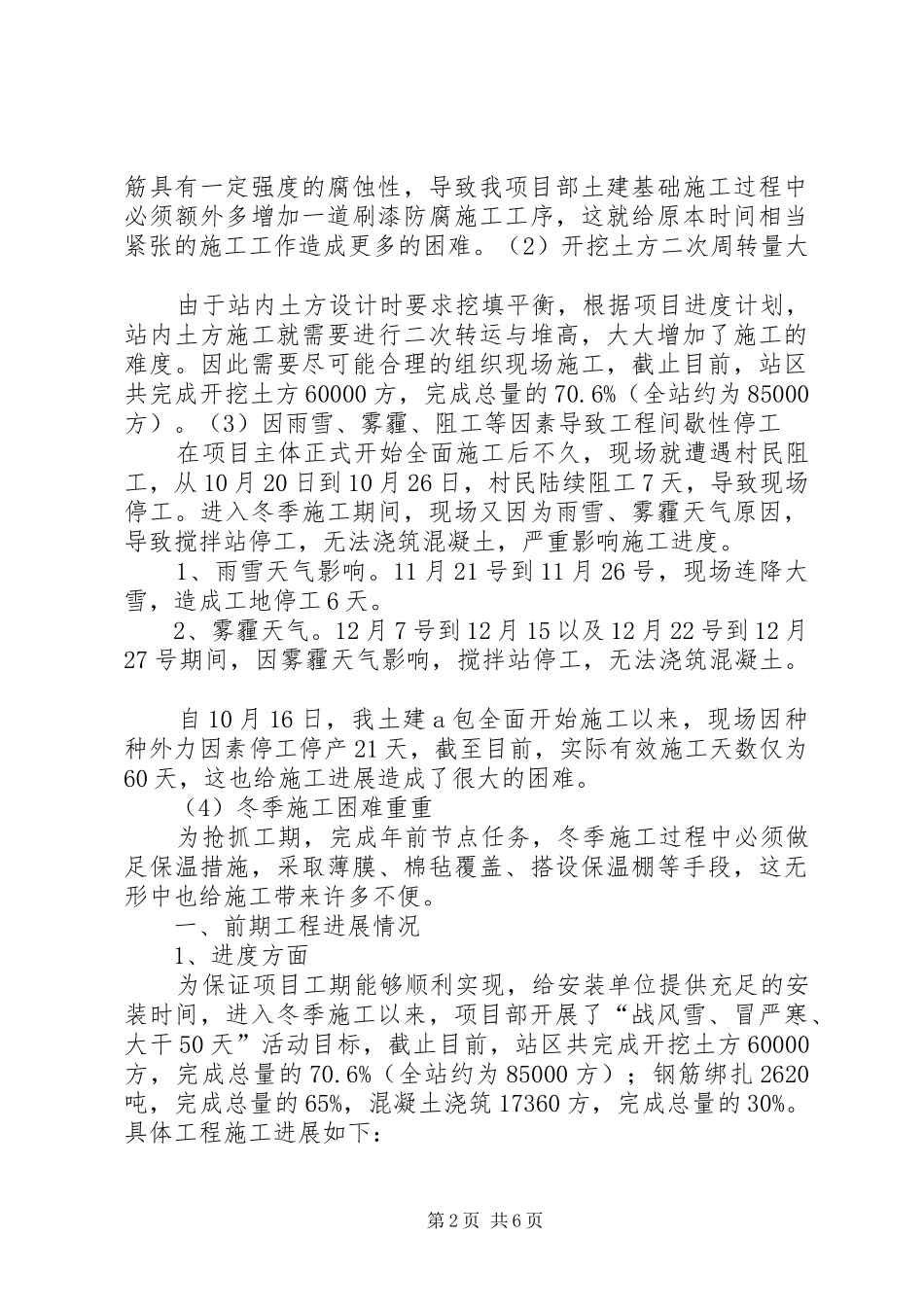

2、工程特点与难点根据本项目一级网络计划,为更多的减少土建与安装交叉作业,我项目部安排年前的工作紧、任务重,在诸多的不利因素条件下,项目部矢志不移、坚定信心,克服众多困难,尽管我施工项目部抢抓实干,但工程还是受到了雨雪、雾霾等很多不可控的外力因素所阻挠,给原本就比较紧张的工期增添了重重困难,严重影响了施工进程
本工程的特点、难点在于:(1)土质原因导致施工量加大由于站区地基土类型为中软土,场地土对混凝土结构及钢第1页共6页筋具有一定强度的腐蚀性,导致我项目部土建基础施工过程中必须额外多增加一道刷漆防腐施工工序,这就给原本时间相当紧张的施工工作造成更多的困难
(2)开挖土方二次周转量大由于站内土方设计时要求挖填平衡,根据项目进度计划,站内土方施工就需要进行二
