边坡评估报告[定稿]昌建广场(一期)基坑支护工程边坡塌方调查报告一、工程概况昌建广场(一期)基坑围护工程总体方案为三级放坡,东、南、西三面坡顶外侧施工三轴深层搅拌桩止水帷幕,止水帷幕外侧施工减压管井,内侧设三级轻型井点降水
北侧为三级放坡,坡顶外侧施工减压管井,内侧设三级轻型井点降水
开挖深度为11米,局部12米
二、边坡塌方情况2014年1月-2015年3月期间基坑二级、三级坡面出现大面积的连续坍塌,局部一级坡出现孔洞
三、塌方原因分析经现场勘查,边坡塌方原因有以下几点:施工原因:1
本工程采用人工喷浆工艺,现场自拌,强度没有保证,厚度控制不均
现场采用定制钢筋,接头采用点焊,相临钢筋网搭接接头都在一个断面,不利于稳定
现场土方与护坡进度协调不及时,存在局部护坡暴露时间过长,土体因降雨渗水失稳
地质原因:1
本工程土层结构至上而下为①素填土粉土夹粉砂、②粉砂、③粉质粘土、④粘土和⑤残积土~全风化砂质泥岩
土的三相构成和不均匀性使得粘土、砂岩中存在微小孔隙,裂隙水在土方开挖致使水压力失衡后向破壁、基坑内渗水,长期的浸润导致岩土软化,强度降低,最终导致坡体失稳
设计原因:1
现场土质存在中风化、强风化砂砾岩,除了止水帷幕外并无维护桩,且设臵的泄水孔,分布筋在三级坡部位施工难度系数较大,设计时并以上几点做任何加强和改善措施
现场客观原因:1

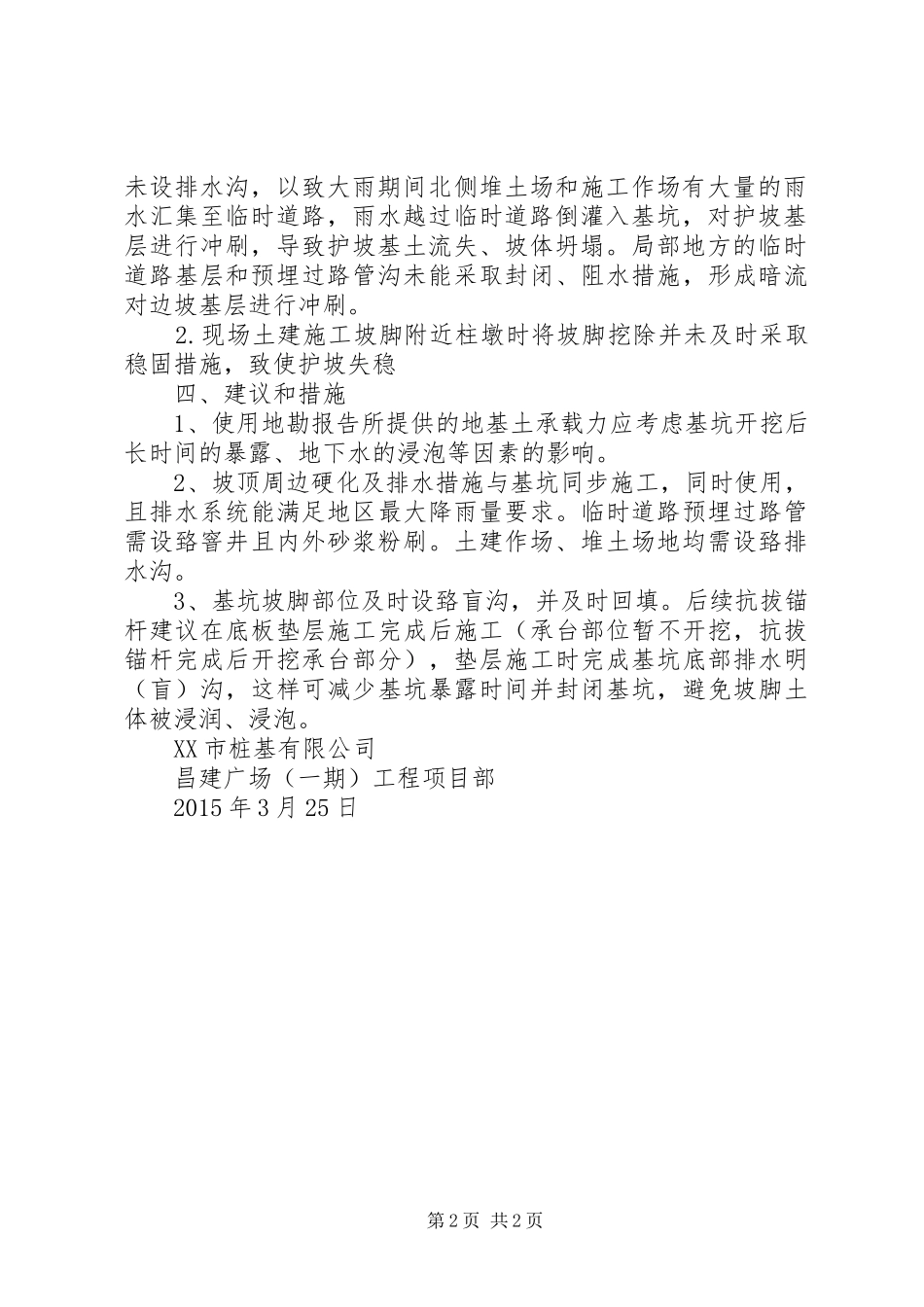

基坑坡顶和基坑边界周围地面未能及时采取硬化措施,第1页共2页未设排水沟,以致大雨期间北侧堆土场和施工作场有大量的雨水汇集至临时道路,雨水越过临时道路倒灌入基坑,对护坡基层进行冲刷,导致护坡基土流失、坡体坍塌
局部地方的临时道路基层和预埋过路管沟未能采取封闭、阻水措施,形成暗流对边坡基层进行冲刷
现场土建施工坡脚附近柱墩时将坡脚挖除并未及时采取稳固措施,致使护坡失稳四、建议和措施1、使用地勘报告所提供的地基土承载力应考虑基坑开挖后
