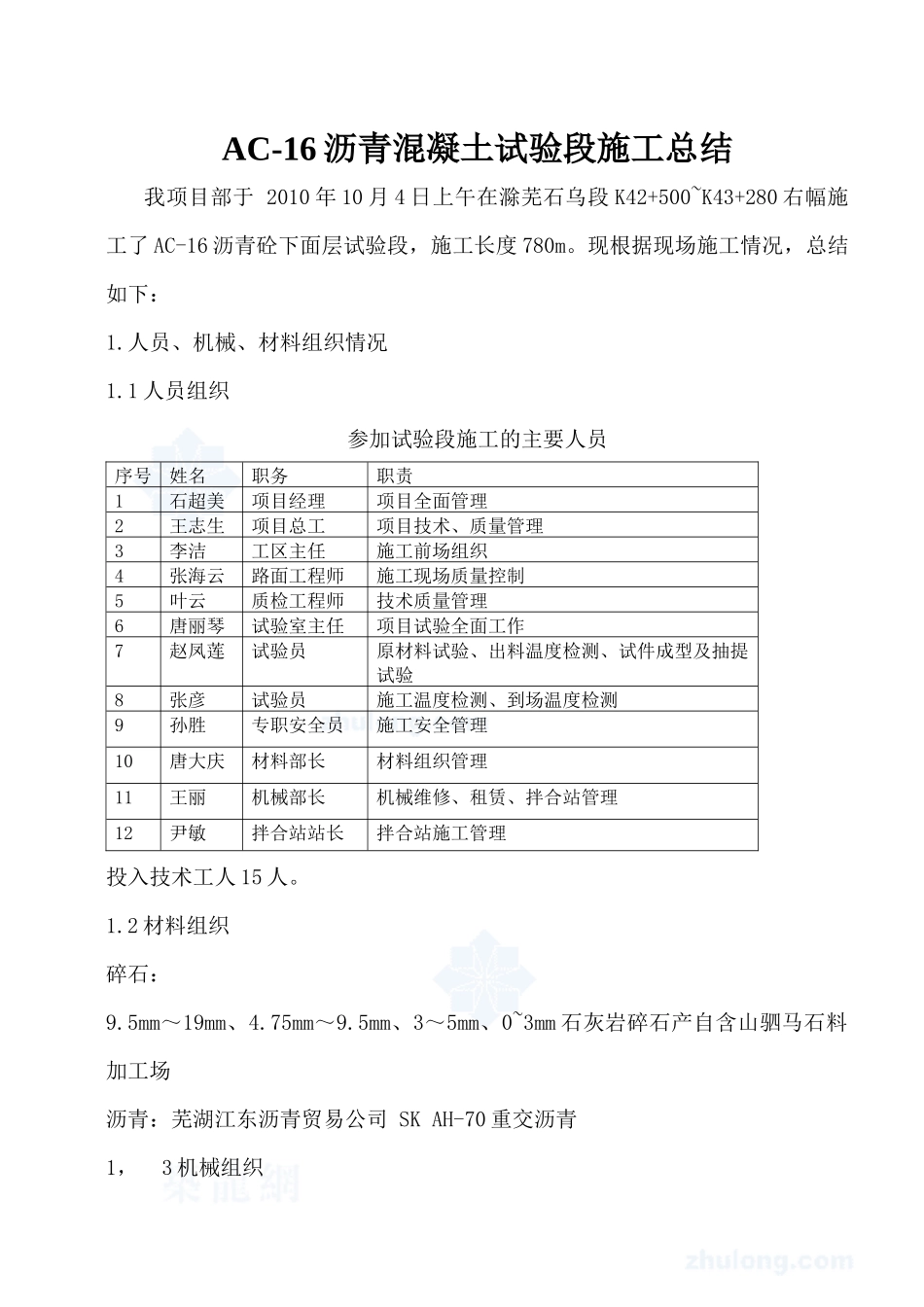

AC-16沥青混凝土试验段施工总结我项目部于2010年10月4日上午在滁芜石乌段K42+500~K43+280右幅施工了AC-16沥青砼下面层试验段,施工长度780m
现根据现场施工情况,总结如下:1
人员、机械、材料组织情况1
1人员组织参加试验段施工的主要人员序号姓名职务职责1石超美项目经理项目全面管理2王志生项目总工项目技术、质量管理3李洁工区主任施工前场组织4张海云路面工程师施工现场质量控制5叶云质检工程师技术质量管理6唐丽琴试验室主任项目试验全面工作7赵凤莲试验员原材料试验、出料温度检测、试件成型及抽提试验8张彦试验员施工温度检测、到场温度检测9孙胜专职安全员施工安全管理10唐大庆材料部长材料组织管理11王丽机械部长机械维修、租赁、拌合站管理12尹敏拌合站站长拌合站施工管理投入技术工人15人
2材料组织碎石:9
5mm~19mm、4
75mm~9

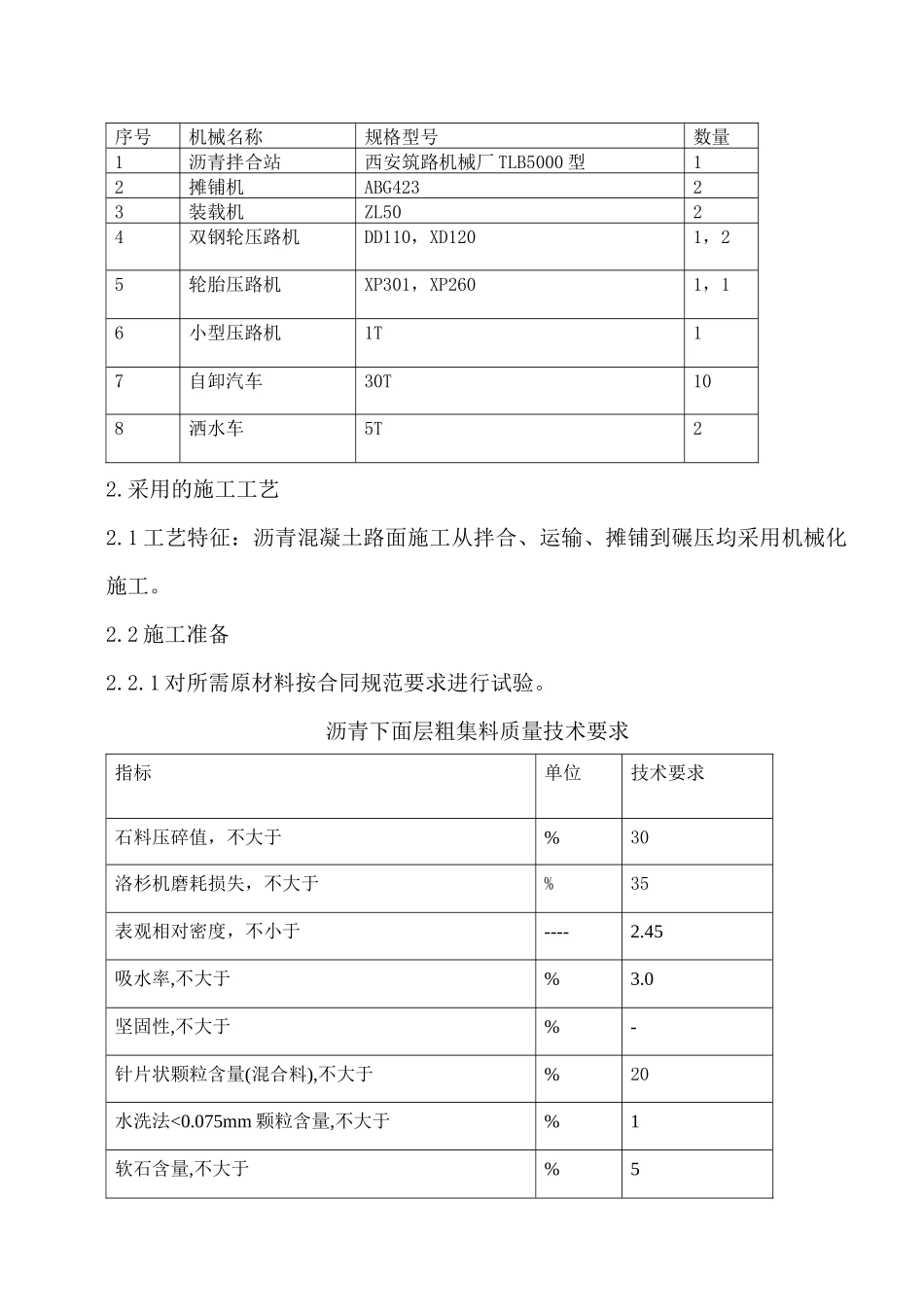

5mm、3~5mm、0~3mm石灰岩碎石产自含山驷马石料加工场沥青:芜湖江东沥青贸易公司SKAH-70重交沥青1,3机械组织序号机械名称规格型号数量1沥青拌合站西安筑路机械厂TLB5000型12摊铺机ABG42323装载机ZL5024双钢轮压路机DD110,XD1201,25轮胎压路机XP301,XP2601,16小型压路机1T17自卸汽车30T108洒水车5T22
采用的施工工艺2
1工艺特征:沥青混凝土路面施工从拌合、运输、摊铺到碾压均采用机械化施工
2施工准备2
1对所需原材料按合同规范要求进行试验
沥青下面层粗集料质量技术要求指标单位技术要求石料压碎值,不大于%30洛杉机磨耗损失,不大于%35表观相对密度,不小于----2
45吸水率,不大于%3
0坚固性,不大于%-针片状颗粒含量(混合料),不大于%20水洗法
