第三净化厂硫磺回收单元仓库、配电室施工作业计划书编制单位:志丹县宏源建筑工程公司编制人:审核人:编制时间:2011-10-7第三净化厂硫磺库房修建工程一、根据厂区新修库房及配电房的要求,做出如下作业计划:二、施工组织根据工地实际情况,我们已组织经验丰富的施工人员和精良的施工设备准备进场,同时组建了工作领导小组,具体有现场负责人、现场监护人,对该工程进行质量、安全、进度进行管理,由项目经理统一领导,对人员、机械、设备等进行统一管理指挥和调配
计划单下发后管理人员全部到位,施工人员也全部到位
具体人员如下:1、人员组织:现场负责人:李广柏,现场监护人:苗铁锤,普工8人,技工4人,施工中可以根据工程实际进展情况考虑辅助力工若干名

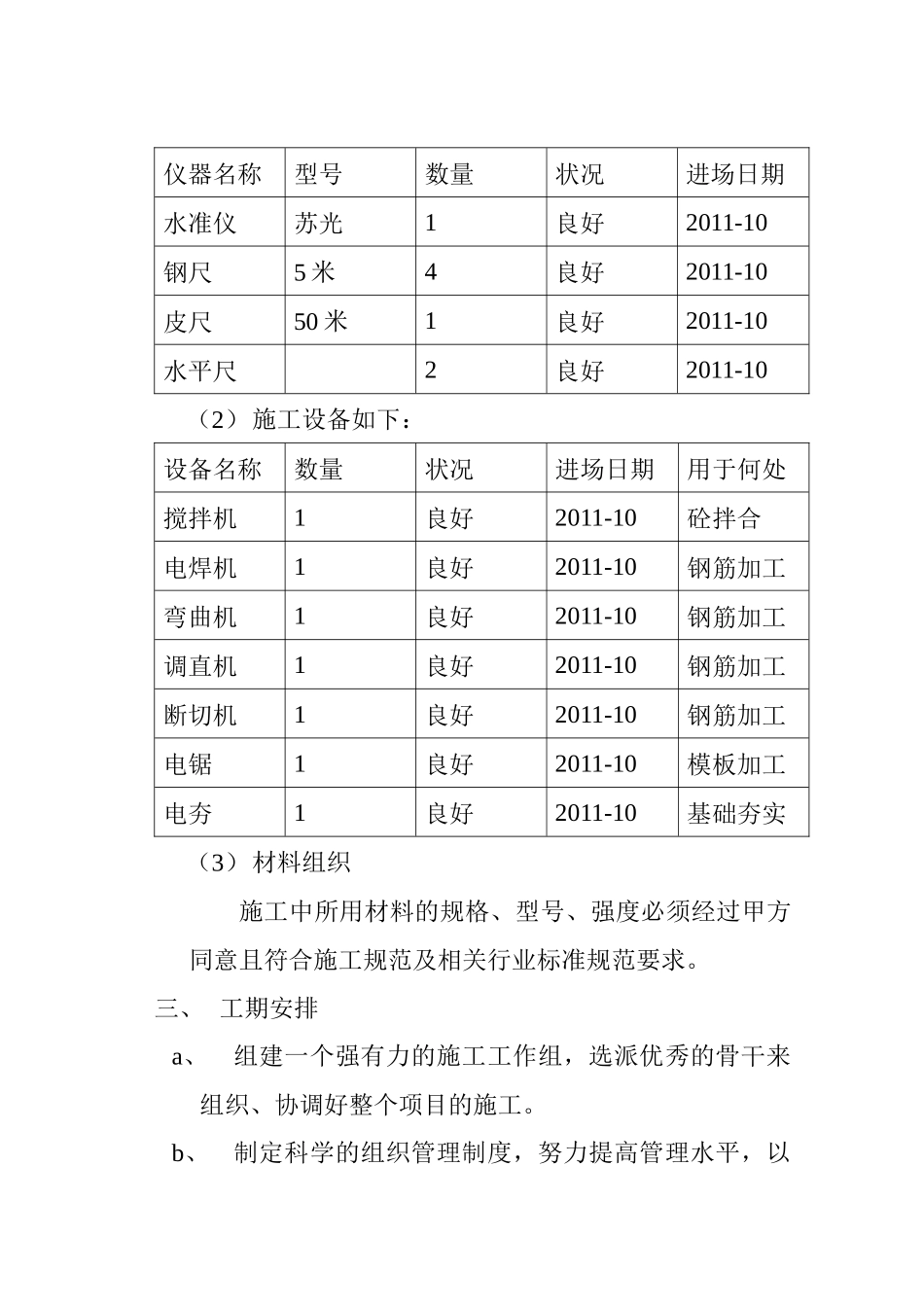

2、施工仪器和机械设备组织(1)仪器设备仪器名称型号数量状况进场日期水准仪苏光1良好2011-10钢尺5米4良好2011-10皮尺50米1良好2011-10水平尺2良好2011-10(2)施工设备如下:设备名称数量状况进场日期用于何处搅拌机1良好2011-10砼拌合电焊机1良好2011-10钢筋加工弯曲机1良好2011-10钢筋加工调直机1良好2011-10钢筋加工断切机1良好2011-10钢筋加工电锯1良好2011-10模板加工电夯1良好2011-10基础夯实(3)材料组织施工中所用材料的规格、型号、强度必须经过甲方同意且符合施工规范及相关行业标准规范要求
三、工期安排a、组建一个强有力的施工工作组,选派优秀的骨干来组织、协调好整个项目的施工
b、制定科学的组织管理制度,努力提高管理水平,以总工期为前提安排作业计划和分项工程施工计划
严格按总体计划进度的要求来安排材料、人员和机械设备的进场施工,充分利用有效资源
c、具体施工进度安排:地基处理,地梁钢筋模板施工5天,浇筑地梁混凝土,立柱钢筋模板施工3天,浇筑立柱混凝土架梁钢筋模板施工8天,檩条钢筋模板混
