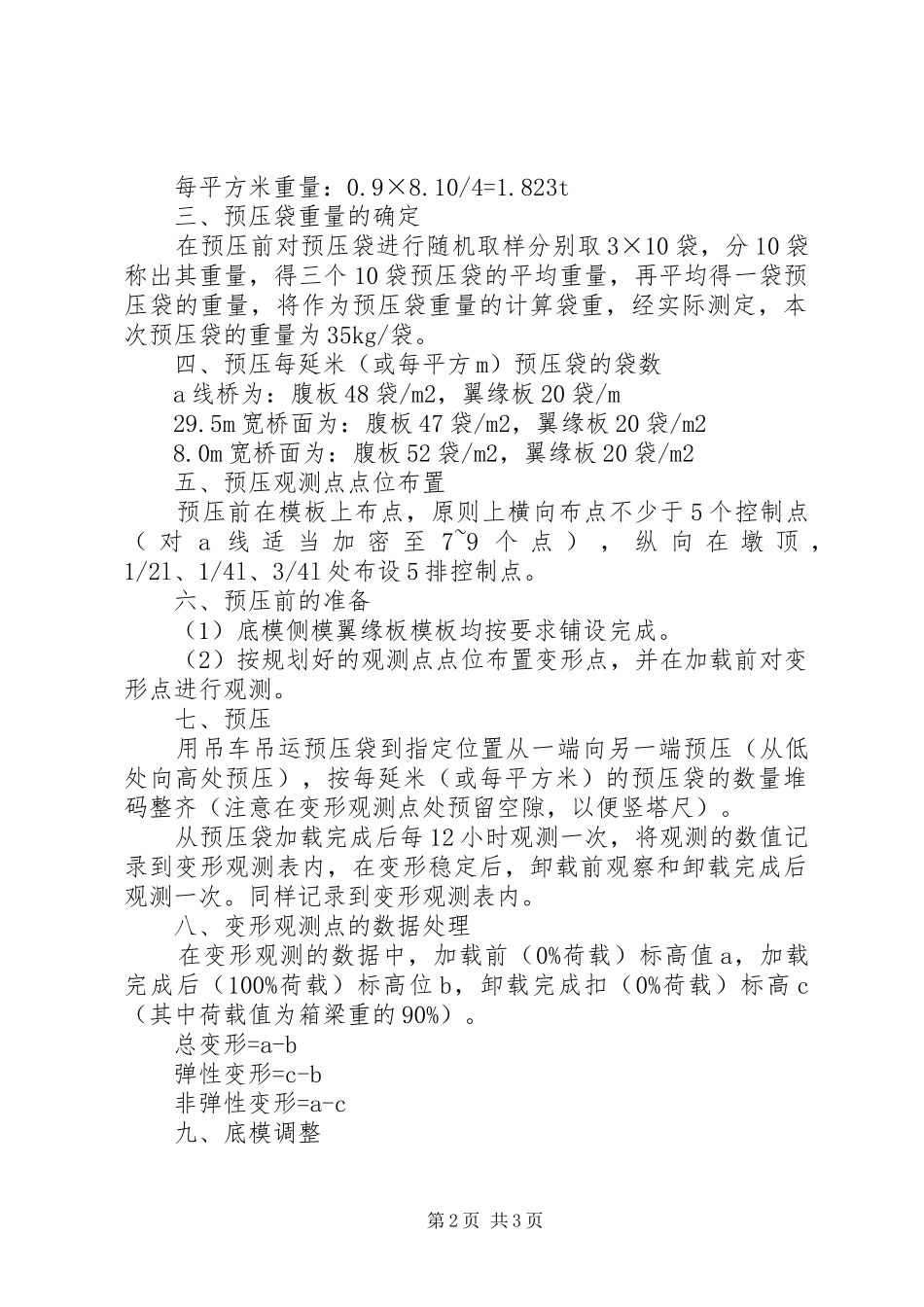

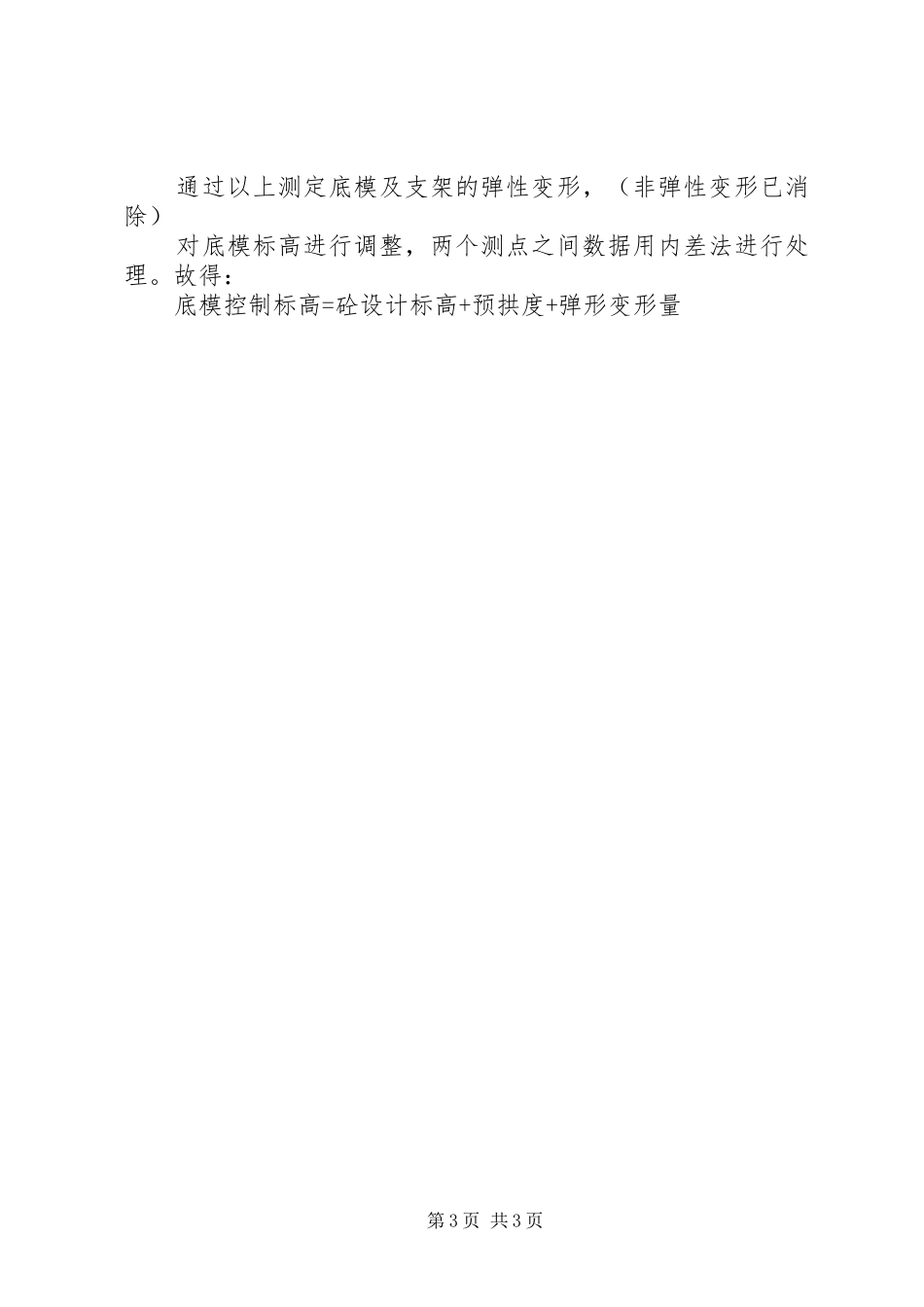

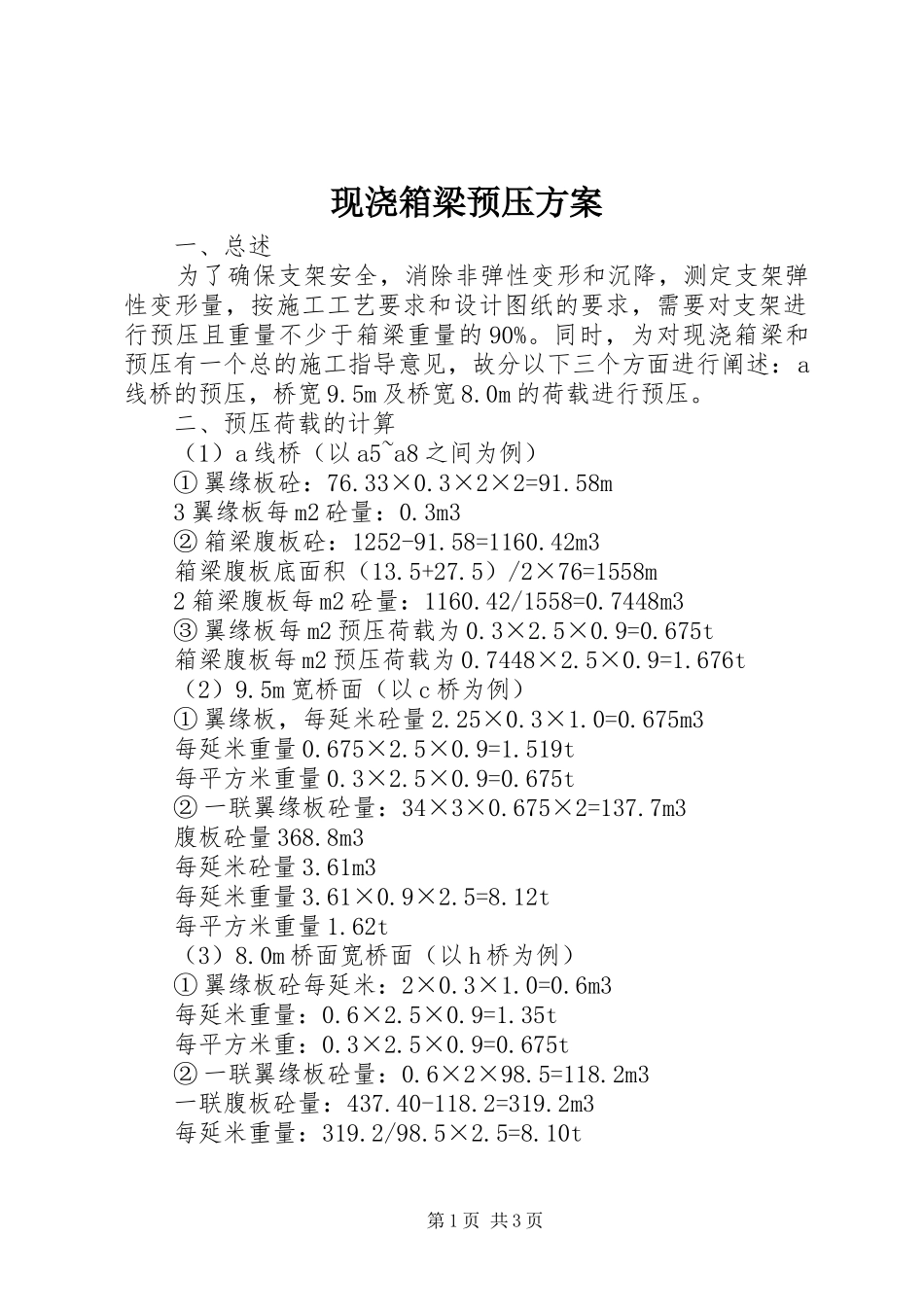

现浇箱梁预压方案一、总述为了确保支架安全,消除非弹性变形和沉降,测定支架弹性变形量,按施工工艺要求和设计图纸的要求,需要对支架进行预压且重量不少于箱梁重量的90%
同时,为对现浇箱梁和预压有一个总的施工指导意见,故分以下三个方面进行阐述:a线桥的预压,桥宽9
5m及桥宽8
0m的荷载进行预压
二、预压荷载的计算(1)a线桥(以a5~a8之间为例)①翼缘板砼:76
3×2×2=91
58m3翼缘板每m2砼量:0
3m3②箱梁腹板砼:1252-91
58=1160
42m3箱梁腹板底面积(13
5)/2×76=1558m2箱梁腹板每m2砼量:1160
42/1558=0
7448m3③翼缘板每m2预压荷载为0
675t箱梁腹板每m2预压荷载为0
7448×2
676t(2)9
5m宽桥面(以c桥为例)①翼缘板,每延米砼量2
675m3每延米重量0
519t每平方米重量0
675t②一联翼缘板砼量:34×3×0
675×2=137
7m3腹板砼量368
8m3每延米砼量3
61m3每延米重量3
12t每平方米重量1
62t(3)8
0m桥面宽桥面(以h桥为例)①翼缘板砼每延米:2×0
6m3每延米重量:0
35t每平方米重:0
675t②一联翼缘板砼量:0
6×2×98
2m3一联腹板砼量:437
40-118
2m3每延米重量:319
10t第1页共3页每平方米重量:0
10/4=1
823t三、预压袋重量的确定在预压前对预压袋进行随机取样分别取3×10袋,分10袋称出其重量,得三个10袋预压袋的
