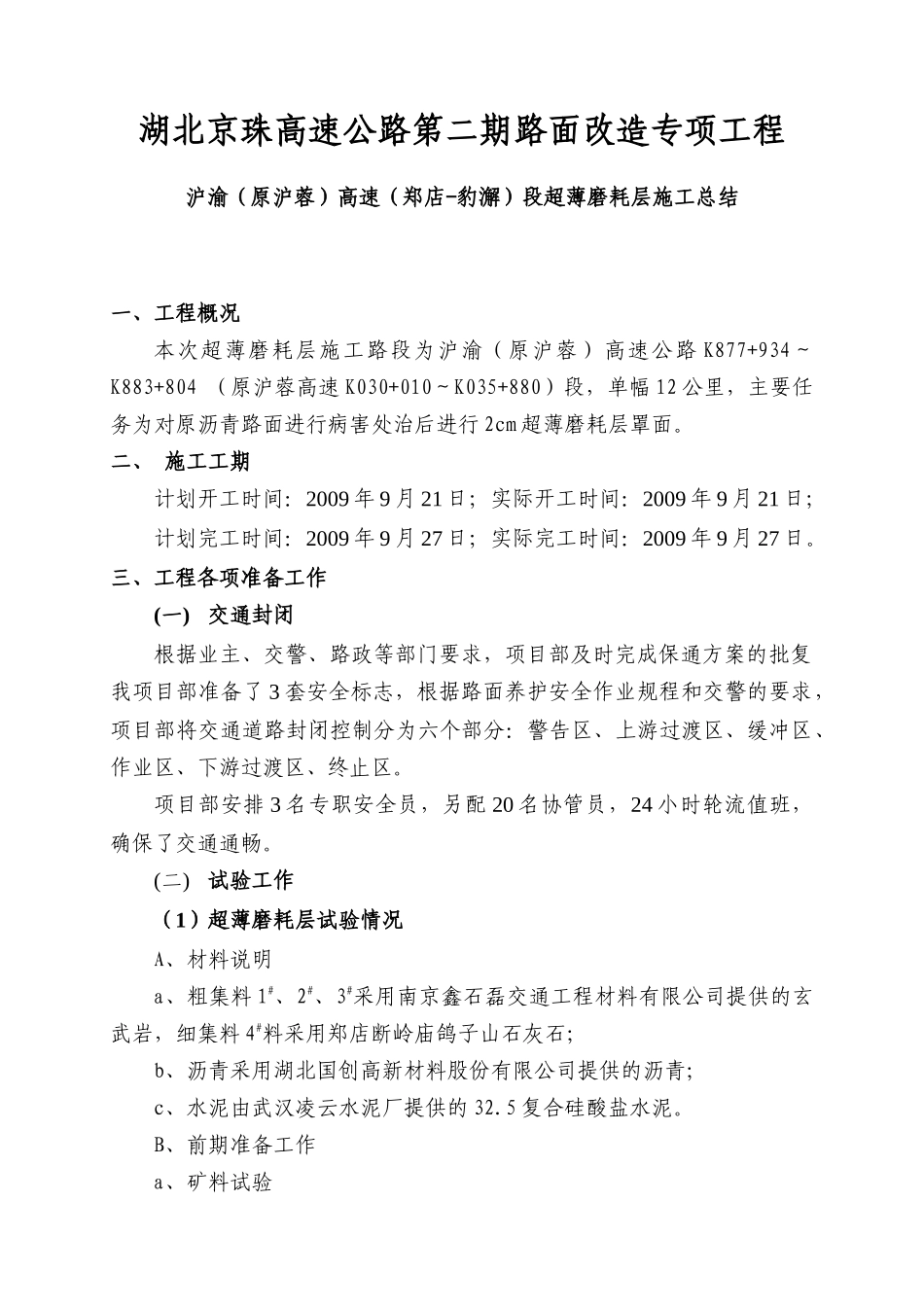

湖北京珠高速公路第二期路面改造专项工程沪渝(原沪蓉)高速(郑店-豹澥)段超薄磨耗层施工总结一、工程概况本次超薄磨耗层施工路段为沪渝(原沪蓉)高速公路K877+934~K883+804(原沪蓉高速K030+010~K035+880)段,单幅12公里,主要任务为对原沥青路面进行病害处治后进行2cm超薄磨耗层罩面
二、施工工期计划开工时间:2009年9月21日;实际开工时间:2009年9月21日;计划完工时间:2009年9月27日;实际完工时间:2009年9月27日
三、工程各项准备工作(一)交通封闭根据业主、交警、路政等部门要求,项目部及时完成保通方案的批复我项目部准备了3套安全标志,根据路面养护安全作业规程和交警的要求,项目部将交通道路封闭控制分为六个部分:警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区
项目部安排3名专职安全员,另配20名协管员,24小时轮流值班,确保了交通通畅
(二)试验工作(1)超薄磨耗层试验情况A、材料说明a、粗集料1#、2#、3#采用南京鑫石磊交通工程材料有限公司提供的玄武岩,细集料4#料采用郑店断岭庙鸽子山石灰石;b、沥青采用湖北国创高新材料股份有限公司提供的沥青;c、水泥由武汉凌云水泥厂提供的32
5复合硅酸盐水泥
B、前期准备工作a、矿料试验矿料1#2#3#4#规范要求表观相对密度2
6毛体积相对密度2
679---压碎值(%)10≤20粘附性5级≥5颗粒的针片状含量4
7≤15磨耗率(%)8
9≤25细集料砂当量(%)82≥60C、沥青试验检测项目检测结果规范要求针入度5425~70软化点67≥60旋转粘度180℃(Pa
5弹性恢复25℃,(%)70≥60(三)人员、设备和材料准备(1)人员组成项目部管理人员18人,包括设备操作手35人,其他
