广州轨道交通建设监理有限公司广州市轨道交通三号线北延段土建施工监理四标施工12标项目监理部文件穗铁监三北四标土建12标会字【2009】001号(QC4-7
3-D7)广州市轨道交通三号线北延段土建工程12标段【龙归站】第37次监理例会会议纪要会议时间:2009年01月08日14:30~16:30会议地点:中铁十三局三号线北延段12标项目部会议室会议主持:何浪参加单位:广州地铁建设事业总部土建二部(业主单位)广州轨道交通建设监理有限公司(监理单位)中铁十三局(施工单位)南海院(工点设计单位)铁一院(围护结构设计单位)广州地铁设计院监测部(第三方监测)参加人员:详见签到表会议内容:2009年01月08日14:30时,由总监代表何浪主持,建设单位、监理单位、施工单位、设计单位、监测单位等人员参加,在中铁十三局三号线北延段12标会议室召开【龙归站】第37次监理例会
会议首先由项目部施工现场负责人汇报了上周议定事项落实情况和下周工作计划,并提出目前存在的主要问题和应对措施

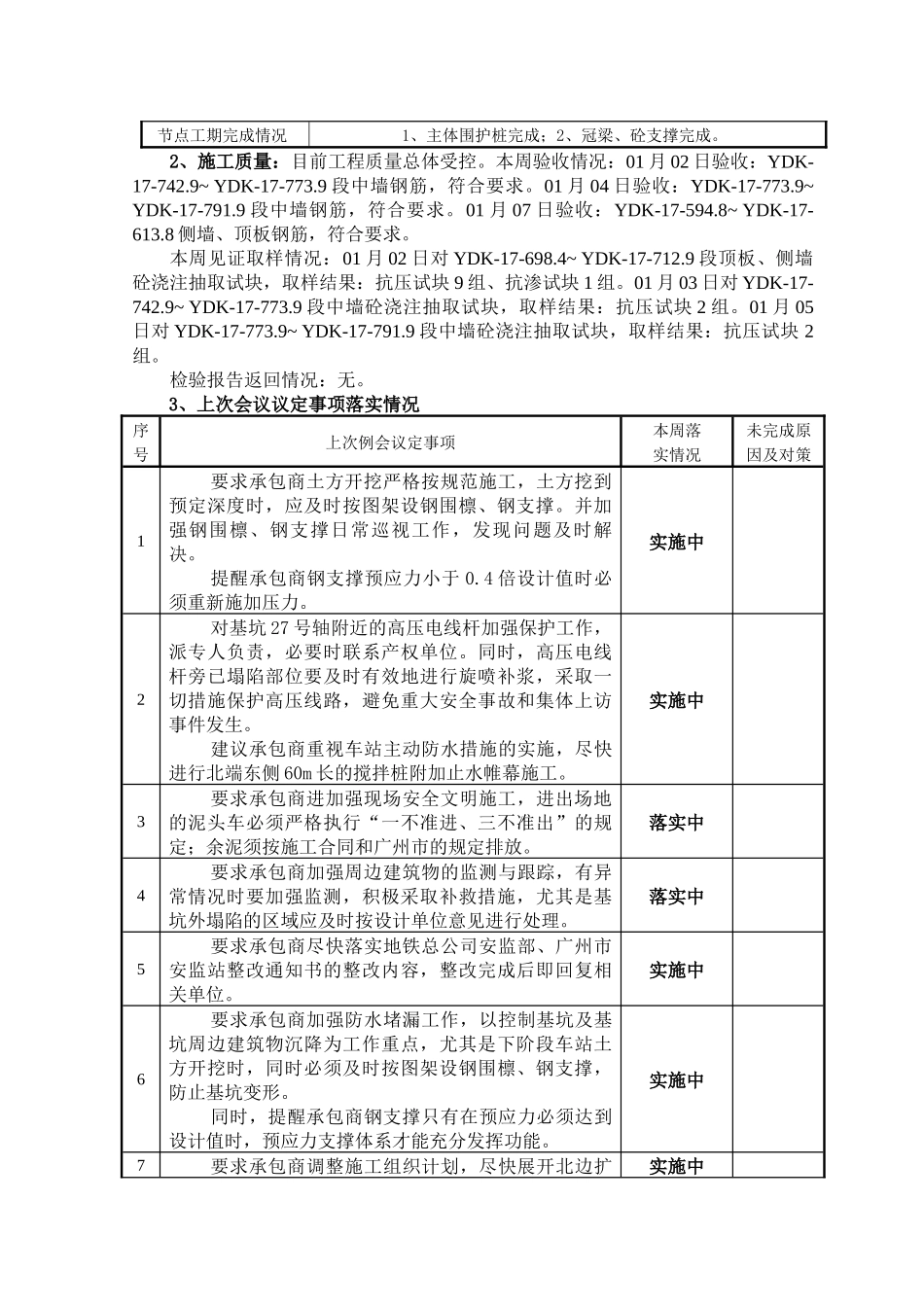

监理和业主代表综合评价了近期工程情况,针对目前施工状况,对安全生产、施工进度、工程质量、文明施工等方面提出相关要求和建议,形成会议纪要如下:一、上周工程进度、质量、安全生产落实情况:1、施工进度项目名称上次计划实际完成完成计划百分比未完成原因分析及对策1完成土方外运100000立方(累计)98000立方98%占合同74
6%2累计完成14块底板砼浇筑13块(累计)92%3累计完成6块边墙及顶板9块(累计)150%4累计完成10块中墙13块(累计)130%节点工期完成情况1、主体围护桩完成;2、冠梁、砼支撑完成
2、施工质量:目前工程质量总体受控
本周验收情况:01月02日验收:YDK-17-742
9~YDK-17-773
9段中墙钢筋,符合要求
01月04日验收:YDK-17-773
9~YDK-17-791
