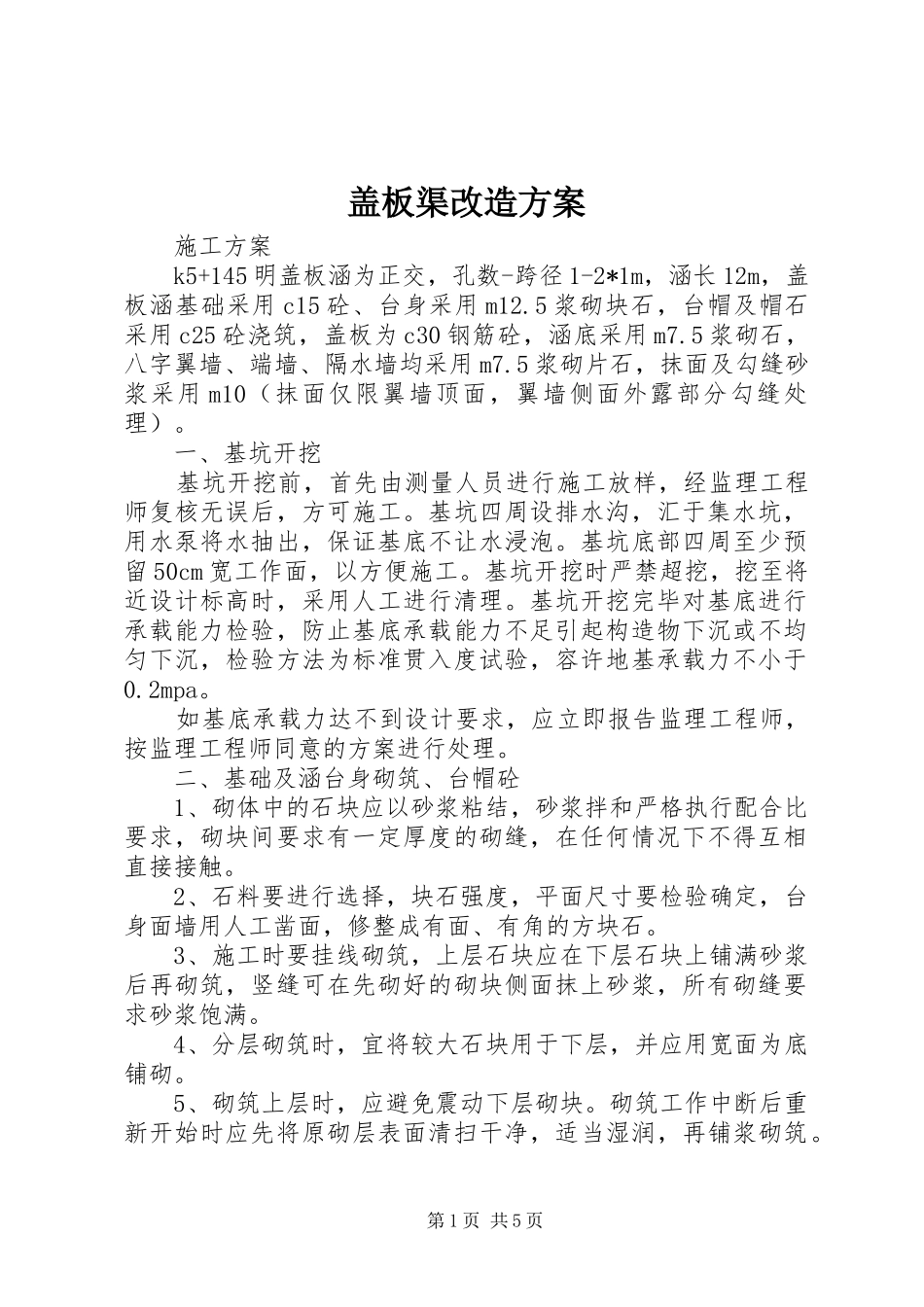

盖板渠改造方案施工方案k5+145明盖板涵为正交,孔数-跨径1-2*1m,涵长12m,盖板涵基础采用c15砼、台身采用m12
5浆砌块石,台帽及帽石采用c25砼浇筑,盖板为c30钢筋砼,涵底采用m7
5浆砌石,八字翼墙、端墙、隔水墙均采用m7
5浆砌片石,抹面及勾缝砂浆采用m10(抹面仅限翼墙顶面,翼墙侧面外露部分勾缝处理)
一、基坑开挖基坑开挖前,首先由测量人员进行施工放样,经监理工程师复核无误后,方可施工
基坑四周设排水沟,汇于集水坑,用水泵将水抽出,保证基底不让水浸泡
基坑底部四周至少预留50cm宽工作面,以方便施工
基坑开挖时严禁超挖,挖至将近设计标高时,采用人工进行清理
基坑开挖完毕对基底进行承载能力检验,防止基底承载能力不足引起构造物下沉或不均匀下沉,检验方法为标准贯入度试验,容许地基承载力不小于0
如基底承载力达不到设计要求,应立即报告监理工程师,按监理工程师同意的方案进行处理
二、基础及涵台身砌筑、台帽砼1、砌体中的石块应以砂浆粘结,砂浆拌和严格执行配合比要求,砌块间要求有一定厚度的砌缝,在任何情况下不得互相直接接触
2、石料要进行选择,块石强度,平面尺寸要检验确定,台身面墙用人工凿面,修整成有面、有角的方块石
3、施工时要挂线砌筑,上层石块应在下层石块上铺满砂浆后再砌筑,竖缝可在先砌好的砌块侧面抹上砂浆,所有砌缝要求砂浆饱满
4、分层砌筑时,宜将较大石块用于下层,并应用宽面为底铺砌
5、砌筑上层时,应避免震动下层砌块
砌筑工作中断后重新开始时应先将原砌层表面清扫干净,适当湿润,再铺浆砌筑

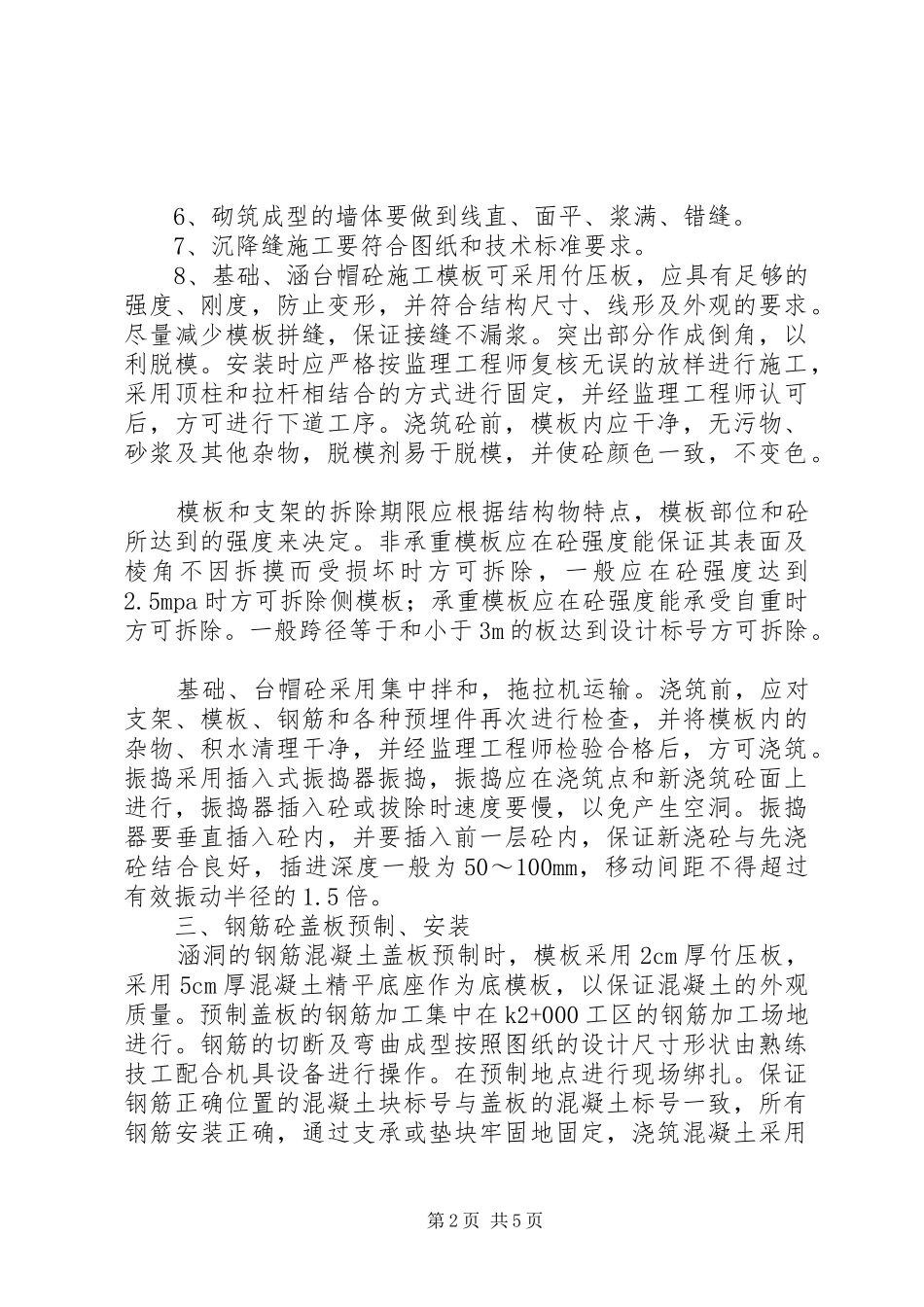

第1页共5页6、砌筑成型的墙体要做到线直、面平、浆满、错缝
7、沉降缝施工要符合图纸和技术标准要求
8、基础、涵台帽砼施工模板可采用竹压板,应具有足够的强度、刚度,防止变形,并符合结构尺寸、线形及外观的要求
尽量减少模板拼缝,保证接缝不漏浆
突出部分作成倒角,以
