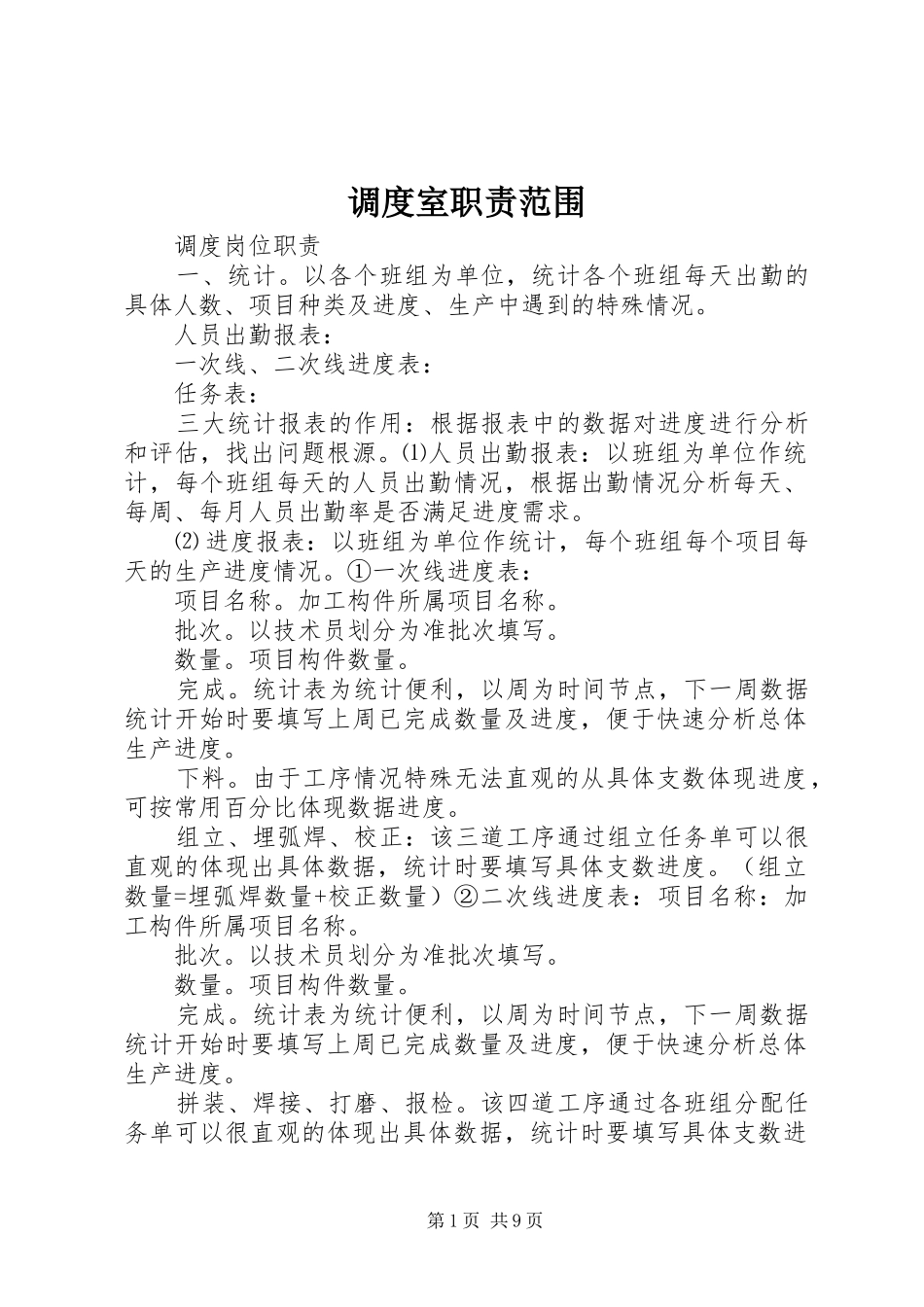

调度室职责范围调度岗位职责一、统计
以各个班组为单位,统计各个班组每天出勤的具体人数、项目种类及进度、生产中遇到的特殊情况
人员出勤报表:一次线、二次线进度表:任务表:三大统计报表的作用:根据报表中的数据对进度进行分析和评估,找出问题根源
⑴人员出勤报表:以班组为单位作统计,每个班组每天的人员出勤情况,根据出勤情况分析每天、每周、每月人员出勤率是否满足进度需求
⑵进度报表:以班组为单位作统计,每个班组每个项目每天的生产进度情况
①一次线进度表:项目名称
加工构件所属项目名称
以技术员划分为准批次填写
项目构件数量
统计表为统计便利,以周为时间节点,下一周数据统计开始时要填写上周已完成数量及进度,便于快速分析总体生产进度
由于工序情况特殊无法直观的从具体支数体现进度,可按常用百分比体现数据进度
组立、埋弧焊、校正:该三道工序通过组立任务单可以很直观的体现出具体数据,统计时要填写具体支数进度
(组立数量=埋弧焊数量+校正数量)②二次线进度表:项目名称:加工构件所属项目名称
以技术员划分为准批次填写
项目构件数量
统计表为统计便利,以周为时间节点,下一周数据统计开始时要填写上周已完成数量及进度,便于快速分析总体生产进度
拼装、焊接、打磨、报检
该四道工序通过各班组分配任务单可以很直观的体现出具体数据,统计时要填写具体支数进第1页共9页度

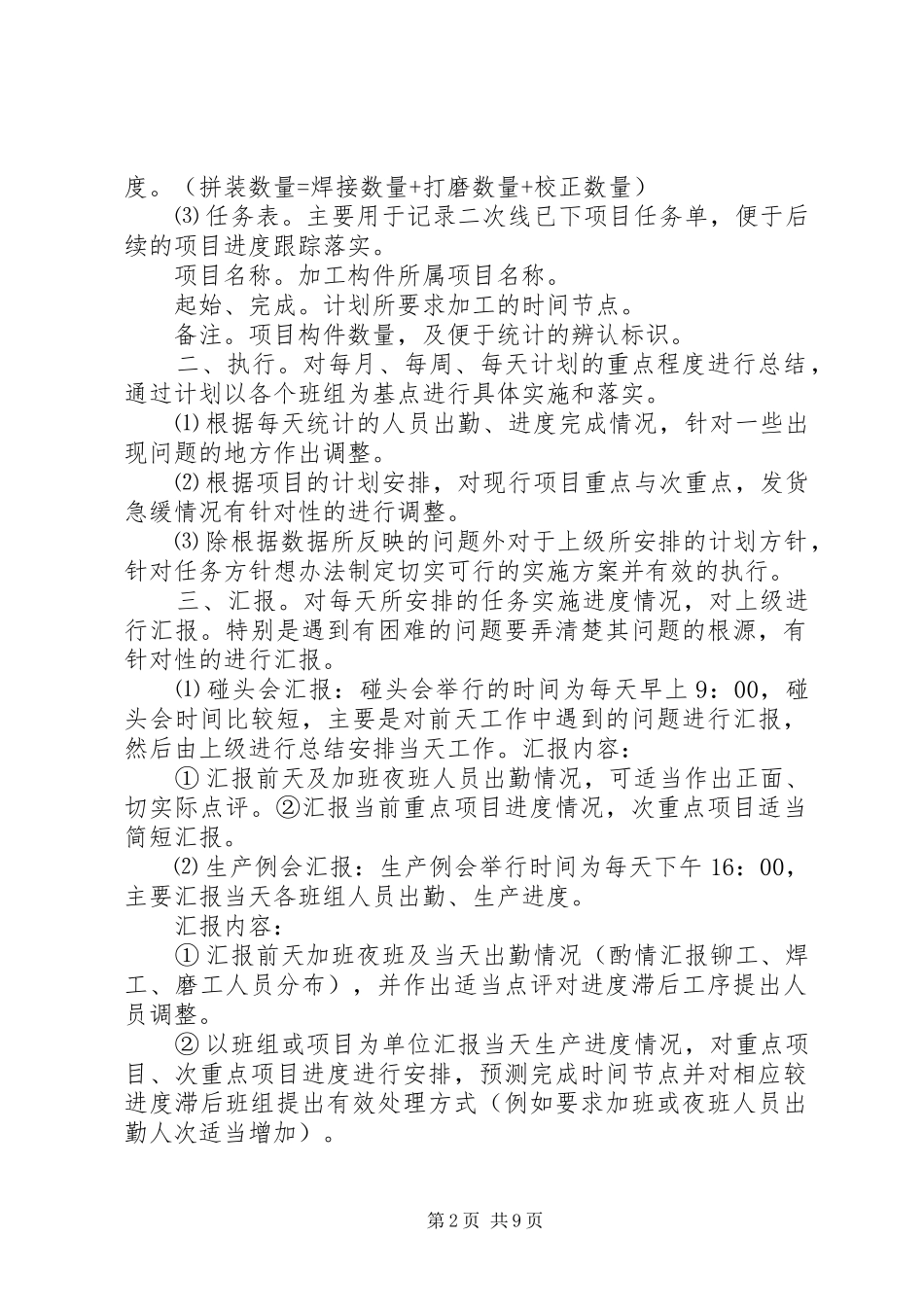

(拼装数量=焊接数量+打磨数量+校正数量)⑶任务表
主要用于记录二次线已下项目任务单,便于后续的项目进度跟踪落实
加工构件所属项目名称
计划所要求加工的时间节点
项目构件数量,及便于统计的辨认标识
对每月、每周、每天计划的重点程度进行总结,通过计划以各个班组为基点进行具体实施和落实
⑴根据每天统计的人员出勤、进度完成情况,针对一些出现问题的地方作出调整
⑵根据项目的计
