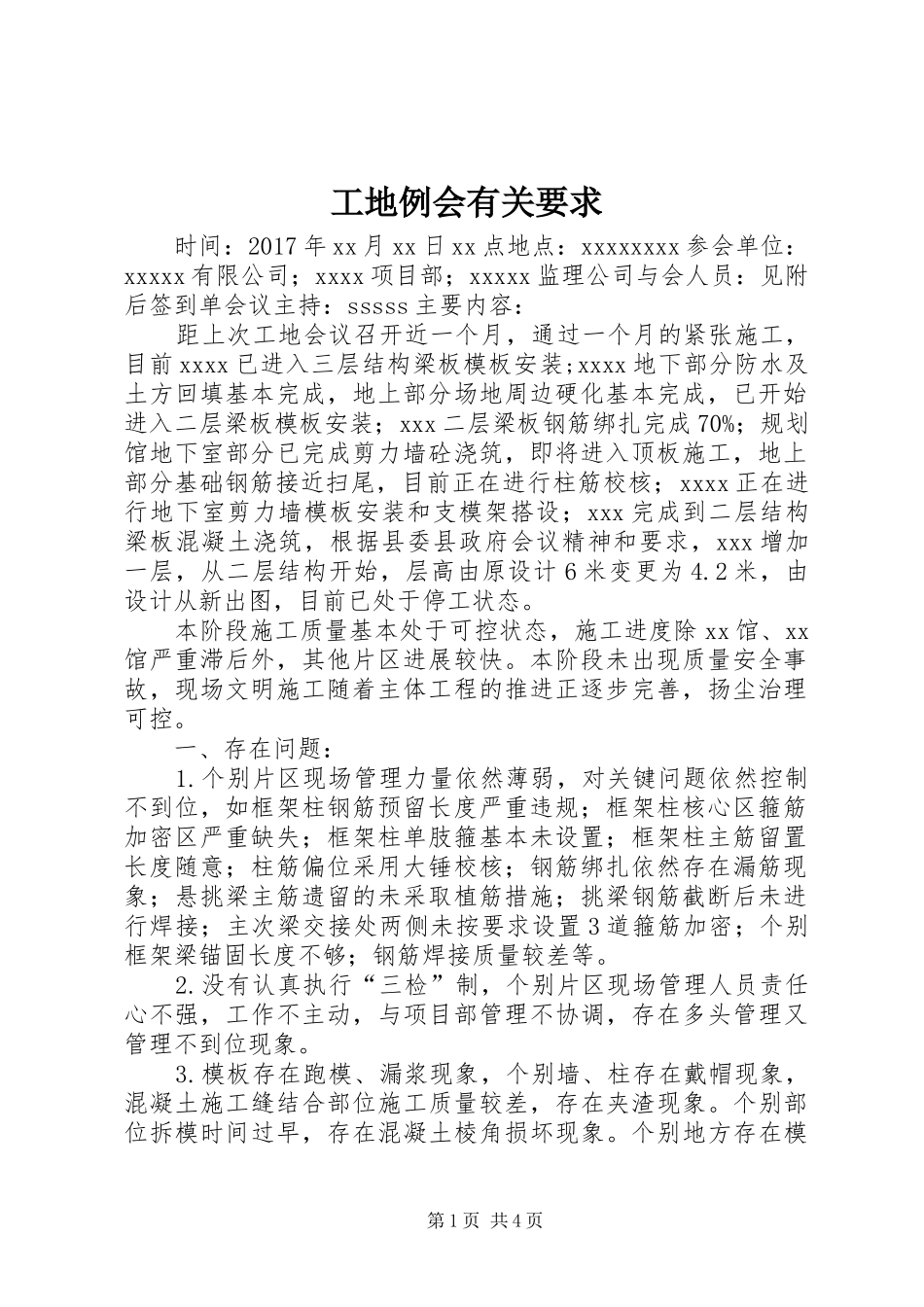

工地例会有关要求时间:2017年xx月xx日xx点地点:xxxxxxxx参会单位:xxxxx有限公司;xxxx项目部;xxxxx监理公司与会人员:见附后签到单会议主持:sssss主要内容:距上次工地会议召开近一个月,通过一个月的紧张施工,目前xxxx已进入三层结构梁板模板安装;xxxx地下部分防水及土方回填基本完成,地上部分场地周边硬化基本完成,已开始进入二层梁板模板安装;xxx二层梁板钢筋绑扎完成70%;规划馆地下室部分已完成剪力墙砼浇筑,即将进入顶板施工,地上部分基础钢筋接近扫尾,目前正在进行柱筋校核;xxxx正在进行地下室剪力墙模板安装和支模架搭设;xxx完成到二层结构梁板混凝土浇筑,根据县委县政府会议精神和要求,xxx增加一层,从二层结构开始,层高由原设计6米变更为4
2米,由设计从新出图,目前已处于停工状态
本阶段施工质量基本处于可控状态,施工进度除xx馆、xx馆严重滞后外,其他片区进展较快
本阶段未出现质量安全事故,现场文明施工随着主体工程的推进正逐步完善,扬尘治理可控
一、存在问题:1
个别片区现场管理力量依然薄弱,对关键问题依然控制不到位,如框架柱钢筋预留长度严重违规;框架柱核心区箍筋加密区严重缺失;框架柱单肢箍基本未设置;框架柱主筋留置长度随意;柱筋偏位采用大锤校核;钢筋绑扎依然存在漏筋现象;悬挑梁主筋遗留的未采取植筋措施;挑梁钢筋截断后未进行焊接;主次梁交接处两侧未按要求设置3道箍筋加密;个别框架梁锚固长度不够;钢筋焊接质量较差等
没有认真执行“三检”制,个别片区现场管理人员责任心不强,工作不主动,与项目部管理不协调,存在多头管理又管理不到位现象
模板存在跑模、漏浆现象,个别墙、柱存在戴帽现象,混凝土施工缝结合部位施工质量较差,存在夹渣现象
个别部位拆模时间过早,存在混凝土棱角损坏现象

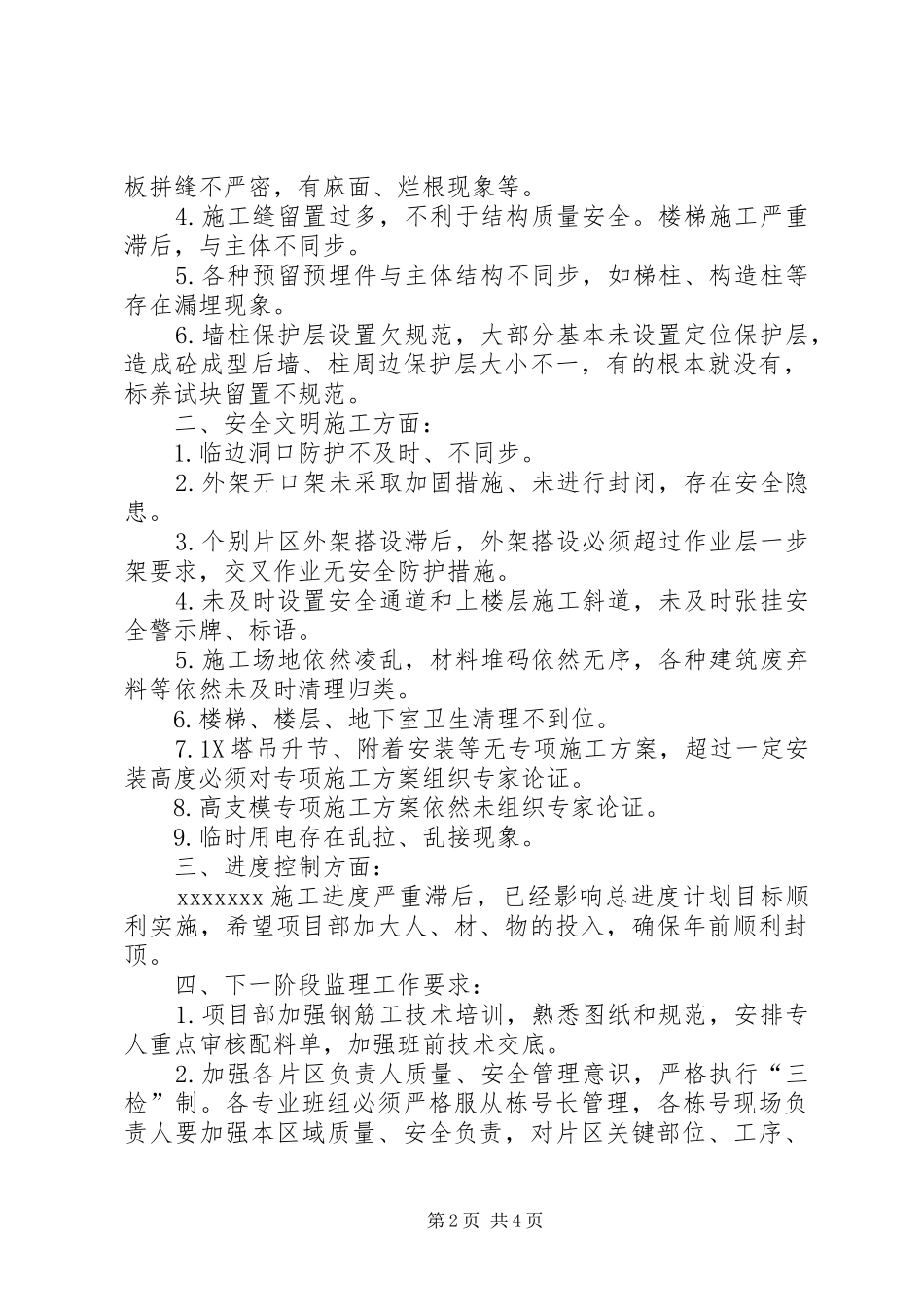

个别地方存在模第1页共4页板拼缝不严密,有麻面、烂根现象等
