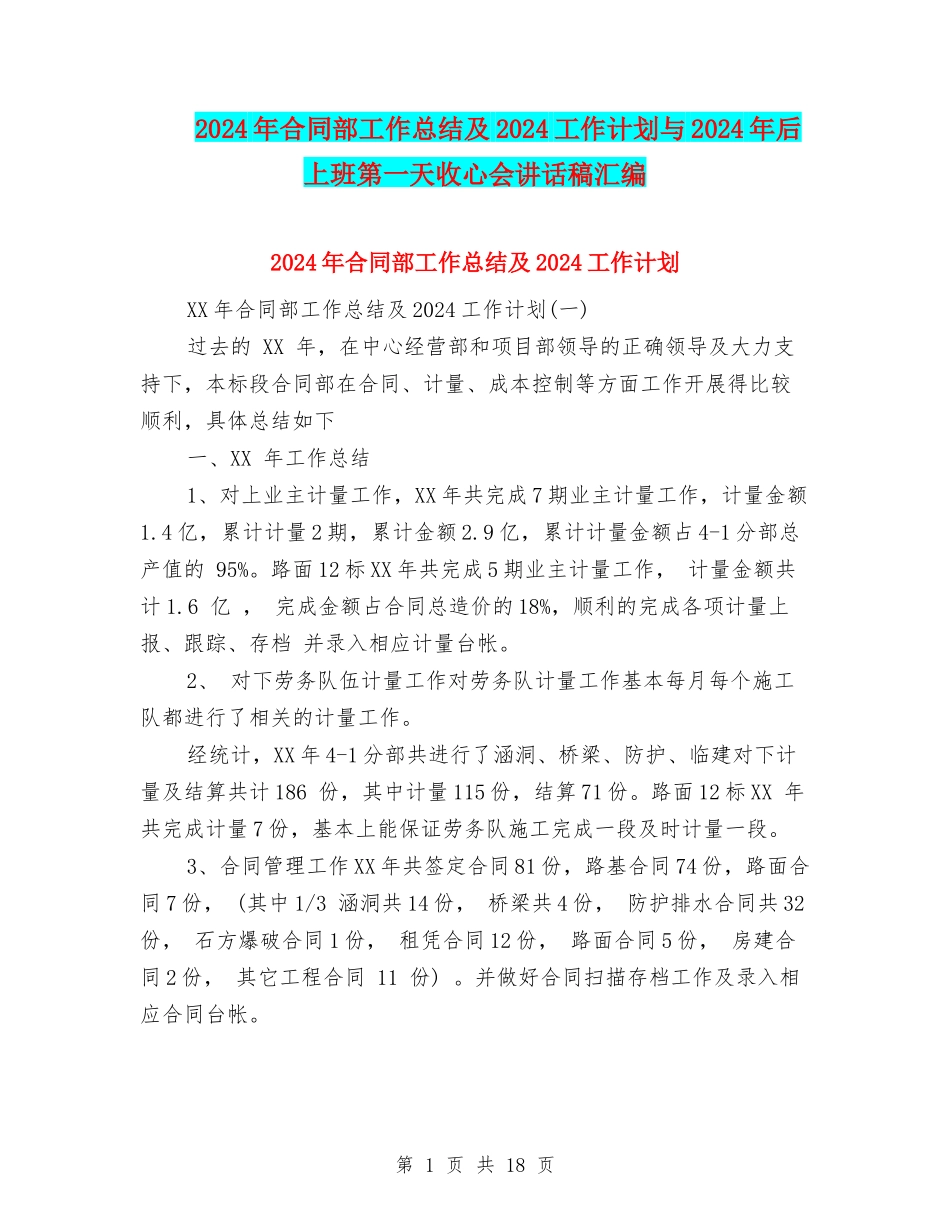

2024年合同部工作总结及2024工作计划与2024年后上班第一天收心会讲话稿汇编2024年合同部工作总结及2024工作计划XX年合同部工作总结及2024工作计划(一)过去的XX年,在中心经营部和项目部领导的正确领导及大力支持下,本标段合同部在合同、计量、成本控制等方面工作开展得比较顺利,具体总结如下一、XX年工作总结1、对上业主计量工作,XX年共完成7期业主计量工作,计量金额1
4亿,累计计量2期,累计金额2
9亿,累计计量金额占4-1分部总产值的95%
路面12标XX年共完成5期业主计量工作,计量金额共计1
6亿,完成金额占合同总造价的18%,顺利的完成各项计量上报、跟踪、存档并录入相应计量台帐
2、对下劳务队伍计量工作对劳务队计量工作基本每月每个施工队都进行了相关的计量工作
经统计,XX年4-1分部共进行了涵洞、桥梁、防护、临建对下计量及结算共计186份,其中计量115份,结算71份
路面12标XX年共完成计量7份,基本上能保证劳务队施工完成一段及时计量一段
3、合同管理工作XX年共签定合同81份,路基合同74份,路面合同7份,(其中1/3涵洞共14份,桥梁共4份,防护排水合同共32份,石方爆破合同1份,租凭合同12份,路面合同5份,房建合同2份,其它工程合同11份)
并做好合同扫描存档工作及录入相应合同台帐

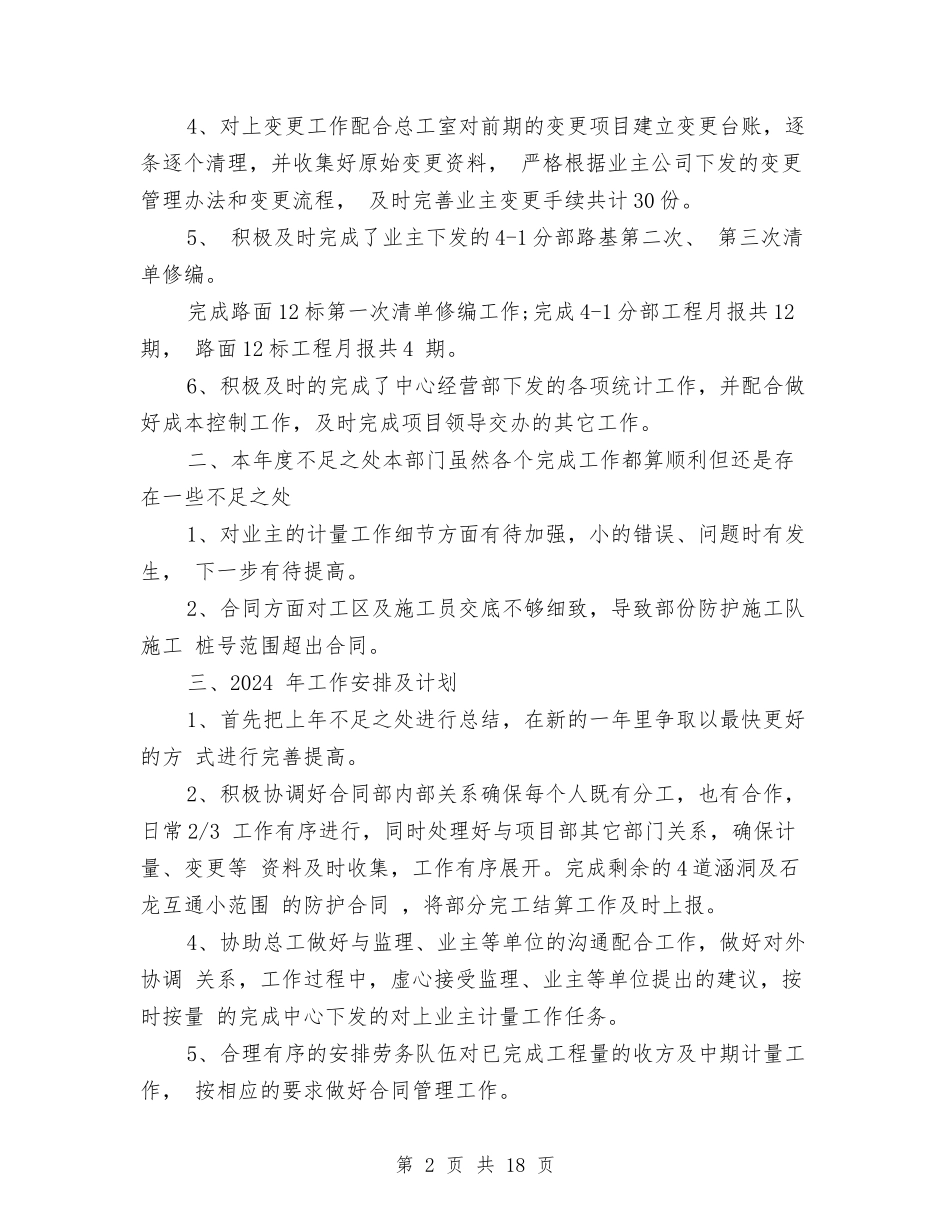

第1页共18页4、对上变更工作配合总工室对前期的变更项目建立变更台账,逐条逐个清理,并收集好原始变更资料,严格根据业主公司下发的变更管理办法和变更流程,及时完善业主变更手续共计30份
5、积极及时完成了业主下发的4-1分部路基第二次、第三次清单修编
完成路面12标第一次清单修编工作;完成4-1分部工程月报共12期,路面12标工程月报共4期
6、积极及时的完成了中心经营部下发的各项统计工作,并配合做好成本控制工作,及时完成项目领导交办的其它工作

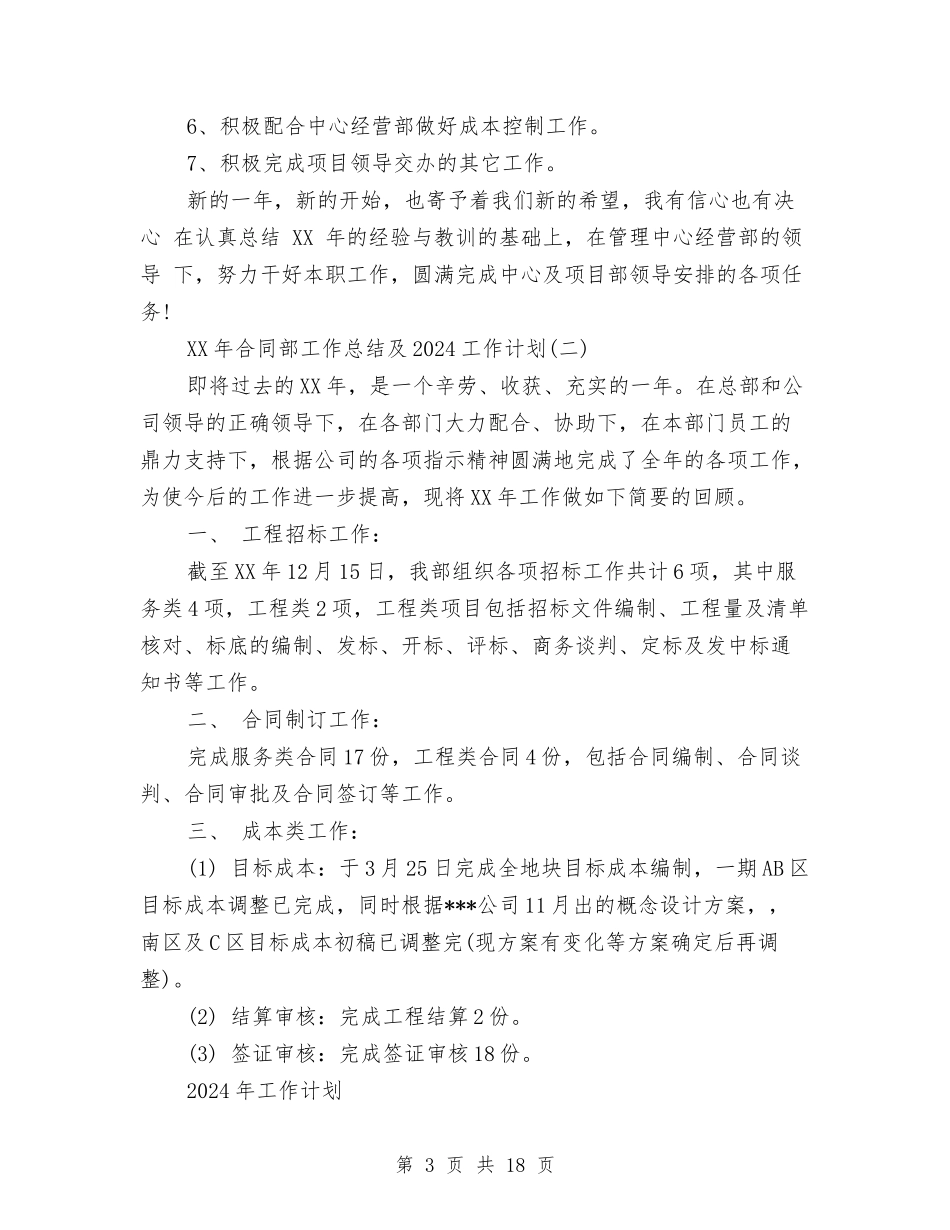

二、本年度不足之处
