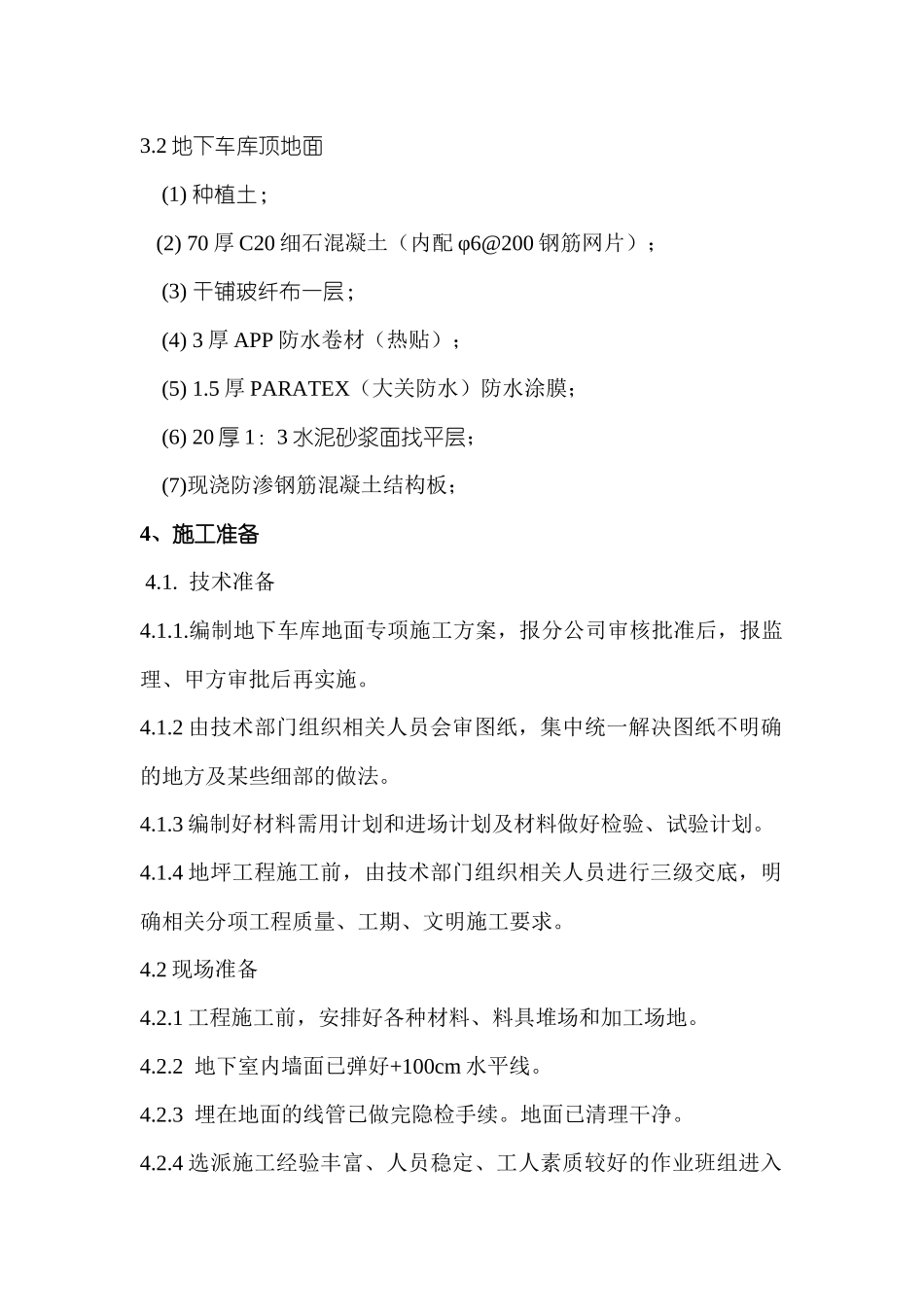

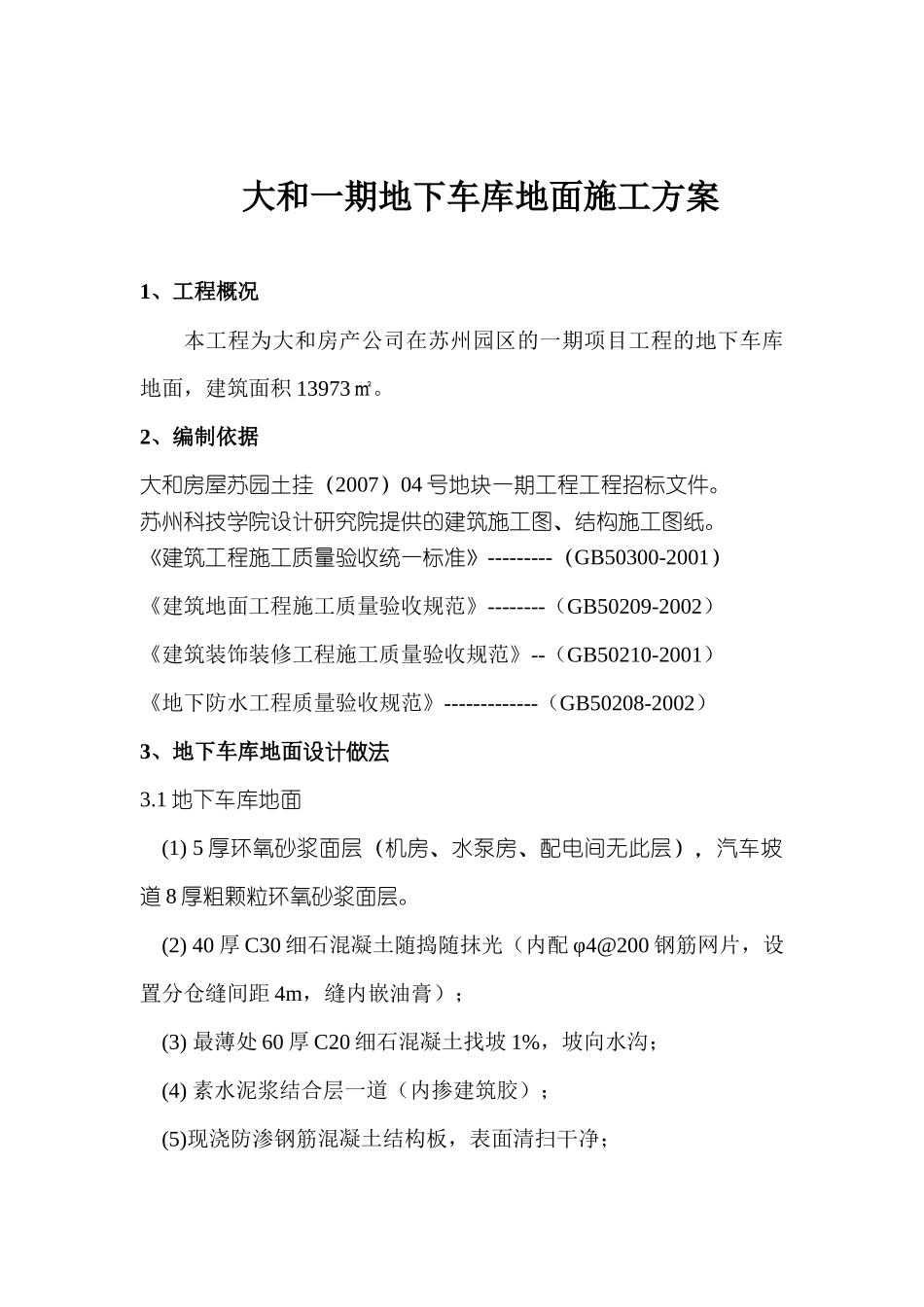

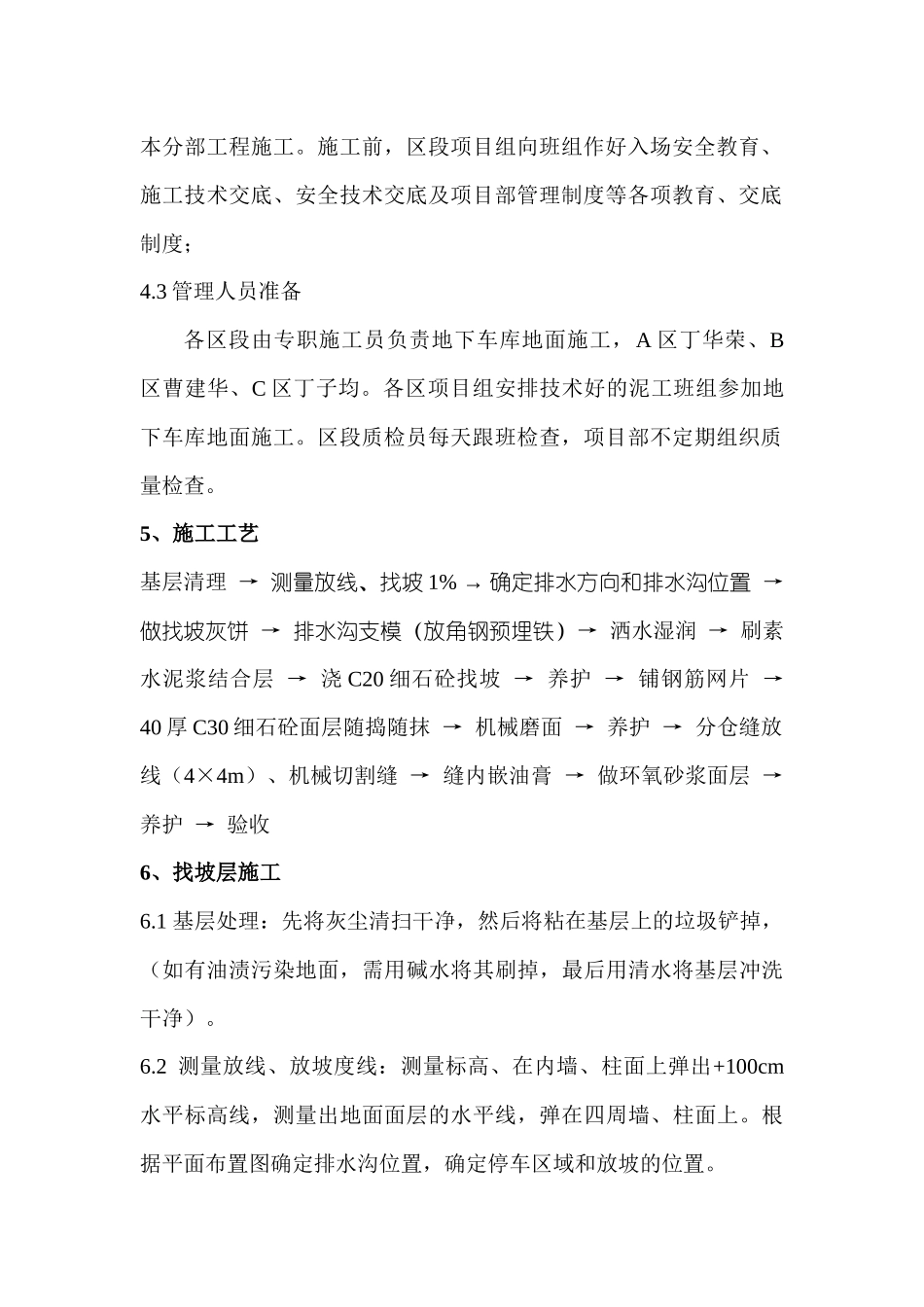

大和一期地下车库地面施工方案1、工程概况本工程为大和房产公司在苏州园区的一期项目工程的地下车库地面,建筑面积13973㎡。2、编制依据大和房屋苏园土挂(2007)04号地块一期工程工程招标文件。苏州科技学院设计研究院提供的建筑施工图、结构施工图纸。《建筑工程施工质量验收统一标准》---------(GB50300-2001)《建筑地面工程施工质量验收规范》--------(GB50209-2002)《建筑装饰装修工程施工质量验收规范》--(GB50210-2001)《地下防水工程质量验收规范》-------------(GB50208-2002)3、地下车库地面设计做法3.1地下车库地面(1)5厚环氧砂浆面层(机房、水泵房、配电间无此层),汽车坡道8厚粗颗粒环氧砂浆面层。(2)40厚C30细石混凝土随捣随抹光(内配φ4@200钢筋网片,设置分仓缝间距4m,缝内嵌油膏);(3)最薄处60厚C20细石混凝土找坡1%,坡向水沟;(4)素水泥浆结合层一道(内掺建筑胶);(5)现浇防渗钢筋混凝土结构板,表面清扫干净;3.2地下车库顶地面(1)种植土;(2)70厚C20细石混凝土(内配φ6@200钢筋网片);(3)干铺玻纤布一层;(4)3厚APP防水卷材(热贴);(5)1.5厚PARATEX(大关防水)防水涂膜;(6)20厚1:3水泥砂浆面找平层;(7)现浇防渗钢筋混凝土结构板;4、施工准备4.1.技术准备4.1.1.编制地下车库地面专项施工方案,报分公司审核批准后,报监理、甲方审批后再实施。4.1.2由技术部门组织相关人员会审图纸,集中统一解决图纸不明确的地方及某些细部的做法。4.1.3编制好材料需用计划和进场计划及材料做好检验、试验计划。4.1.4地坪工程施工前,由技术部门组织相关人员进行三级交底,明确相关分项工程质量、工期、文明施工要求。4.2现场准备4.2.1工程施工前,安排好各种材料、料具堆场和加工场地。4.2.2地下室内墙面已弹好+100cm水平线。4.2.3埋在地面的线管已做完隐检手续。地面已清理干净。4.2.4选派施工经验丰富、人员稳定、工人素质较好的作业班组进入本分部工程施工。施工前,区段项目组向班组作好入场安全教育、施工技术交底、安全技术交底及项目部管理制度等各项教育、交底制度;4.3管理人员准备各区段由专职施工员负责地下车库地面施工,A区丁华荣、B区曹建华、C区丁子均。各区项目组安排技术好的泥工班组参加地下车库地面施工。区段质检员每天跟班检查,项目部不定期组织质量检查。5、施工工艺基层清理→测量放线、找坡1%→确定排水方向和排水沟位置→做找坡灰饼→排水沟支模(放角钢预埋铁)→洒水湿润→刷素水泥浆结合层→浇C20细石砼找坡→养护→铺钢筋网片→40厚C30细石砼面层随捣随抹→机械磨面→养护→分仓缝放线(4×4m)、机械切割缝→缝内嵌油膏→做环氧砂浆面层→养护→验收6、找坡层施工6.1基层处理:先将灰尘清扫干净,然后将粘在基层上的垃圾铲掉,(如有油渍污染地面,需用碱水将其刷掉,最后用清水将基层冲洗干净)。6.2测量放线、放坡度线:测量标高、在内墙、柱面上弹出+100cm水平标高线,测量出地面面层的水平线,弹在四周墙、柱面上。根据平面布置图确定排水沟位置,确定停车区域和放坡的位置。6.3贴灰饼:根据已弹出的放坡线,横竖拉线,用与细石混凝土相同配合比的拌合料抹灰饼,横竖间距1.5~2.m,灰饼上标高就是找坡层面层标高。6.4洒水湿润:在抹面层之前一天,对基层表面进行洒水湿润。6.5刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道1:0.4~0.5(水泥:水)的素水泥浆结合层(可随刷随铺细石混凝土,避免时间过长水泥浆风干导致面层空鼓)。6.6浇筑找坡细石混凝土:6.6.1细石混凝土搅拌:细石混凝土面层的强度等级为C20,根据原材料情况计算出配合比,用搅拌机进行搅拌均匀,坍落度不宜大于80mm。并按国家标准《混凝土结构工程施工及验收规范》的规定制作混凝土试块。6.6.2地面细石混凝土浇筑:将搅拌好的细石混凝土浇筑在地面筏板上,紧接着用2m长刮杠顺着灰饼刮平,如有凹处及时用混凝土填平;用平板振荡器进行振捣。6.6.3抹面:当面层灰面吸水后,用铁抹子抹平。6.6.4养护:面层抹压完24h后进行浇水养护,夏天气温较高每天浇水2次。7、细石混凝土面层施工7.1基层处理:先将灰尘清扫干净,然后将...
