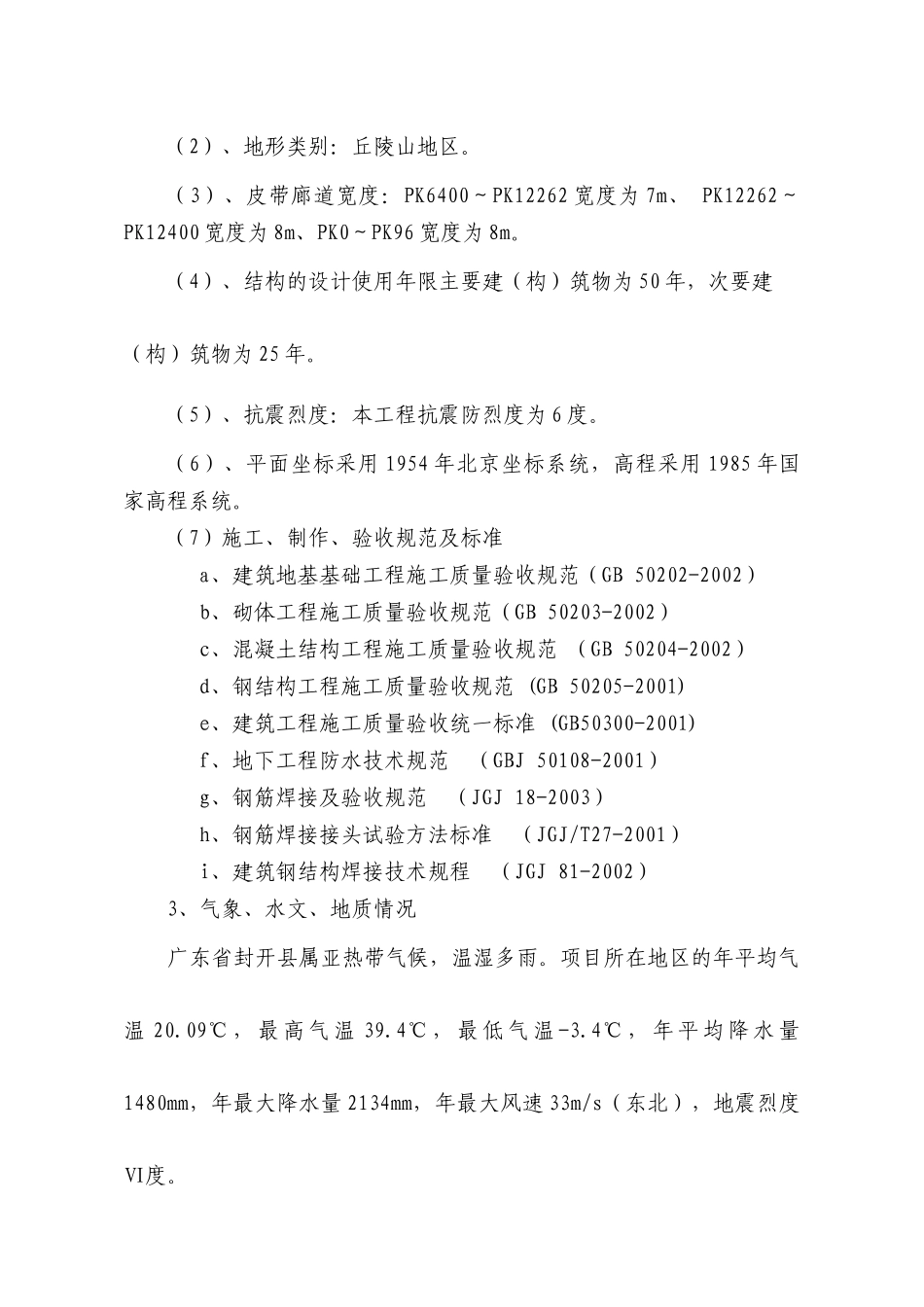

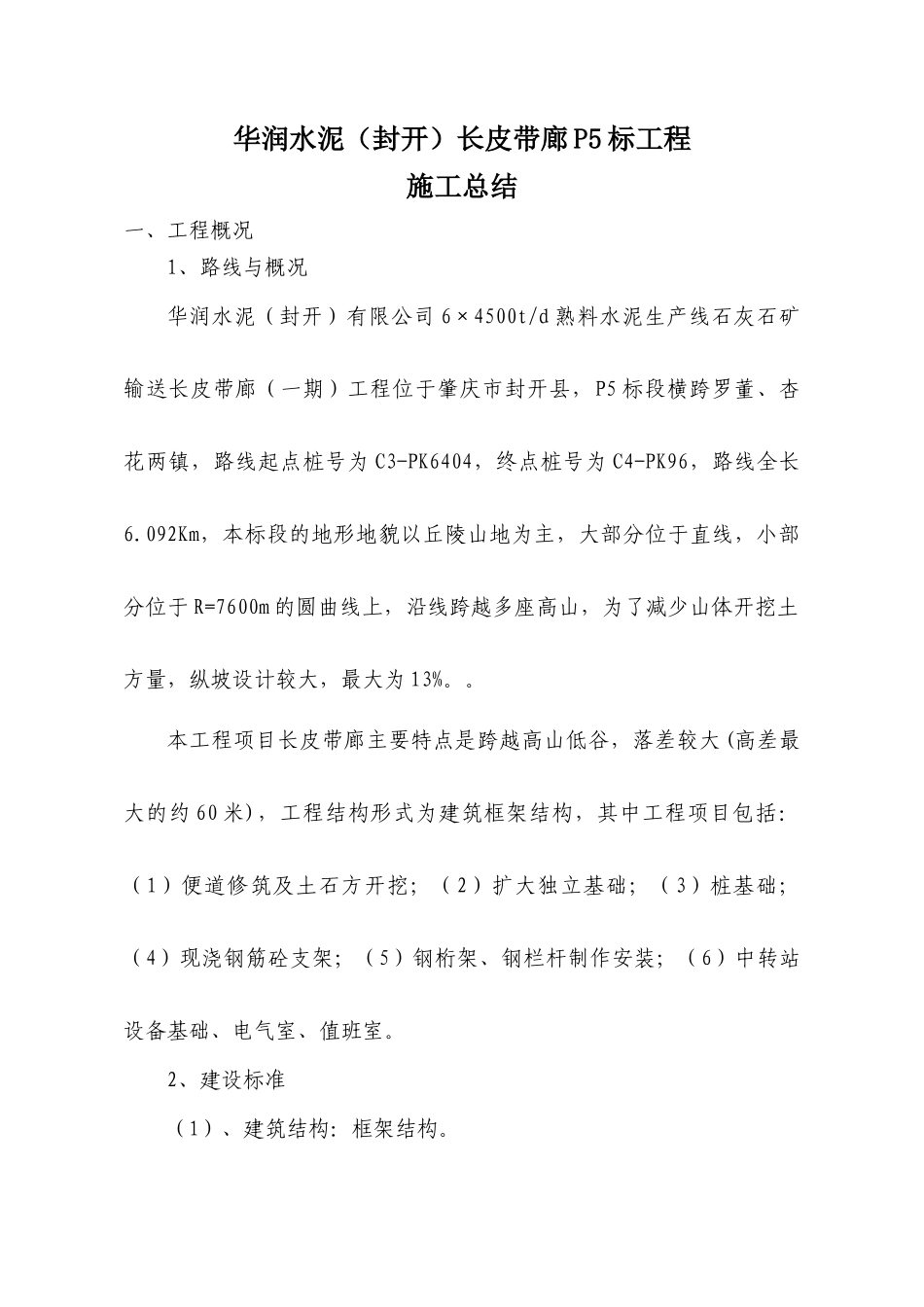

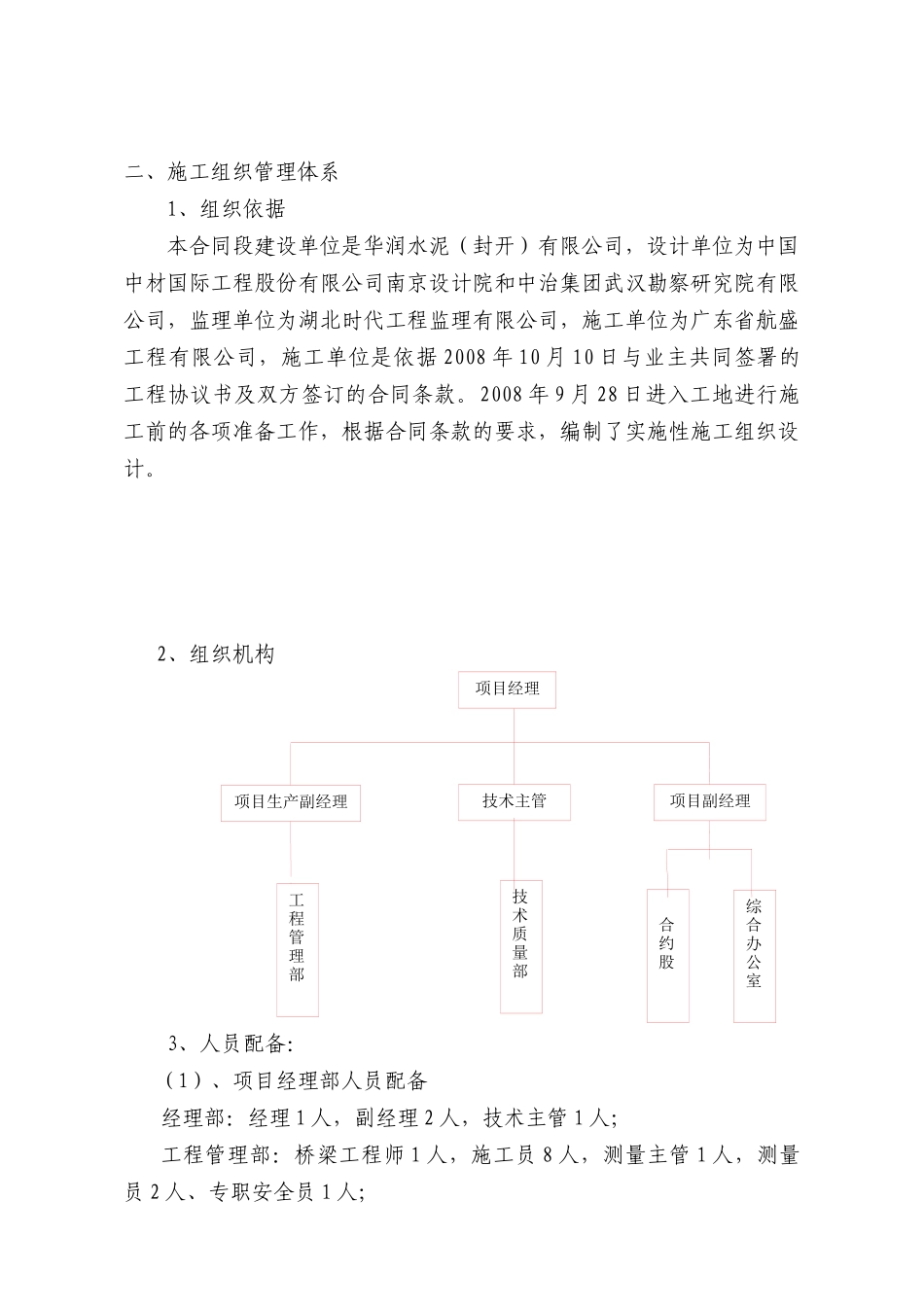

华润水泥(封开)长皮带廊P5标工程施工总结一、工程概况1、路线与概况华润水泥(封开)有限公司6×4500t/d熟料水泥生产线石灰石矿输送长皮带廊(一期)工程位于肇庆市封开县,P5标段横跨罗董、杏花两镇,路线起点桩号为C3-PK6404,终点桩号为C4-PK96,路线全长6.092Km,本标段的地形地貌以丘陵山地为主,大部分位于直线,小部分位于R=7600m的圆曲线上,沿线跨越多座高山,为了减少山体开挖土方量,纵坡设计较大,最大为13%。。本工程项目长皮带廊主要特点是跨越高山低谷,落差较大(高差最大的约60米),工程结构形式为建筑框架结构,其中工程项目包括:(1)便道修筑及土石方开挖;(2)扩大独立基础;(3)桩基础;(4)现浇钢筋砼支架;(5)钢桁架、钢栏杆制作安装;(6)中转站设备基础、电气室、值班室。2、建设标准(1)、建筑结构:框架结构。(2)、地形类别:丘陵山地区。(3)、皮带廊道宽度:PK6400~PK12262宽度为7m、PK12262~PK12400宽度为8m、PK0~PK96宽度为8m。(4)、结构的设计使用年限主要建(构)筑物为50年,次要建(构)筑物为25年。(5)、抗震烈度:本工程抗震防烈度为6度。(6)、平面坐标采用1954年北京坐标系统,高程采用1985年国家高程系统。(7)施工、制作、验收规范及标准a、建筑地基基础工程施工质量验收规范(GB50202-2002)b、砌体工程施工质量验收规范(GB50203-2002)c、混凝土结构工程施工质量验收规范(GB50204-2002)d、钢结构工程施工质量验收规范(GB50205-2001)e、建筑工程施工质量验收统一标准(GB50300-2001)f、地下工程防水技术规范(GBJ50108-2001)g、钢筋焊接及验收规范(JGJ18-2003)h、钢筋焊接接头试验方法标准(JGJ/T27-2001)i、建筑钢结构焊接技术规程(JGJ81-2002)3、气象、水文、地质情况广东省封开县属亚热带气候,温湿多雨。项目所在地区的年平均气温20.09℃,最高气温39.4℃,最低气温-3.4℃,年平均降水量1480mm,年最大降水量2134mm,年最大风速33m/s(东北),地震烈度Ⅵ度。二、施工组织管理体系1、组织依据本合同段建设单位是华润水泥(封开)有限公司,设计单位为中国中材国际工程股份有限公司南京设计院和中治集团武汉勘察研究院有限公司,监理单位为湖北时代工程监理有限公司,施工单位为广东省航盛工程有限公司,施工单位是依据2008年10月10日与业主共同签署的工程协议书及双方签订的合同条款。2008年9月28日进入工地进行施工前的各项准备工作,根据合同条款的要求,编制了实施性施工组织设计。2、组织机构3、人员配备:(1)、项目经理部人员配备经理部:经理1人,副经理2人,技术主管1人;工程管理部:桥梁工程师1人,施工员8人,测量主管1人,测量员2人、专职安全员1人;项目经理项目生产副经理技术主管项目副经理合约股技术质量部工程管理部综合办公室技术质量部:质检工程师1人,机械管理员1人、材料员2人、质检员1人、技术员1人;合约股:计量计划员1人;综合办公室:办事员1人;(2)、施工人员配备土建砼结构施工队4个,施工员9人,机械工50人,民工280人,共343人;钢结构专业施工队2个,施工员8人,机械工30人,民工140人,共180人;土方队2个:施工员4人,机械工30人,民工40人,共74人;砼运输队1个:司机20人。三、施工过程及工艺控制1、施工便道修筑及土石方开挖采用挖掘机、自卸汽车、推土机、装载车进行施工便道修筑和土石方开挖施工,土方开挖包括山体土方开挖、斜坡段山体土方开挖、中转站土方开挖。连通施工通道及全线施工便道根据现场施工需要合理选择线路,便道全部进行硬化施工,以使能满足雨季施工的条件。2、钻孔灌注桩采用多点施工、全线铺开的方式进行施工,配备足够的设备数量和施工人员,保证施工进度,主要采用回旋钻成孔,冲击钻配合的施工方法。3、现浇钢筋砼支架(1)、在现场设置砼集中拌合搅拌站及钢筋加工车间,采用木模板和满堂脚手架支架,采用砼搅拌车、吊罐或砼泵输送砼入模。(2)、高度10m以下:搭设脚手架支架现浇钢筋砼;(3)、高度10m以上:在立柱上预留空,用φ700mm高强钢穿过,在高强钢上搭设贝雷片和槽钢作为工作平台的施工方法;(4)、立柱采用特制钢模拼...
