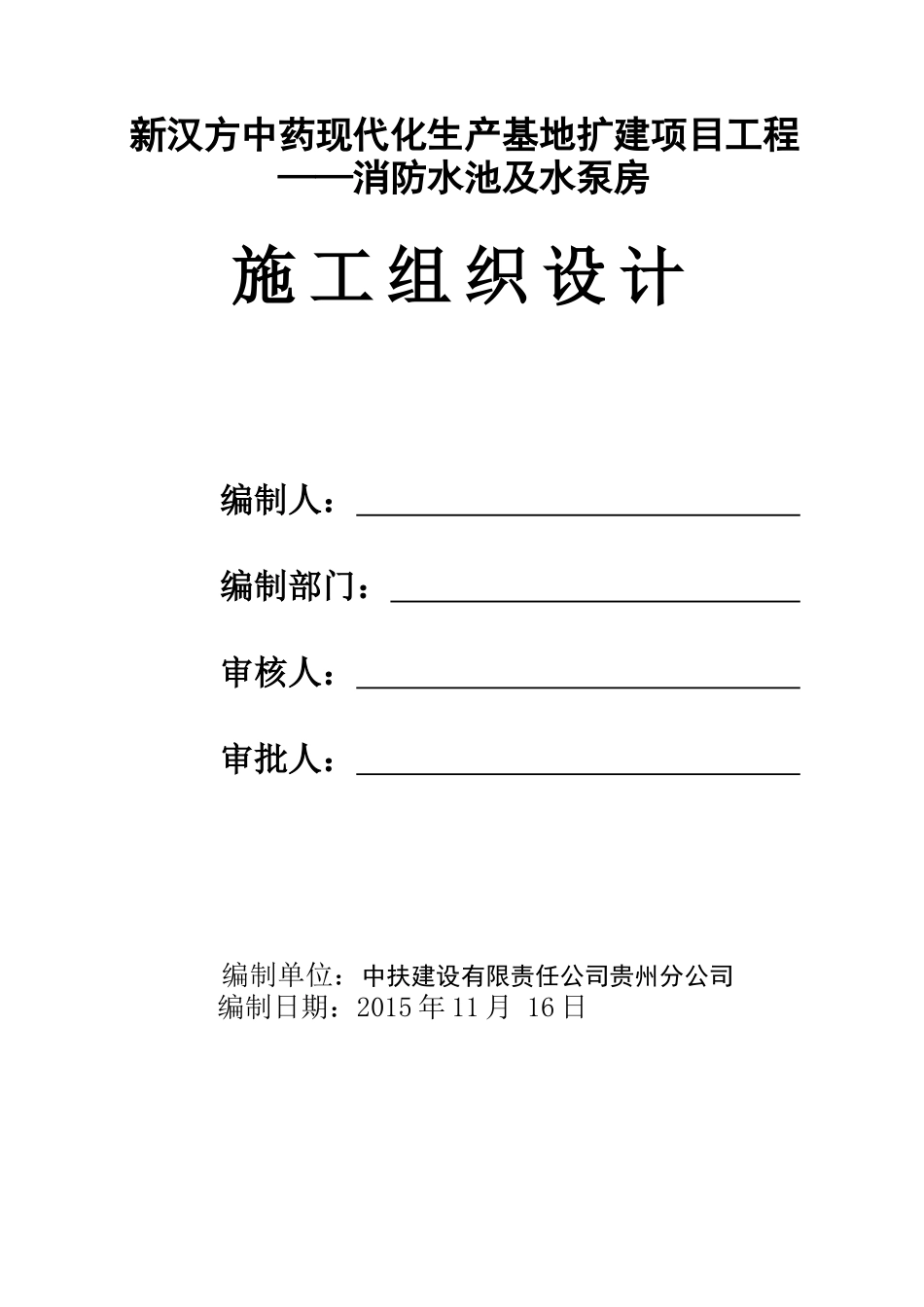

新汉方中药现代化生产基地扩建项目工程——消防水池及水泵房施工组织设计编制人:编制部门:审核人:审批人:编制单位:中扶建设有限责任公司贵州分公司编制日期:2015年11月16日施工组织设计第一章工程概况和特点第一节工程概况建设单位贵州新汉方药业有限公司工程名称新汉方中药现代化生产基地扩建项目工程——消防水池及水泵房工程地址贵州省贵阳市建设内容及规模建筑占地面积247
05m2,总建筑面积64
05m2内的消防水池及水泵房质量要求合格工期50天第二节工程特点一、地理位置:本工程位于贵州省铜仁市
二、工程状况:本工程为项目区内247
05m2的消防水池及水泵房等配套设施工程
其主要工作内容如下:地基开挖、土地平整、消防水池、水泵房、综合管网等
三、工期布署:该工程总工期为50个日历天,施工时又正值冬季来临,所以必须科学安排工期,合理调整工序,才能确保工程如期完成
四、本工程施工质量控制重点:1、软基础处理施工及质量控制;2、排水管道施工及质量控制;3、水池砼面层施工及质量控制;能否优质、高效地完成施工任务,关键在于项目组织机构的设立和施工作业班组的组织,因此我公司组织具有类似丰富施工经验的项目经理部和作业班组,才能有效完成施工任务
把握本工程的特点,才能满足质量、工期、安全的要求
另外本工程能否在有效计划工期内完成施工任务,另一个制约因素是房建施工队能否在计划工期内完成房建施工任务
我项目部在制定施工措施时,分析问题关键之所在,作出优化的管理路线及正确、高效的决策,抓住主要矛盾,使各种制约安全生产顺利进行的因素解决在各施工工序准备之中,以确保“优质、快速、高效、科学”地完成本项目施工任务
第二章编制依据1、招标人发招标文件;本公司现场踏勘记录及投标文件;施工合同;2、本工程施工设计图纸
3、国家现行有关工程施工和验收标准、规范、规程、图集、法律、法规
4、贵州省及贵阳市现行的施工
